2024年项目部见习生个人工作总结

2024年项目部见习生个人工作总结_第1页
1/6
2024年项目部见习生个人工作总结_第2页
2/6
2024年项目部见习生个人工作总结_第3页
3/6

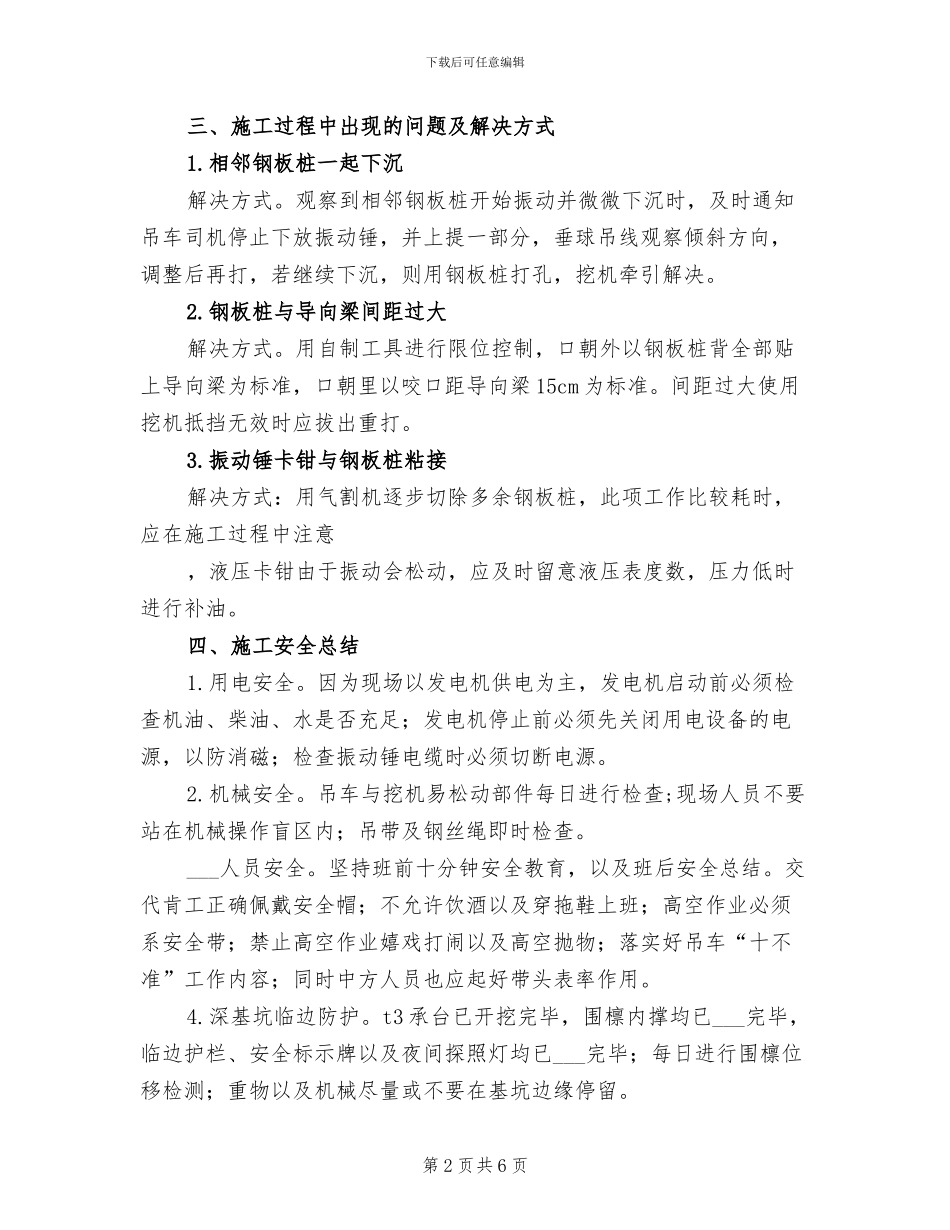

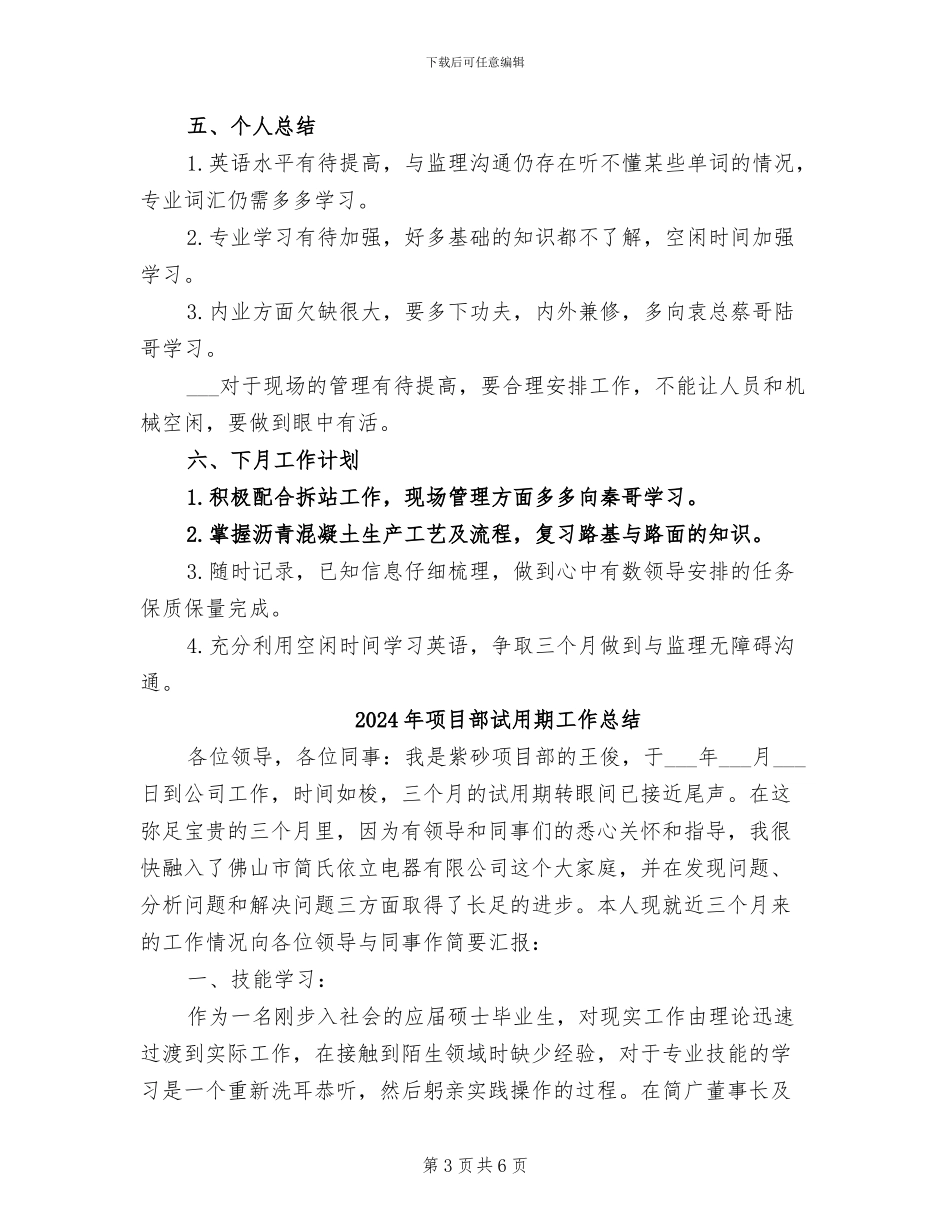

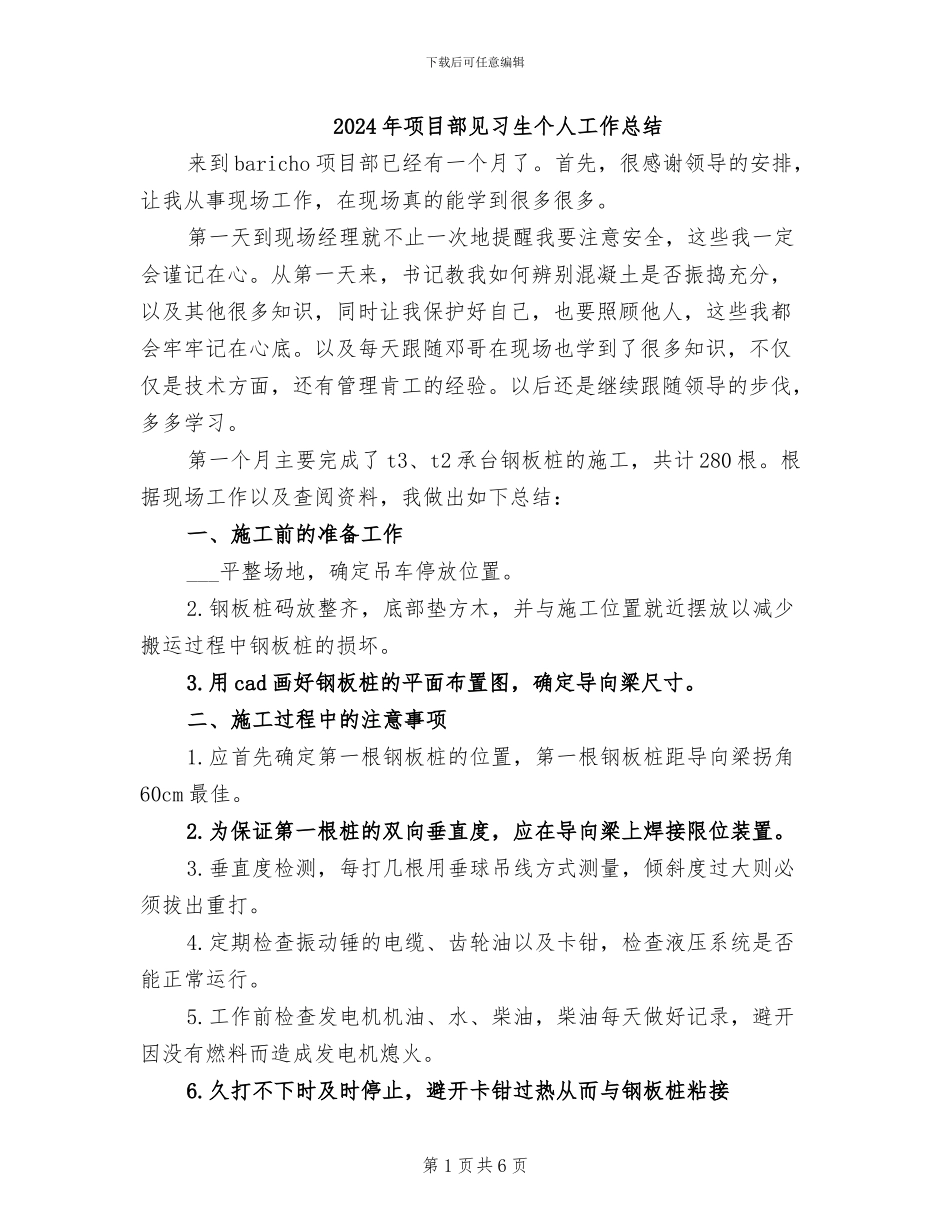

下载后可任意编辑2024 年项目部见习生个人工作总结来到 baricho 项目部已经有一个月了。首先,很感谢领导的安排,让我从事现场工作,在现场真的能学到很多很多。第一天到现场经理就不止一次地提醒我要注意安全,这些我一定会谨记在心。从第一天来,书记教我如何辨别混凝土是否振捣充分,以及其他很多知识,同时让我保护好自己,也要照顾他人,这些我都会牢牢记在心底。以及每天跟随邓哥在现场也学到了很多知识,不仅仅是技术方面,还有管理肯工的经验。以后还是继续跟随领导的步伐,多多学习。第一个月主要完成了 t3、t2 承台钢板桩的施工,共计 280 根。根据现场工作以及查阅资料,我做出如下总结:一、施工前的准备工作___平整场地,确定吊车停放位置。2.钢板桩码放整齐,底部垫方木,并与施工位置就近摆放以减少搬运过程中钢板桩的损坏。3.用 cad 画好钢板桩的平面布置图,确定导向梁尺寸。二、施工过程中的注意事项1.应首先确定第一根钢板桩的位置,第一根钢板桩距导向梁拐角60cm 最佳。2.为保证第一根桩的双向垂直度,应在导向梁上焊接限位装置。3.垂直度检测,每打几根用垂球吊线方式测量,倾斜度过大则必须拔出重打。4.定期检查振动锤的电缆、齿轮油以及卡钳,检查液压系统是否能正常运行。5.工作前检查发电机机油、水、柴油,柴油每天做好记录,避开因没有燃料而造成发电机熄火。6.久打不下时及时停止,避开卡钳过热从而与钢板桩粘接第 1 页共 6 页下载后可任意编辑三、施工过程中出现的问题及解决方式1.相邻钢板桩一起下沉解决方式。观察到相邻钢板桩开始振动并微微下沉时,及时通知吊车司机停止下放振动锤,并上提一部分,垂球吊线观察倾斜方向,调整后再打,若继续下沉,则用钢板桩打孔,挖机牵引解决。2.钢板桩与导向梁间距过大解决方式。用自制工具进行限位控制,口朝外以钢板桩背全部贴上导向梁为标准,口朝里以咬口距导向梁 15cm 为标准。间距过大使用挖机抵挡无效时应拔出重打。3.振动锤卡钳与钢板桩粘接解决方式:用气割机逐步切除多余钢板桩,此项工作比较耗时,应在施工过程中注意,液压卡钳由于振动会松动,应及时留意液压表度数,压力低时进行补油。四、施工安全总结1.用电安全。因为现场以发电机供电为主,发电机启动前必须检查机油、柴油、水是否充足;发电机停止前必须先关闭用电设备的电源,以防消磁;检查振动锤电缆时必须切断电源。2.机械安全。吊车与挖机易松动部件每日进行检查;现场人员不要站在机械...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年项目部见习生个人工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
