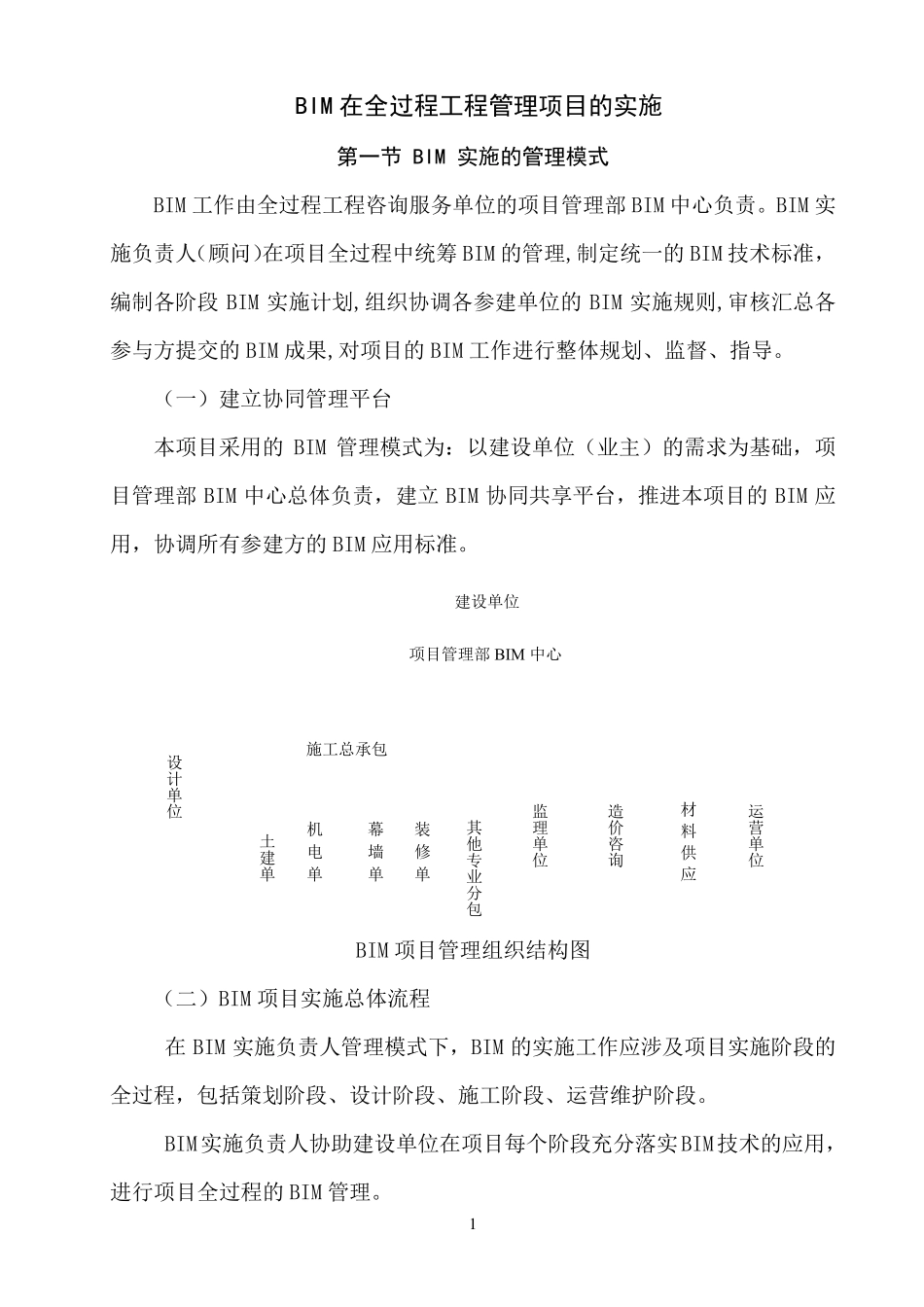

1 BIM 在全过程工程管理项目的实施 第一节 BIM 实施的管理模式 BIM 工作由全过程工程咨询服务单位的项目管理部BIM 中心负责。BIM 实施负责人(顾问)在项目全过程中统筹BIM 的管理,制定统一的BIM 技术标准,编制各阶段BIM 实施计划,组织协调各参建单位的BIM 实施规则,审核汇总各参与方提交的BIM 成果,对项目的BIM 工作进行整体规划、监督、指导。 (一)建立协同管理平台 本项目采用的BIM 管理模式为:以建设单位(业主)的需求为基础,项目管理部BIM 中心总体负责,建立 BIM 协同共享平台,推进本项目的BIM 应用,协调所有参建方的BIM 应用标准。 BIM 项目管理组织结构图 (二)BIM 项目实施总体流程 在BIM 实施负责人管理模式下,BIM 的实施工作应涉及项目实施阶段的全过程,包括策划阶段、设计阶段、施工阶段、运营维护阶段。 BIM实施负责人协助建设单位在项目每个阶段充分落实BIM技术的应用,进行项目全过程的BIM 管理。 施工总承包 项目管理部BIM中心 设计单位 土建单机电单幕墙单装修单其他专业分包 监理单位 造价咨询 材料供应运营单位 建设单位 2 BIM 项目实施总体流程 3 第二节 BIM 全过程实施各方人员工作职责 (一)BIM 项目各方工作职责分配表(BIM 前期准备) 1 BIM 前期准备 甲方 参与方 业主方 BIM 实施顾问 1.1 BIM 项目实施可行性分析 P 1.2 制定BIM 实施目标 P 1.3 确定BIM 组织方式 P P 1.4 确定相关单位职责 P P 1.5 确定BIM 实施大纲 R P 1.6 制定BIM 实施总体计划 R P 1.7 开通项目协同平台 P S 标注 P=执行主要责任 S=协办次要责任 R=审核 I=建模 O=应用 A=需要时参与 BIM 工作职责分配表根据项目实际情况,由项目的BIM 实施顾问做出调整,并提交业主方审核通过。 4 (二)BIM 项目各方工作职责分配表(BIM 设计阶段) 2 BIM 设计阶段 甲方 参与方 BIM实施顾问 设计 2.1 制定设计阶段实施细则 P S 2.2 分配设计协同权限 P P 2.3 搭建方案模型 P R 2.4 方案BIM 分析及应用 P S 2.5 提交方案成果 P R 2.6 初设阶段模型 A R 2.7 初步设计BIM 分析及应用 A 2.8 提交初步设计成果 A R 2.9 施工图模型 P/I R 2.10 建设信息录入 P R 2.11 提交施工图成果 A P 标注 P=执行主要责任 S=协办次要责任 R=审核 I=建模 O=应用 A=需要时参与 BIM 工作职责分配表根...
