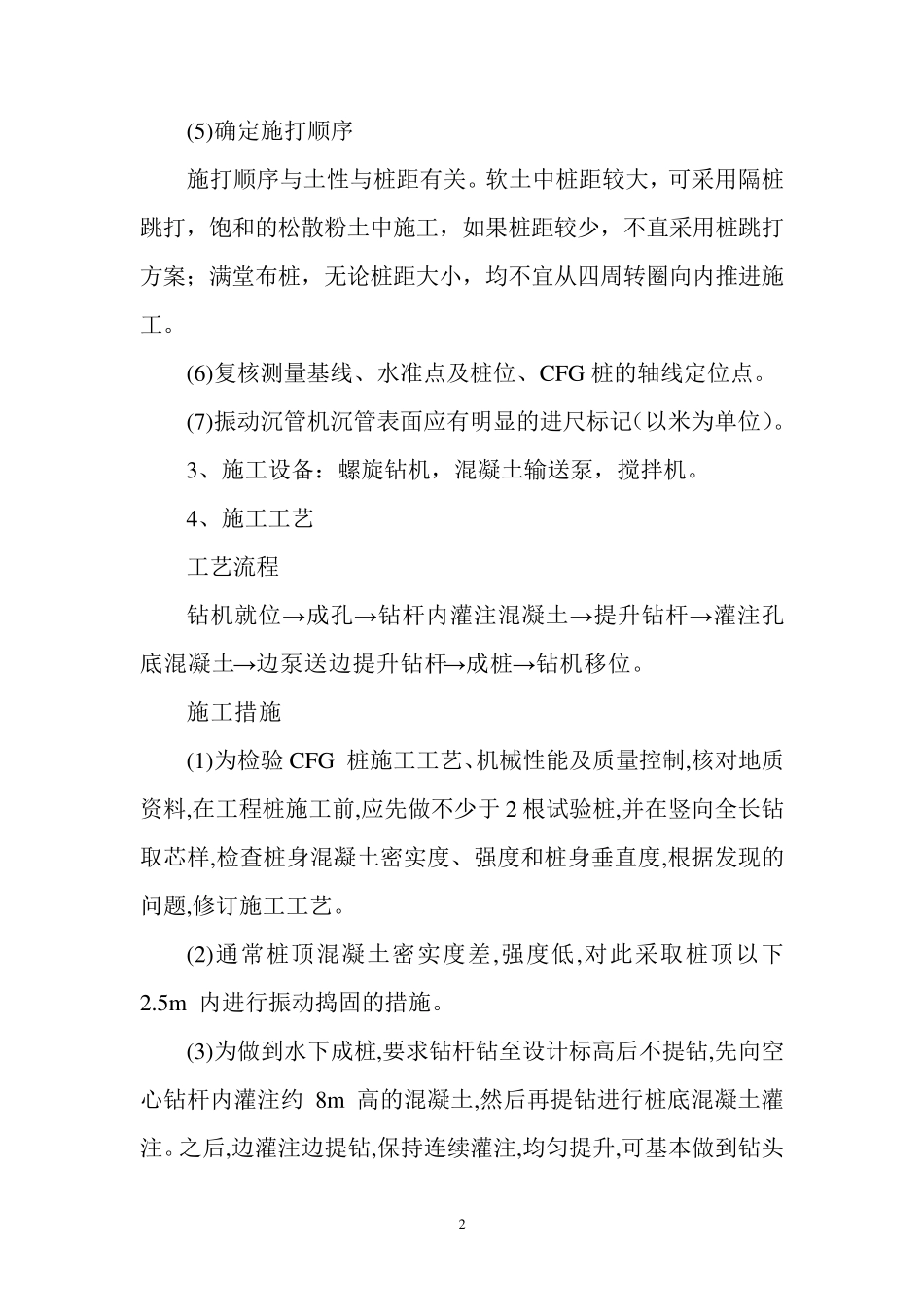

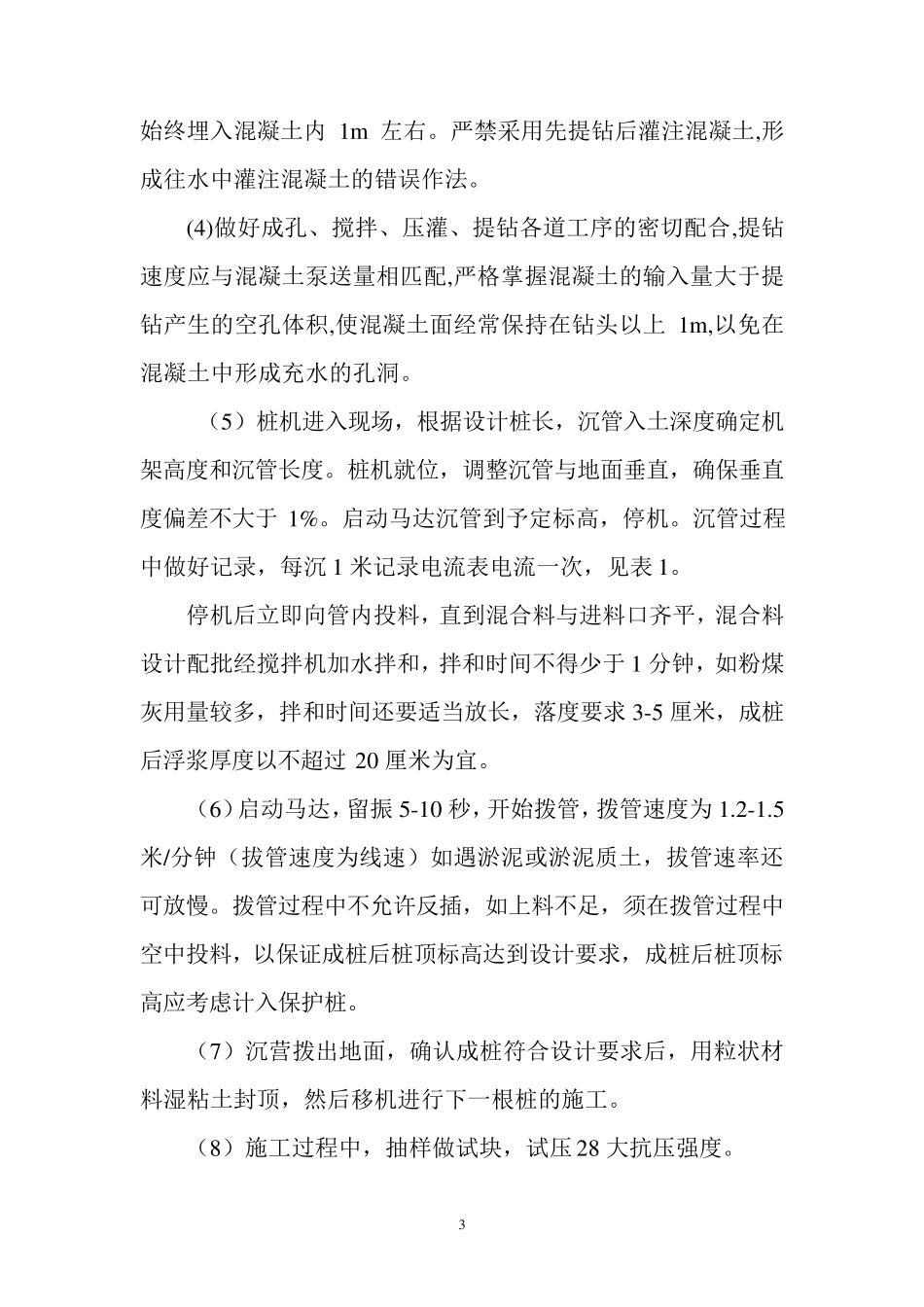

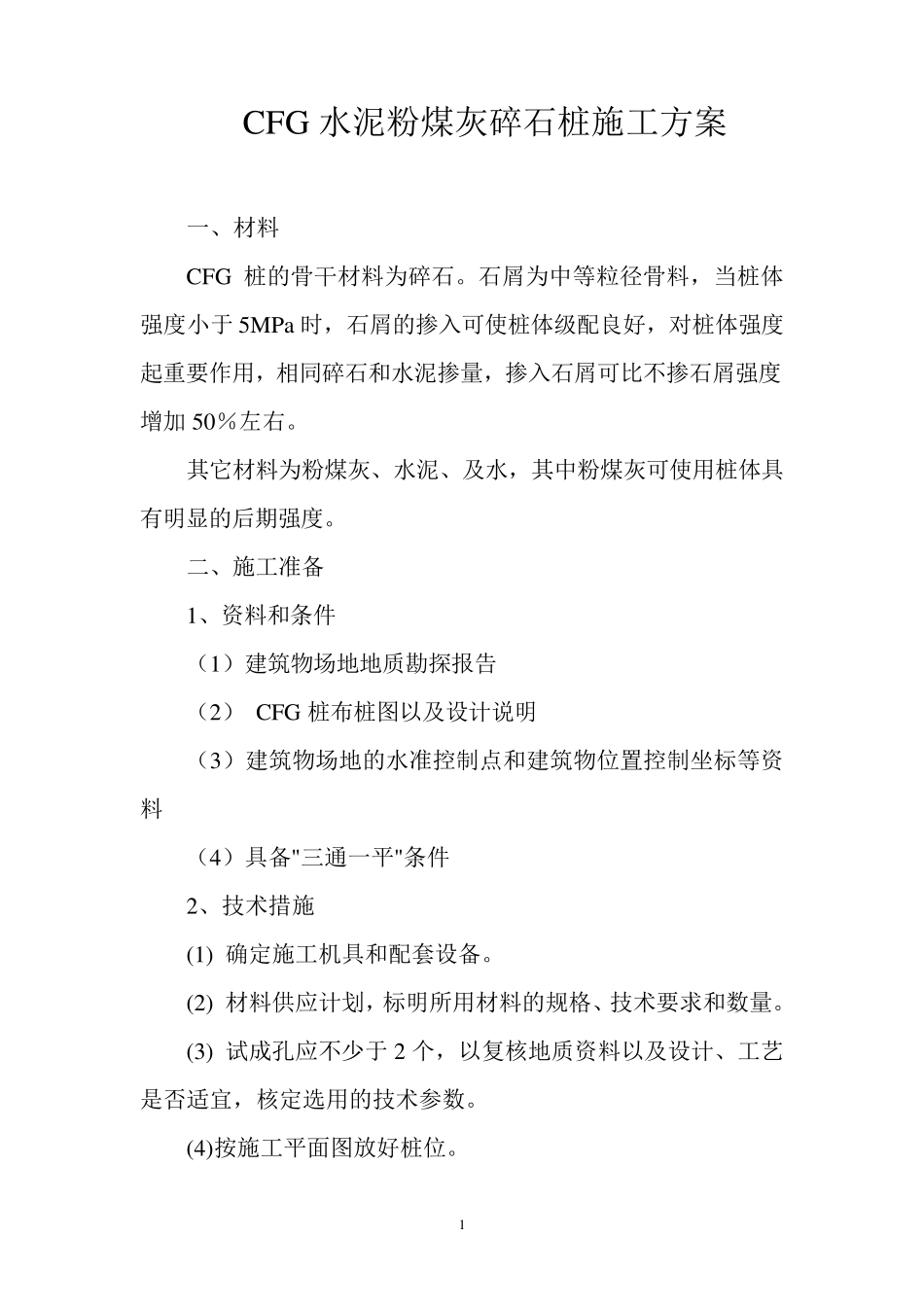

1 CFG 水泥粉煤灰碎石桩施工方案 一、材料 CFG 桩的骨干材料为碎石。石屑为中等粒径骨料,当桩体强度小于 5MPa时,石屑的掺入可使桩体级配良好,对桩体强度起重要作用,相同碎石和水泥掺量,掺入石屑可比不掺石屑强度增加 50%左右。 其它材料为粉煤灰、水泥、及水,其中粉煤灰可使用桩体具有明显的后期强度。 二、施工准备 1、资料和条件 (1)建筑物场地地质勘探报告 (2) CFG 桩布桩图以及设计说明 (3)建筑物场地的水准控制点和建筑物位置控制坐标等资料 (4)具备"三通一平"条件 2、技术措施 (1) 确定施工机具和配套设备。 (2) 材料供应计划,标明所用材料的规格、技术要求和数量。 (3) 试成孔应不少于 2 个,以复核地质资料以及设计、工艺是否适宜,核定选用的技术参数。 (4)按施工平面图放好桩位。 2 (5)确定施打顺序 施打顺序与土性与桩距有关。软土中桩距较大,可采用隔桩跳打,饱和的松散粉土中施工,如果桩距较少,不直采用桩跳打方案;满堂布桩,无论桩距大小,均不宜从四周转圈向内推进施工。 (6)复核测量基线、水准点及桩位、CFG 桩的轴线定位点。 (7)振动沉管机沉管表面应有明显的进尺标记(以米为单位)。 3、施工设备:螺旋钻机,混凝土输送泵,搅拌机。 4、施工工艺 工艺流程 钻机就位→成孔→钻杆内灌注混凝土→提升钻杆→灌注孔底混凝土→边泵送边提升钻杆→成桩→钻机移位。 施工措施 (1)为检验 CFG 桩施工工艺、机械性能及质量控制,核对地质资料,在工程桩施工前,应先做不少于 2 根试验桩,并在竖向全长钻取芯样,检查桩身混凝土密实度、强度和桩身垂直度,根据发现的问题,修订施工工艺。 (2)通常桩顶混凝土密实度差,强度低,对此采取桩顶以下2.5m 内进行振动捣固的措施。 (3)为做到水下成桩,要求钻杆钻至设计标高后不提钻,先向空心钻杆内灌注约 8m 高的混凝土,然后再提钻进行桩底混凝土灌注。之后,边灌注边提钻,保持连续灌注,均匀提升,可基本做到钻头 3 始终埋入混凝土内1m 左右。严禁采用先提钻后灌注混凝土,形成往水中灌注混凝土的错误作法。 (4)做好成孔、搅拌、压灌、提钻各道工序的密切配合,提钻速度应与混凝土泵送量相匹配,严格掌握混凝土的输入量大于提钻产生的空孔体积,使混凝土面经常保持在钻头以上 1m ,以免在混凝土中形成充水的孔洞。 (5)桩机进入现场,根据设计桩长,沉管入土深度确定机架高度和沉管长度。桩机就位,调整沉管与地面垂直,确保垂直度偏差...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

CFG水泥粉煤灰碎石桩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
