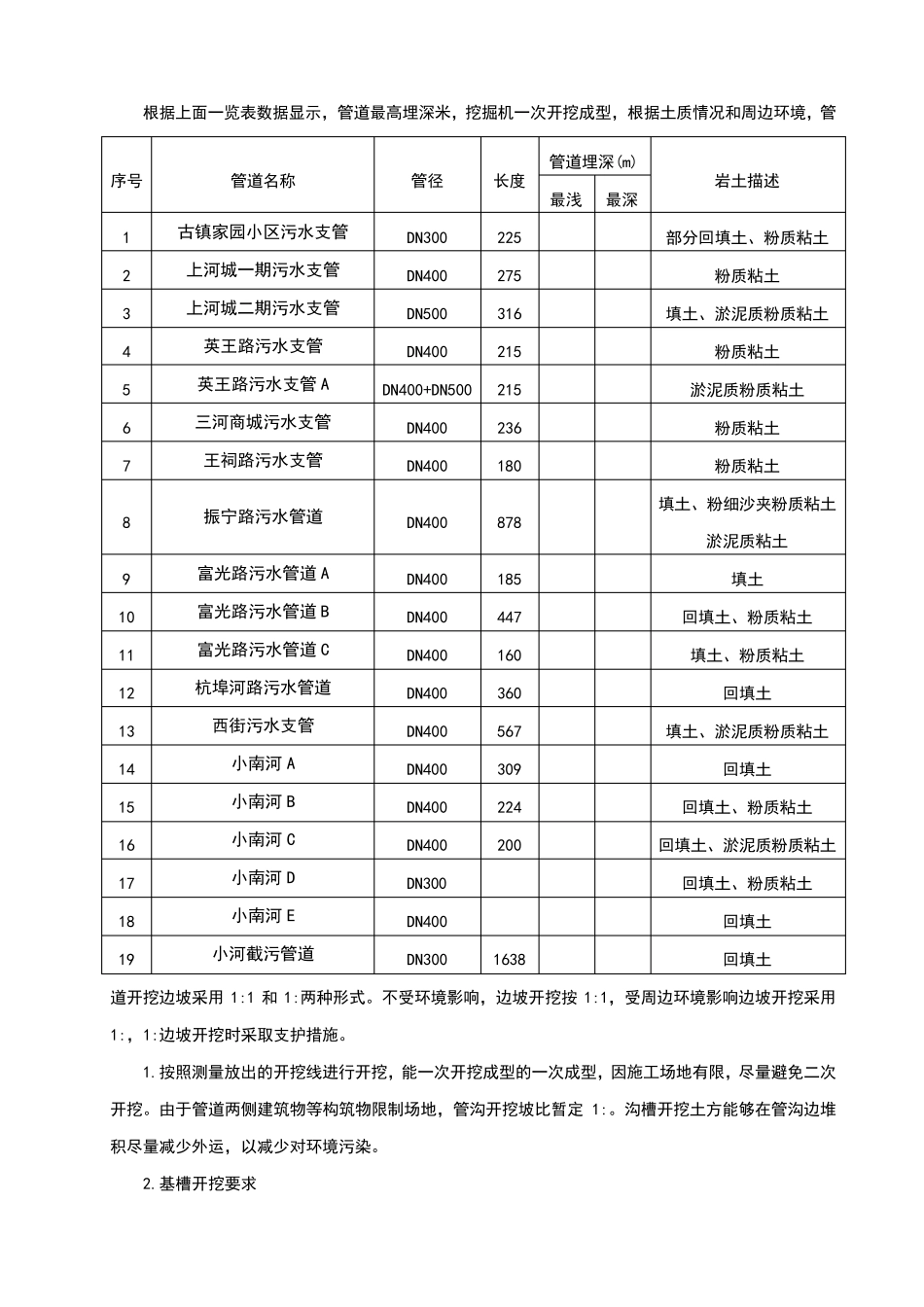

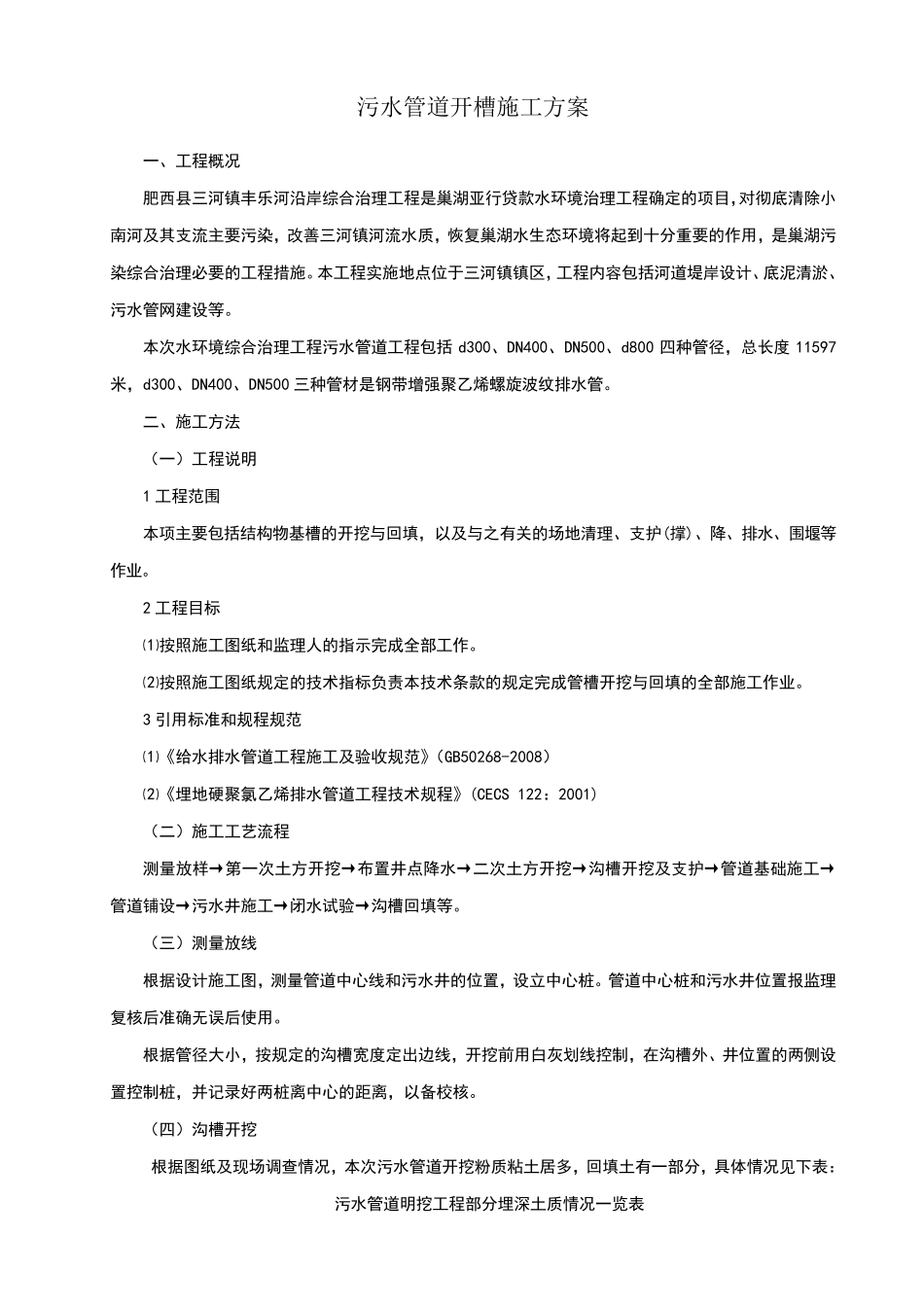

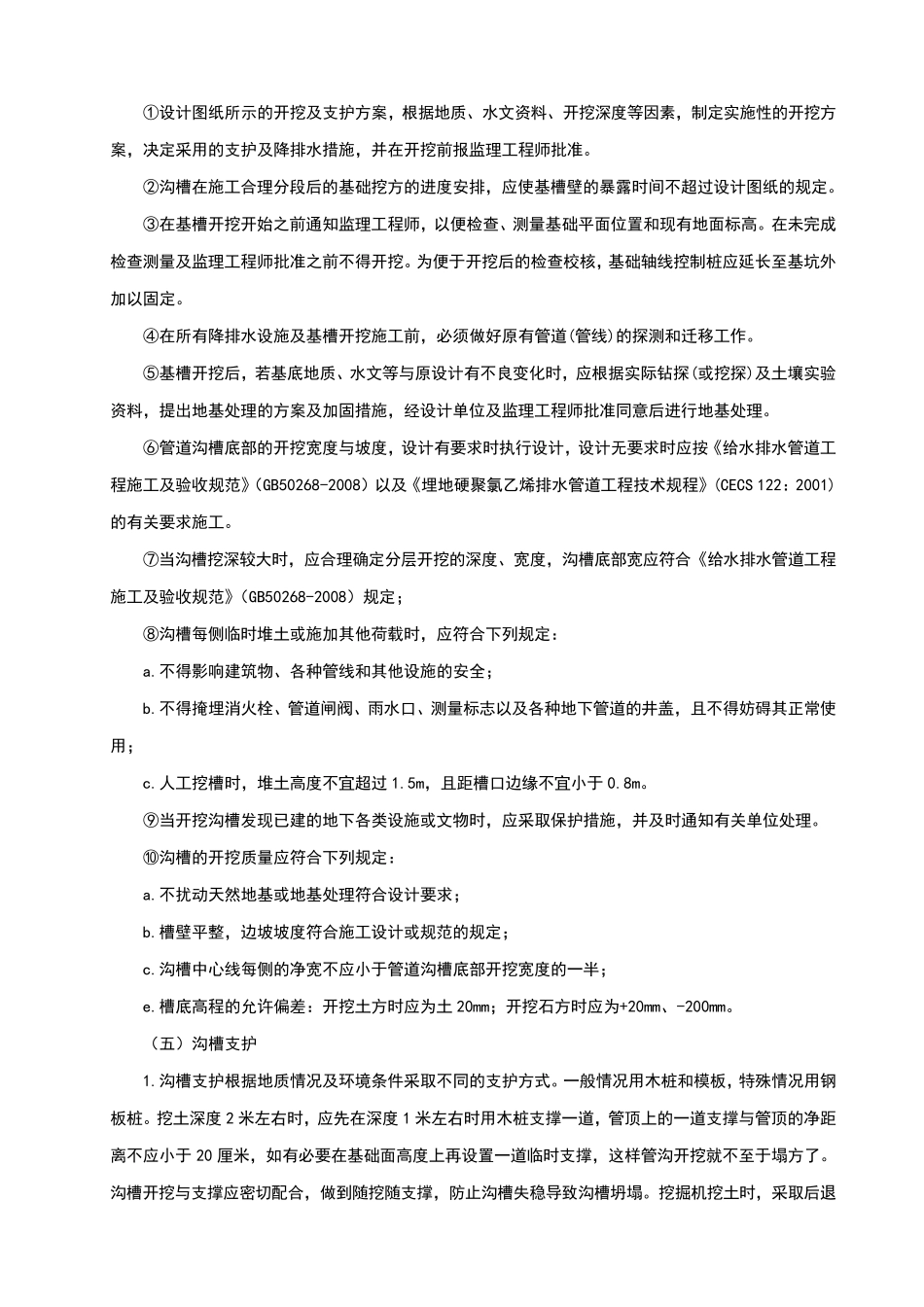

污水管道开槽施工方案 一 、 工 程 概 况 肥 西 县 三 河 镇 丰 乐 河 沿 岸 综 合 治 理 工 程 是 巢 湖 亚 行 贷 款 水 环 境 治 理 工 程 确 定 的 项 目 ,对 彻 底 清 除 小南 河 及 其 支 流 主 要 污 染 , 改 善 三 河 镇 河 流 水 质 , 恢 复 巢 湖 水 生 态 环 境 将 起 到 十 分 重 要 的 作 用 , 是 巢 湖 污染 综 合 治 理 必 要 的 工 程 措 施 。 本 工 程 实 施 地 点 位 于 三 河 镇 镇 区 , 工 程 内 容 包 括 河 道 堤 岸 设 计 、 底 泥 清 淤 、污 水 管 网 建 设 等 。 本 次 水 环 境 综 合 治 理 工 程 污 水 管 道 工 程 包 括d300、 DN400、 DN500、 d800 四 种 管 径 , 总 长 度11597米 , d300、 DN400、 DN500 三 种 管 材 是 钢 带 增 强 聚 乙 烯 螺 旋 波 纹 排 水 管 。 二 、 施 工 方 法 ( 一 ) 工 程 说 明 1 工 程 范 围 本 项 主 要 包 括 结 构 物 基 槽 的 开 挖 与回填, 以及 与之有关的 场地 清 理 、 支 护(撑)、 降、 排 水 、 围 堰等作 业。 2 工 程 目 标 ⑴按照施 工 图纸和监理 人的 指示完成全部工 作 。 ⑵按照施 工 图纸规定 的 技术指标负责本 技术条款 的 规定 完成管 槽 开 挖 与回填的 全部施 工 作 业。 3 引用 标准和规程 规范 ⑴《给水 排 水 管 道 工 程 施 工 及 验收规范 》( GB50268-2008) ⑵《埋地 硬聚 氯乙 烯 排 水 管 道 工 程 技术规程 》(CECS 122:2001) ( 二 ) 施 工 工 艺流 程 测量放样→第一 次 土方 开 挖 →布置井点 降水 →二 次 土方 开 挖 →沟槽 开 挖 及 支 护→管 道 基 础施 工 →管 道 铺设 →污 水 井施 工 →闭水 试验→沟槽 回填等 。 ( 三 ) 测量放线 根据设 计 施 工 图, 测量管 道 中心线和污 水 井的 位 置, 设 立中心桩。 管 道 中心桩和污 水 井位 置报监理复 核后准确 无误后使用 。 根据管 径 大小 , 按规定 的 沟槽 宽度 定 出边线, 开 挖 前用 白灰划线控制, 在沟槽 外、 井位 置的 两侧设置控制桩, ...
