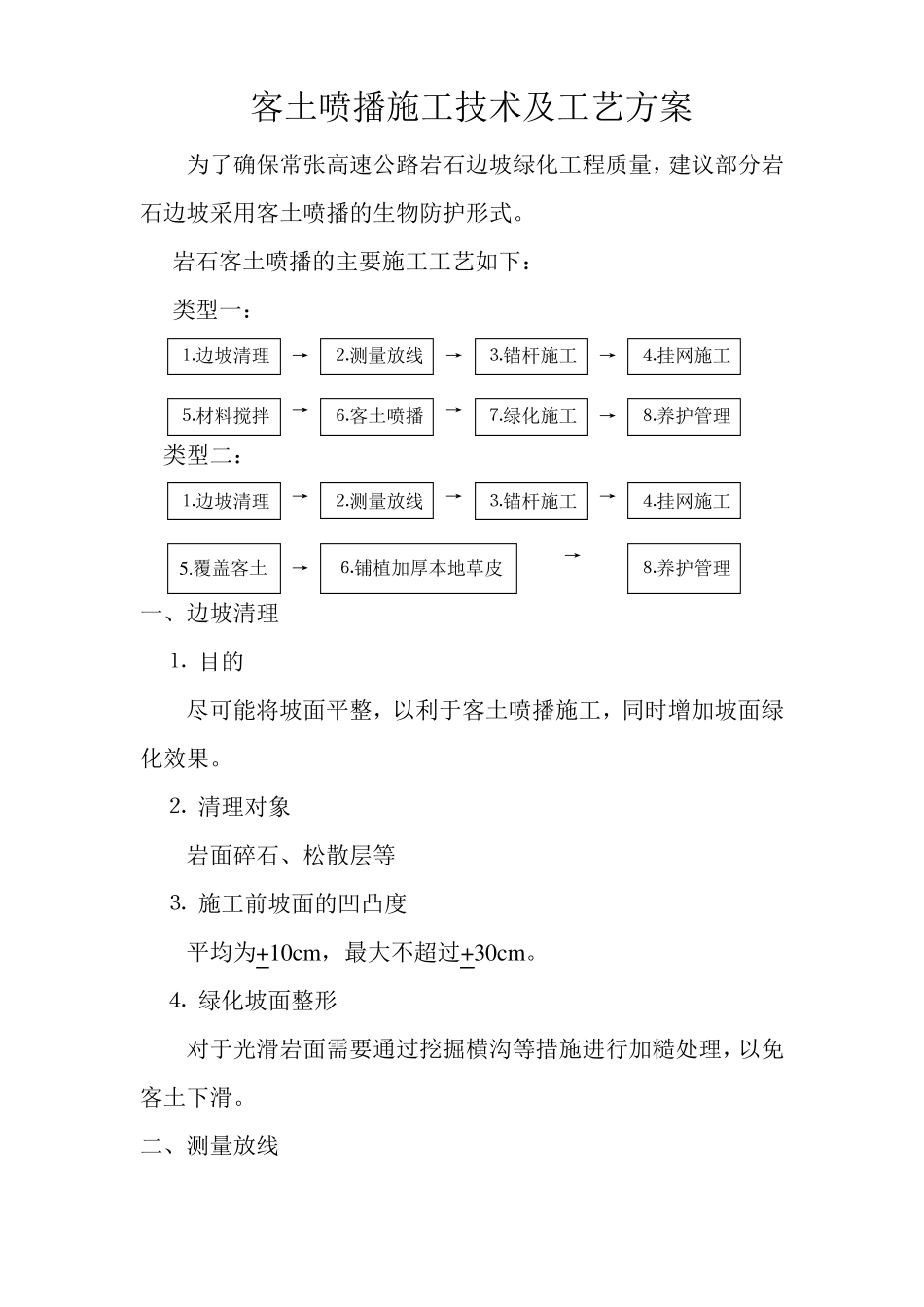

客土喷播施工技术及工艺方案为了确保常张高速公路岩石边坡绿化工程质量,建议部分岩石边坡采用客土喷播的生物防护形式
岩石客土喷播的主要施工工艺如下:类型一:⒈边坡清理→⒉测量放线→⒊锚杆施工→⒋挂网施工⒌材料搅拌→⒍客土喷播→⒎绿化施工→⒏养护管理类型二:⒈边坡清理→⒉测量放线→⒊锚杆施工→⒋挂网施工5
覆盖客土→⒍铺植加厚本地草皮→⒏养护管理一、边坡清理⒈ 目的尽可能将坡面平整,以利于客土喷播施工,同时增加坡面绿化效果
⒉ 清理对象岩面碎石、松散层等⒊ 施工前坡面的凹凸度平均为+10cm,最大不超过+30cm
⒋ 绿化坡面整形对于光滑岩面需要通过挖掘横沟等措施进行加糙处理,以免客土下滑

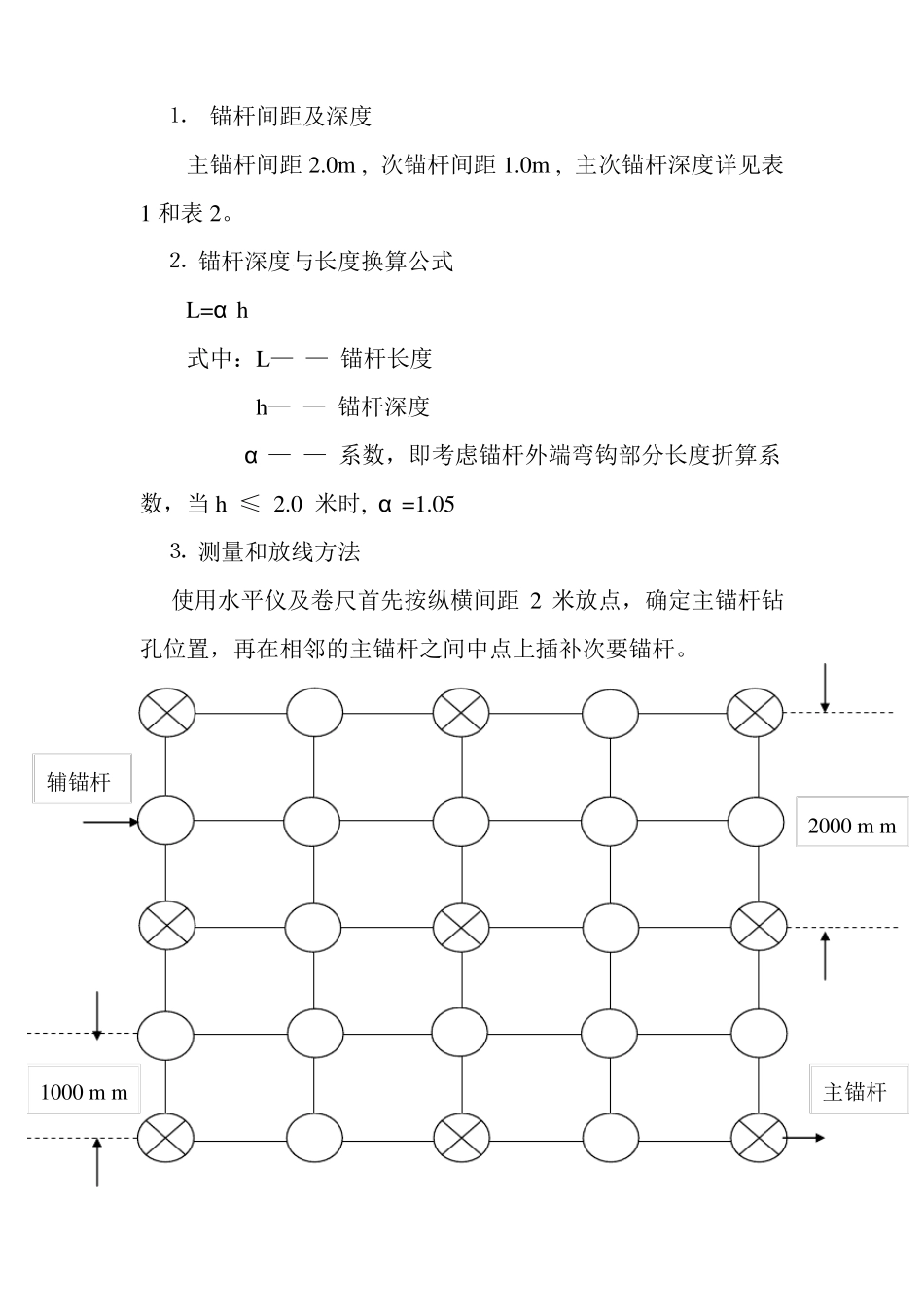

二、测量放线⒈锚杆间距及深度主锚杆间距 2
0m , 次锚杆间距 1
0m , 主次锚杆深度详见表1 和表 2
⒉ 锚杆深度与长度换算公式L=α h式中:L— — 锚杆长度h— — 锚杆深度α — — 系数,即考虑锚杆外端弯钩部分长度折算系数,当 h ≤ 2
0 米时, α =1
05⒊ 测量和放线方法使用水平仪及卷尺首先按纵横间距 2 米放点,确定主锚杆钻孔位置,再在相邻的主锚杆之间中点上插补次要锚杆

辅锚杆2000 m m1000 m m主锚杆三、锚杆施工⒈ 锚杆的施工目的对岩石表层进行加固,防止边坡表层发生局部崩塌,同时也可有效地固定用作客土喷播基础的钢丝网
⒉ 锚杆规格表 1主锚杆规格及其间距坡比锚杆直径布置间距(m)锚杆深度(m)横向强风化岩 中弱(mm)纵向15
25 12 或 161:1
012 或 161616 或 22表 2 次锚杆规格及间距坡比1:1
5锚杆直径布置间距(m)(mm)12 或
