施工日记日期天气状况突发事件2013

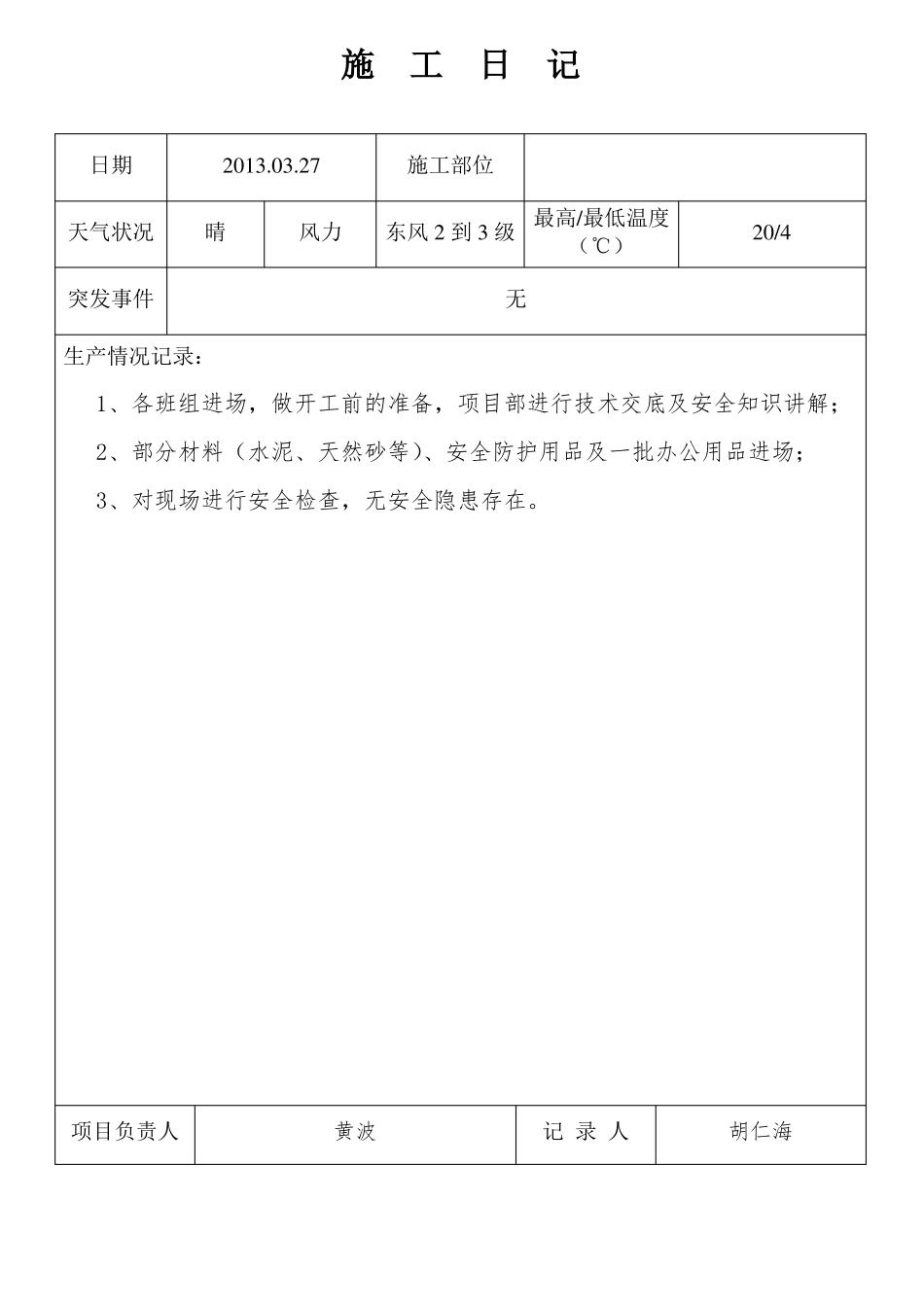

27晴风力施工部位东风 2 到 3 级无最高/最低温度(℃)20/4生产情况记录:1、各班组进场,做开工前的准备,项目部进行技术交底及安全知识讲解;2、部分材料(水泥、天然砂等)、安全防护用品及一批办公用品进场;3、对现场进行安全检查,无安全隐患存在
项目负责人黄波记 录 人胡仁海施工日记日期天气状况突发事件生产情况记录:2013

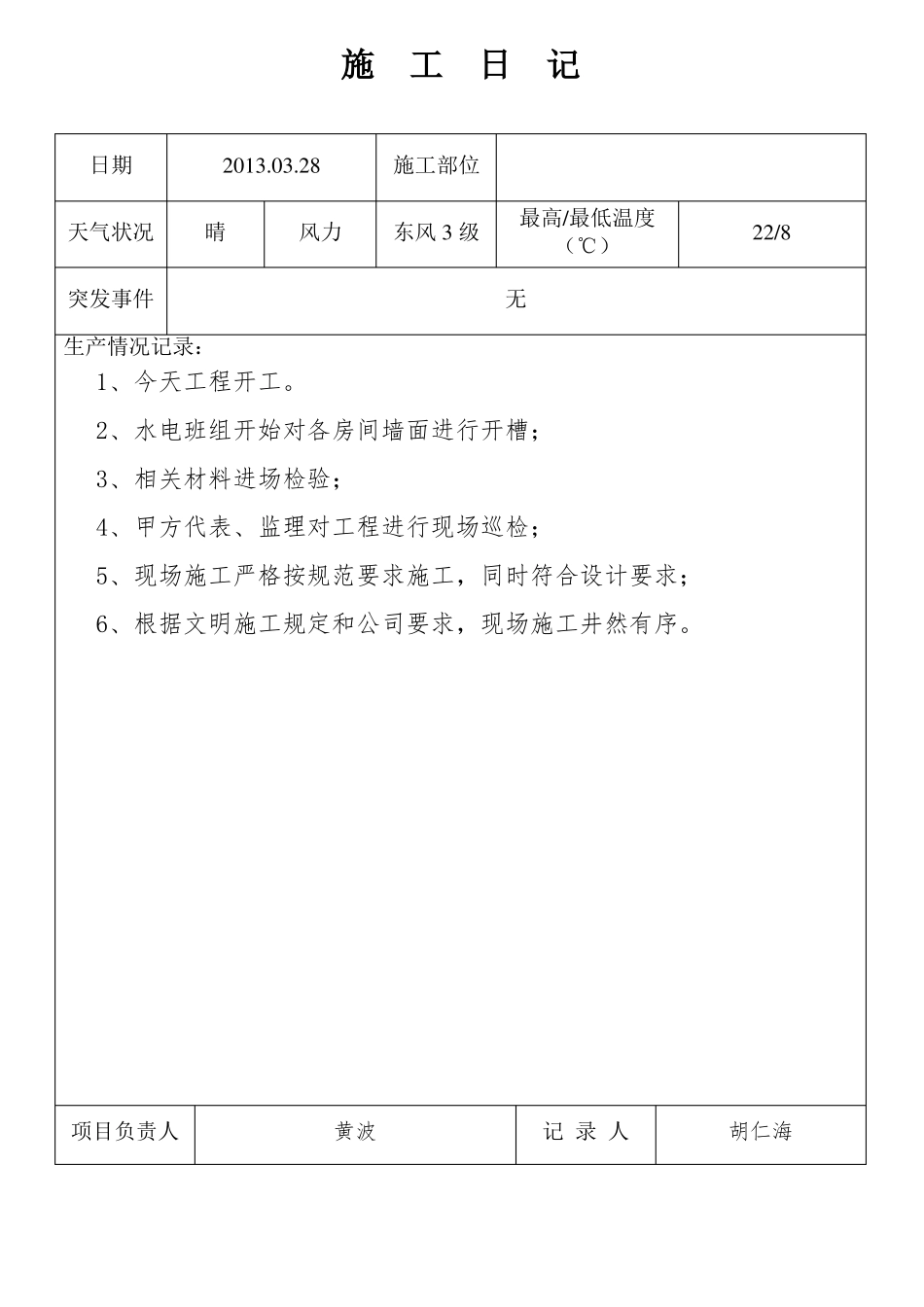

28晴风力施工部位东风 3 级最高/最低温度(℃)无22/81、今天工程开工
2、水电班组开始对各房间墙面进行开槽;3、相关材料进场检验;4、甲方代表、监理对工程进行现场巡检;5、现场施工严格按规范要求施工,同时符合设计要求;6、根据文明施工规定和公司要求,现场施工井然有序
项目负责人黄波记 录 人胡仁海施工日记日期天气状况突发事件生产情况记录:2013

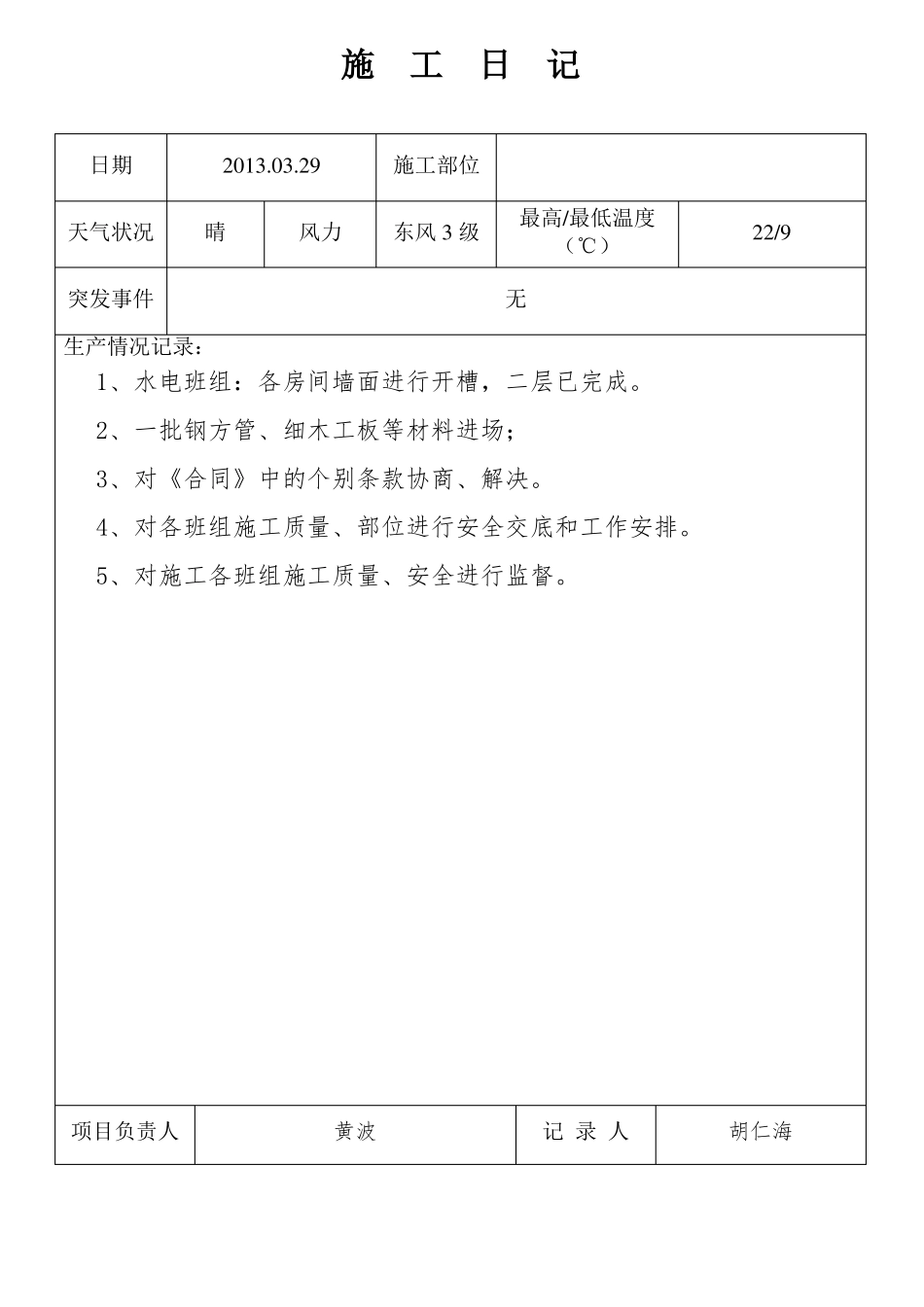

29晴风力施工部位东风 3 级最高/最低温度(℃)无22/91、水电班组:各房间墙面进行开槽,二层已完成
2、一批钢方管、细木工板等材料进场;3、对《合同》中的个别条款协商、解决
4、对各班组施工质量、部位进行安全交底和工作安排
5、对施工各班组施工质量、安全进行监督
项目负责人黄波记 录 人胡仁海施工日记日期天气状况突发事件生产情况记录:2013
30晴风力施工部位北风 2 级最高/最低温度(℃)无22/131、水电班组开始对六、七层各房间墙面进行开槽,四、五层墙面开槽已经完成;2、一批防火涂料、中灰防锈涂料进场;3、对钢方管、细木工板才了进行送检;4、对进场钢材防锈处理
5、对施工现场安全理性检查,无安全隐患存在
项目负责人黄波记 录 人胡仁海施工日记日期天气状况突发事件生产情况记录:2013
31晴风力施工部位北风 2 级最高/最低温度(℃)无22/101、水电班组对各楼层各房间的墙面开槽接近完成,准备安装各小休息室卫生间
