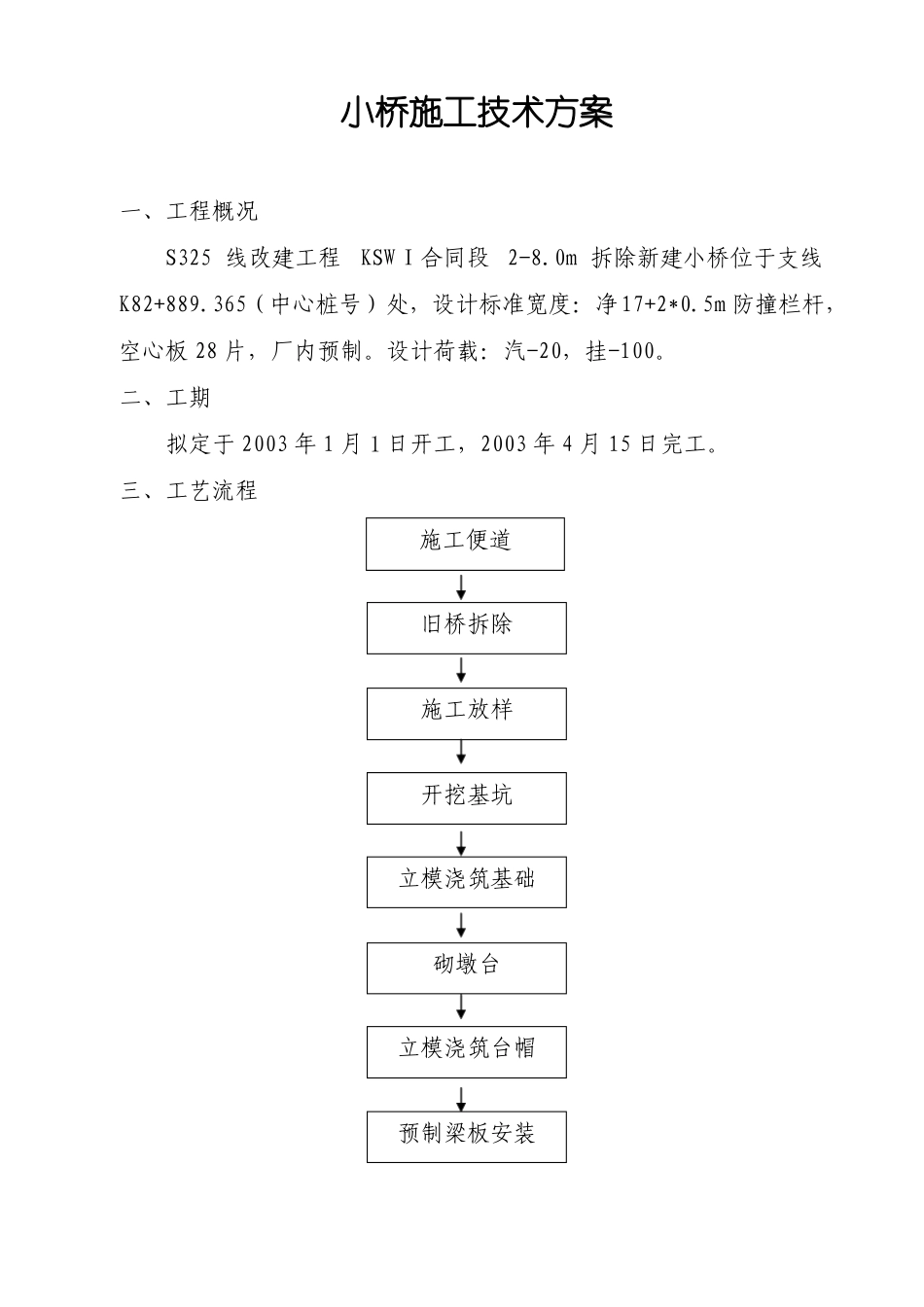

小桥施工技术方案一、工程概况S325 线改建工程KSWⅠ合同段 2-8.0m 拆除新建小桥位于支线K82+889.365(中心桩号)处,设计标准宽度:净17+2*0.5m 防撞栏杆,空心板 28 片,厂内预制。设计荷载:汽-20,挂-100。二、工期拟定于 2003 年 1 月 1 日开工,2003 年 4 月 15 日完工。三、工艺流程预制梁板安装立模浇筑台帽立模浇筑基础开挖基坑旧桥拆除施工便道施工放样砌墩台四、施工方法防撞护栏及桥面铺装台背填土养生成型拟采用全幅施工,在其右侧铺设施工便道,并埋设圆管保证水流顺畅。1、施工便道在小桥右侧设施工便道,顶面宽度不小于 6 米,用砖渣和老路面破除物覆盖及外运土方分层压实,并设有一定的拱度,防止路面积水,保证正常通车。在底部埋臵内径 1m 的圆管,保证水流顺畅。在周围设臵标志、护栏、警告装臵及其它工程安全设施。经常性的维修加固,洒水养护。小桥完成后,均应拆除,恢复原状,并经监理工程师检查认可。2、旧桥拆除采用人工配合挖掘机拆除,砼结构用爆破方法,拆除至新桥施工不受影响的范围,废料用自卸汽车运出场地。3、开挖基坑和排水开挖基坑大小应满足基础施工的要求,根据土质和土的湿度情况,基顶可比设计平面尺寸各边增宽 50 cm,坑壁坡度按砂类土定为 1:1。人工配合机械开挖,基底避免超挖,超挖或松动部分,应全部清除掉,挖至基底标高后不得长时间暴露、扰动或侵泡,而削弱其承载能力。拟采取保留 10—20 cm,在基础浇筑前人工挖清,迅速检验,随即再进行基础施工。若基底湿软,采取经监理工程师批准的方法予以加固处理。基坑经监理工程师检查认可后,方能进行基础浇筑。地下水位较高时,开挖基坑可能出水,拟采用井点降水,保证基坑的稳定性。4、钢筋制作与安装(1)工地所进钢筋的力学性能必须符合国家标准的规定,并具有出厂质量合格证书,并经检测中心检验合格后方可使用。(2)钢筋加工。钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。钢筋应平直、无局部弯折。用 I 级钢筋制作的箍筋其末端做弯钩,弯钩长度不小于 5d,钢筋需搭接时,尽量采用双面焊接,搭接长度不小于 5d,若采用绑扎搭接时,搭接长度不小于 30d.(3)钢筋制作安装完成后,经自检和驻地监理认可后,方可浇筑砼。5、模板制作及安装(1)采用标准化组合钢模板。组合钢模板的拼装应符合规范要求,各种螺栓连接件应符合国家规定标准。(2)安装侧模板时,应防止模板移位和凸出,在模板外设立支...
