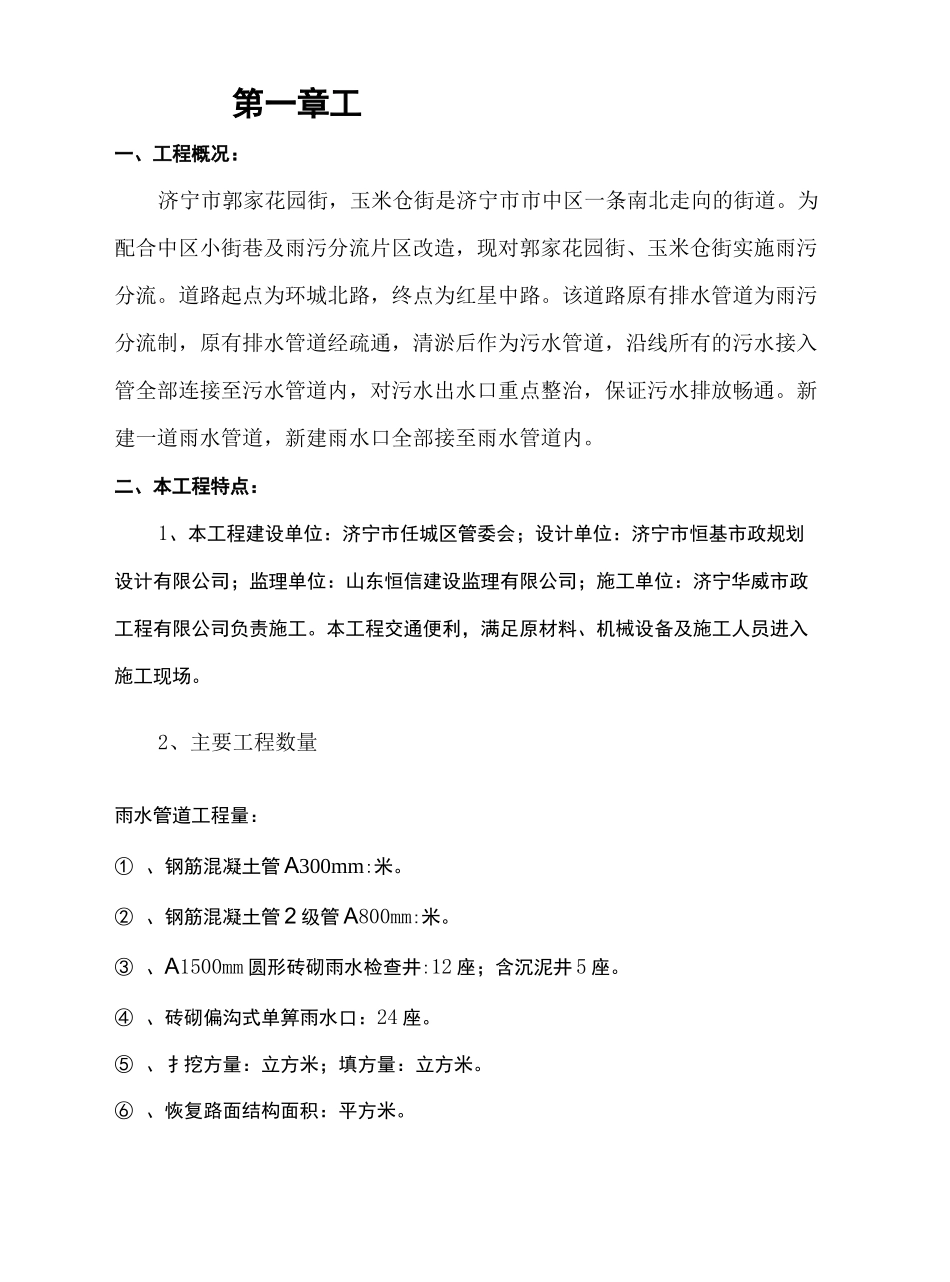

雨污分流监理规划JE^NewjycompiledonNovember23,2020第一章工一、工程概况:济宁市郭家花园街,玉米仓街是济宁市市中区一条南北走向的街道。为配合中区小街巷及雨污分流片区改造,现对郭家花园街、玉米仓街实施雨污分流。道路起点为环城北路,终点为红星中路。该道路原有排水管道为雨污分流制,原有排水管道经疏通,清淤后作为污水管道,沿线所有的污水接入管全部连接至污水管道内,对污水出水口重点整治,保证污水排放畅通。新建一道雨水管道,新建雨水口全部接至雨水管道内。二、本工程特点:1、本工程建设单位:济宁市任城区管委会;设计单位:济宁市恒基市政规划设计有限公司;监理单位:山东恒信建设监理有限公司;施工单位:济宁华威市政工程有限公司负责施工。本工程交通便利,满足原材料、机械设备及施工人员进入施工现场。2、主要工程数量雨水管道工程量:① 、钢筋混凝土管 A300mm:米。② 、钢筋混凝土管 2 级管 A800mm:米。③ 、A1500mm 圆形砖砌雨水检查井:12 座;含沉泥井 5 座。④ 、砖砌偏沟式单箅雨水口:24 座。⑤ 、扌挖方量:立方米;填方量:立方米。⑥ 、恢复路面结构面积:平方米。⑦ 、疏通污水管道长为米。⑧ 、更换原有破损雨污合流检查井井盖数量现场由业主、监理、施工共同计量为准。3、本工程施工工期较紧,交叉作业多,需合理安排工作面、分项、分部、工序流水作业,才能按计划完成。4、工期:_60 日历天。进度控制成为此工程是否能圆满完成业主目标的关键。5、质量:质量标准为合格工程。质量保修按国家有关政策和招标文件的要求保修。6、安全:实现施工全过程“六无”:即无死亡、无重伤、无倒塌、无中毒、无爆炸、无重大机械交通事故。7、文明施工目标:本工程文明施工目标为达到文明施工工地标准。8、环境保护目标:在施工过程中,加强现场施工管理,为保证周边厂区正常运作以及施工现场的安全,采取合理的围蔽措施,尽量降低施工噪音和降低尘埃,及时清除和搬走在施工过程中生产的垃圾,减少对周围环境的影响,确保粉尘、噪音、废水、废气的排放达到国家规定的有关标准。第二章监理总目标一、进度控制目标:按施工进度计划监督施工进度以保证工程按合同工期完成。二、质量控制目标:合格。三、投资控制目标:按照最后审定的预算造价进行工程量的控制,协助业主将工程造价控制在计划投资范围内。第三章监理依据一、业主与监理公司签定的监理合同及监理合同补充协议。二、经批准的监理规划及细...
