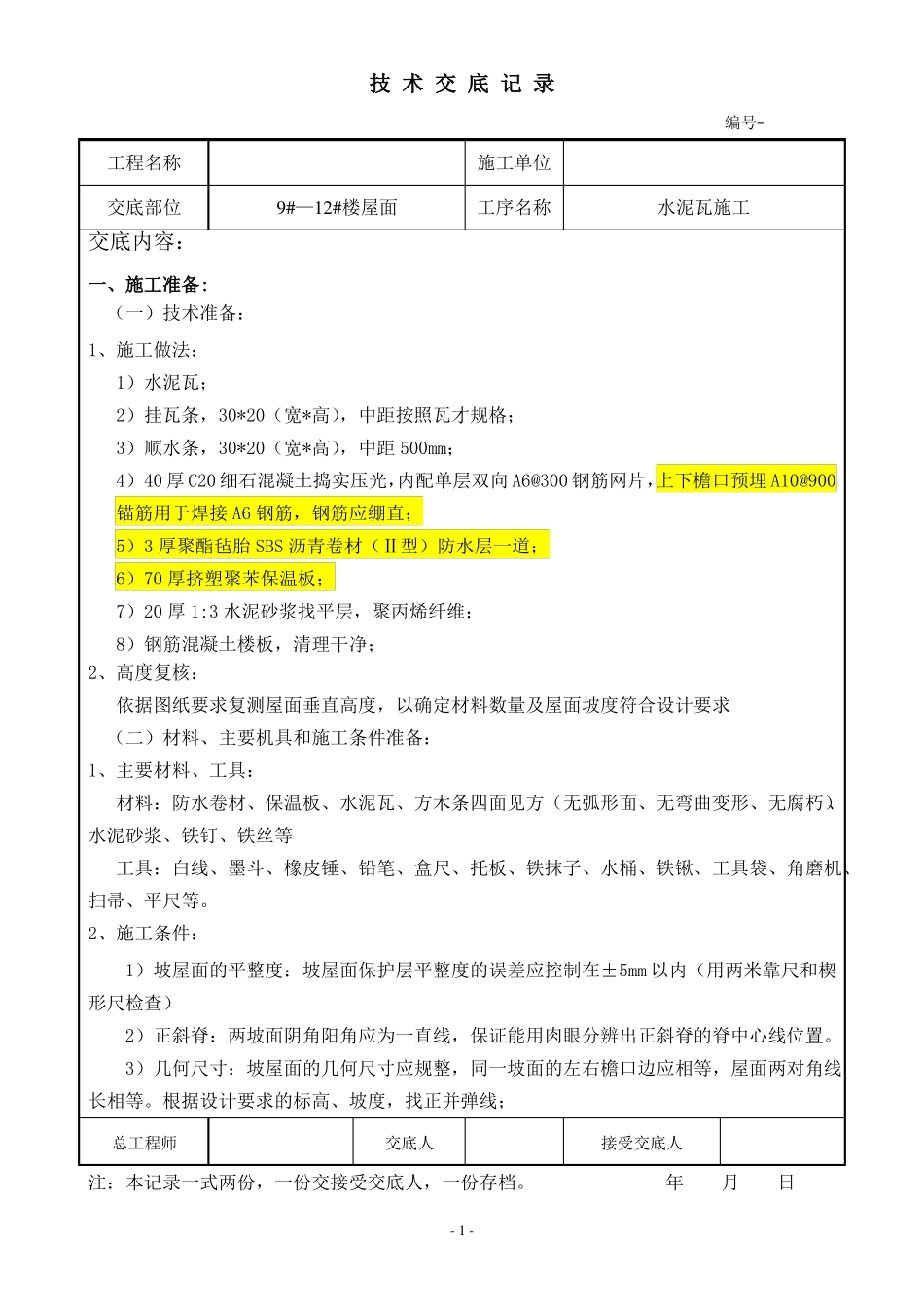

技 术 交 底 记 录编号-工程名称交底部位施工单位工序名称水泥瓦施工9#—12#楼屋面交底内容:一、施工准备:(一)技术准备:1、施工做法:1)水泥瓦;2)挂瓦条,30*20(宽*高),中距按照瓦才规格;3)顺水条,30*20(宽*高),中距 500mm;4) 40 厚 C20 细石混凝土捣实压光,内配单层双向 A6@300 钢筋网片,上下檐口预埋 A10@900锚筋用于焊接 A6 钢筋,钢筋应绷直;5)3 厚聚酯毡胎 SBS 沥青卷材(Ⅱ型)防水层一道;6)70 厚挤塑聚苯保温板;7)20 厚 1:3 水泥砂浆找平层,聚丙烯纤维;8)钢筋混凝土楼板,清理干净;2、高度复核:依据图纸要求复测屋面垂直高度,以确定材料数量及屋面坡度符合设计要求(二)材料、主要机具和施工条件准备:1、主要材料、工具:材料:防水卷材、保温板、水泥瓦、方木条四面见方(无弧形面、无弯曲变形、无腐朽)、水泥砂浆、铁钉、铁丝等工具:白线、墨斗、橡皮锤、铅笔、盒尺、托板、铁抹子、水桶、铁锹、工具袋、角磨机、扫帚、平尺等
2、施工条件:1)坡屋面的平整度:坡屋面保护层平整度的误差应控制在±5mm 以内(用两米靠尺和楔形尺检查)2)正斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置
3)几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长相等
根据设计要求的标高、坡度,找正并弹线;总工程师交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档
年月日- 1 -技 术 交 底 记 录编号-工程名称交底部位施工单位工序名称水泥瓦施工9#—12#楼屋面4)避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工

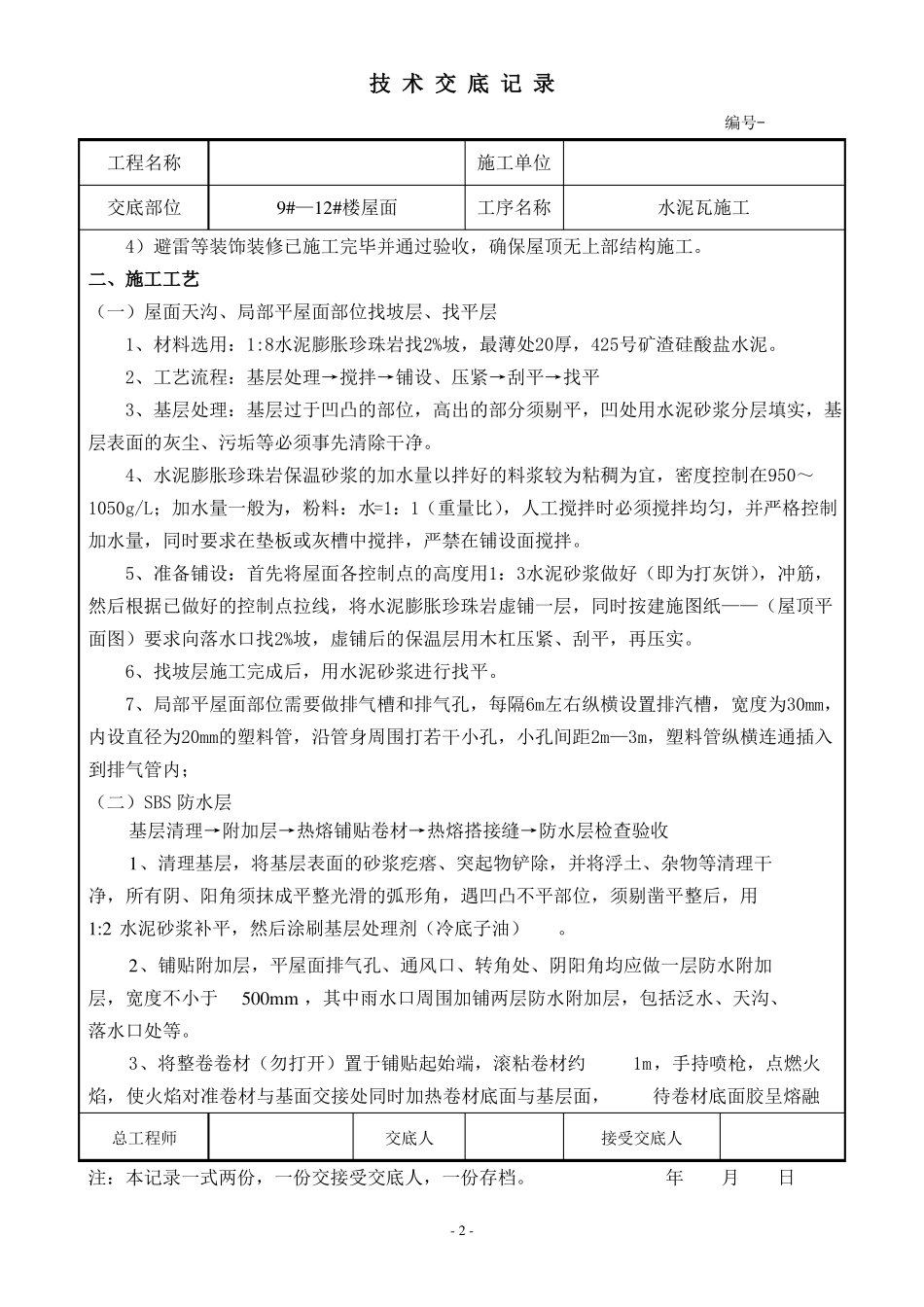

二、施工工艺(一)屋面天沟、局部平屋面部位找坡层、找平层1、材料选用:1:8水泥膨胀珍珠岩找2%坡,最薄处20厚,425号矿渣硅酸盐水泥

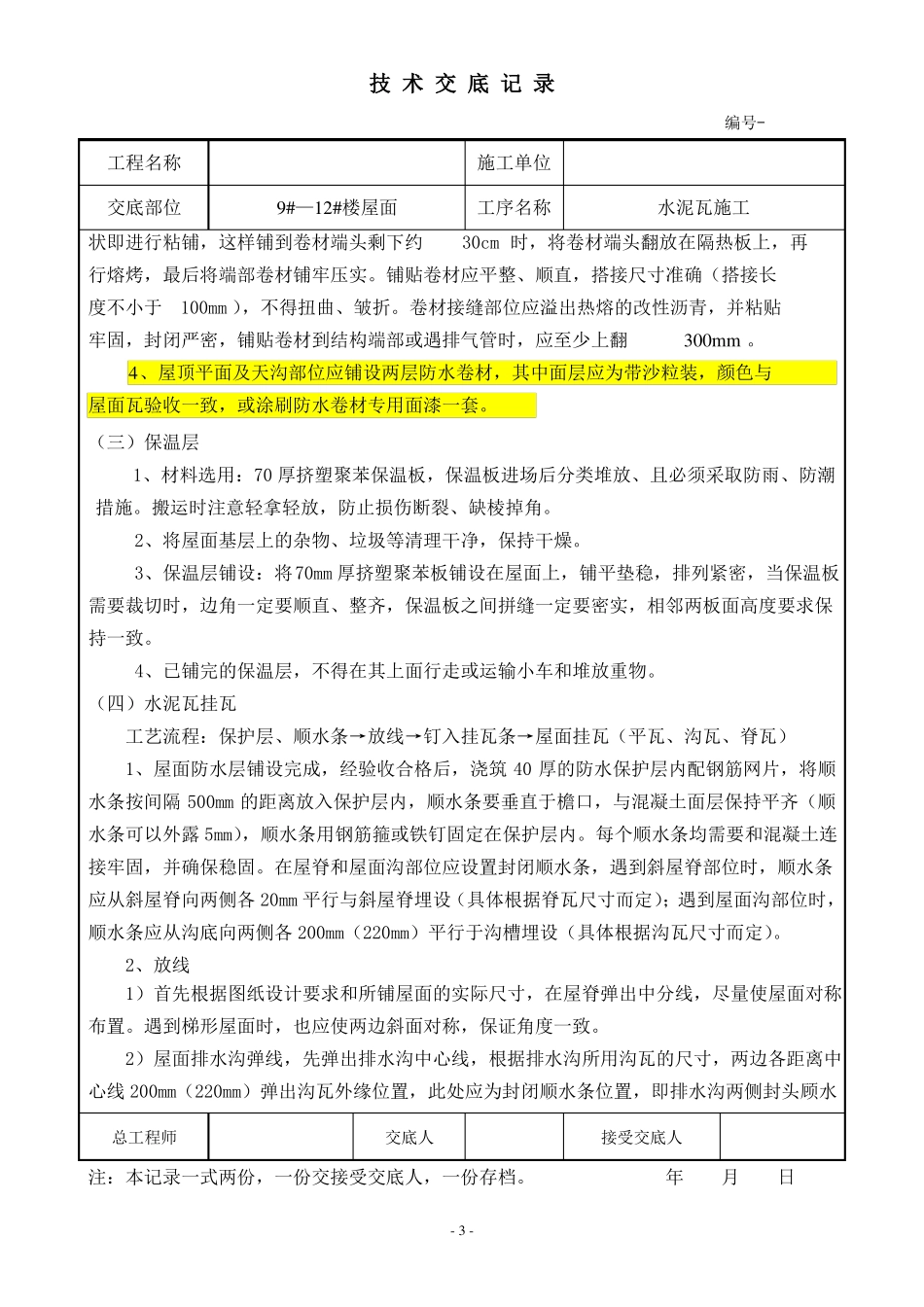

2、工艺流程
