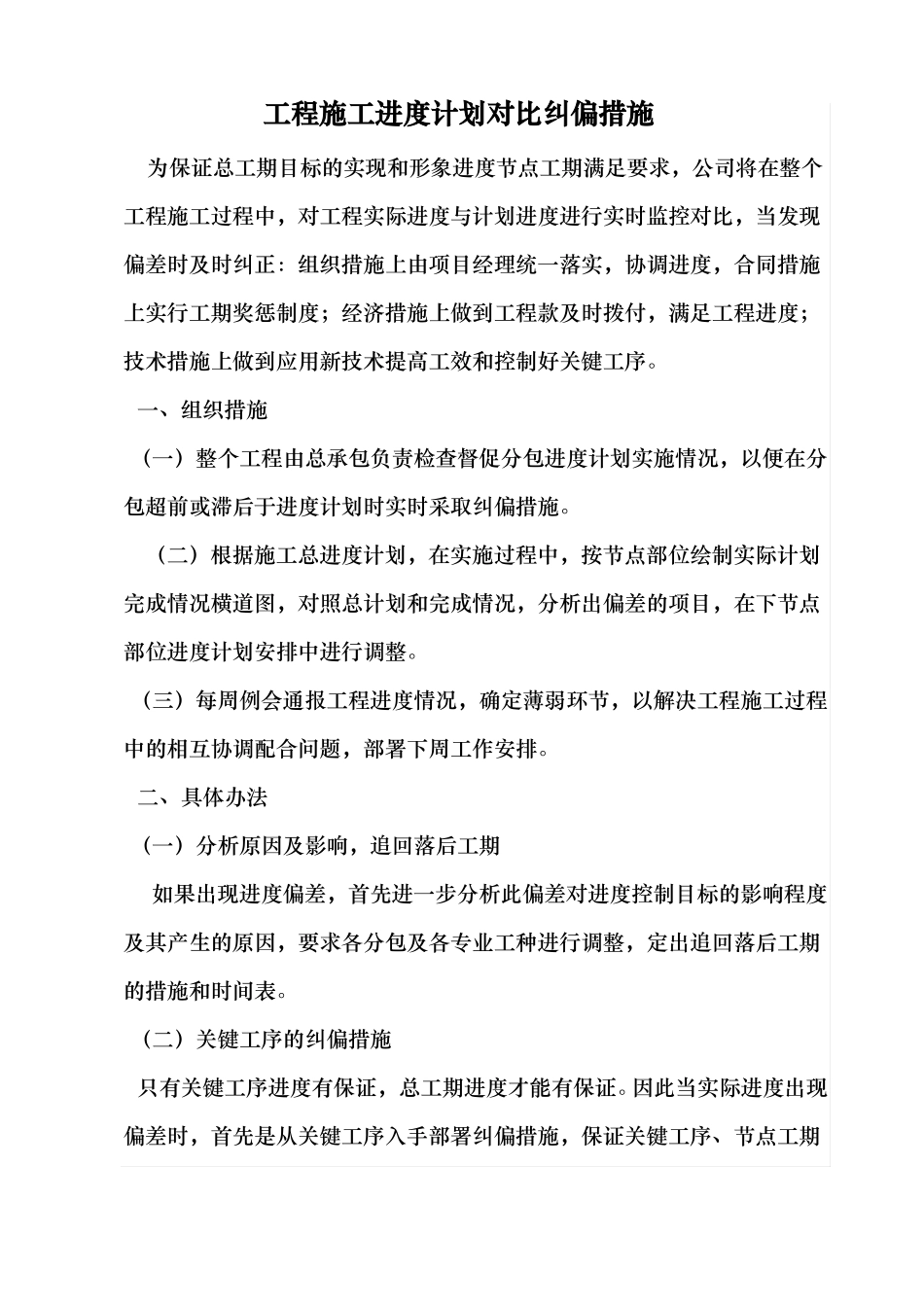

工程施工进度计划对比纠偏措施为保证总工期目标的实现和形象进度节点工期满足要求,公司将在整个工程施工过程中,对工程实际进度与计划进度进行实时监控对比,当发现偏差时及时纠正:组织措施上由项目经理统一落实,协调进度,合同措施上实行工期奖惩制度;经济措施上做到工程款及时拨付,满足工程进度;技术措施上做到应用新技术提高工效和控制好关键工序
一、组织措施(一)整个工程由总承包负责检查督促分包进度计划实施情况,以便在分包超前或滞后于进度计划时实时采取纠偏措施
(二)根据施工总进度计划,在实施过程中,按节点部位绘制实际计划完成情况横道图,对照总计划和完成情况,分析出偏差的项目,在下节点部位进度计划安排中进行调整
(三)每周例会通报工程进度情况,确定薄弱环节,以解决工程施工过程中的相互协调配合问题,部署下周工作安排
二、具体办法(一)分析原因及影响,追回落后工期如果出现进度偏差,首先进一步分析此偏差对进度控制目标的影响程度及其产生的原因,要求各分包及各专业工种进行调整,定出追回落后工期的措施和时间表
(二)关键工序的纠偏措施只有关键工序进度有保证,总工期进度才能有保证
因此当实际进度出现偏差时,首先是从关键工序入手部署纠偏措施,保证关键工序、节点工期与计划进度稳合
关键工序的调整以避免影响原定计划工期和其他工作的顺利进行为原则

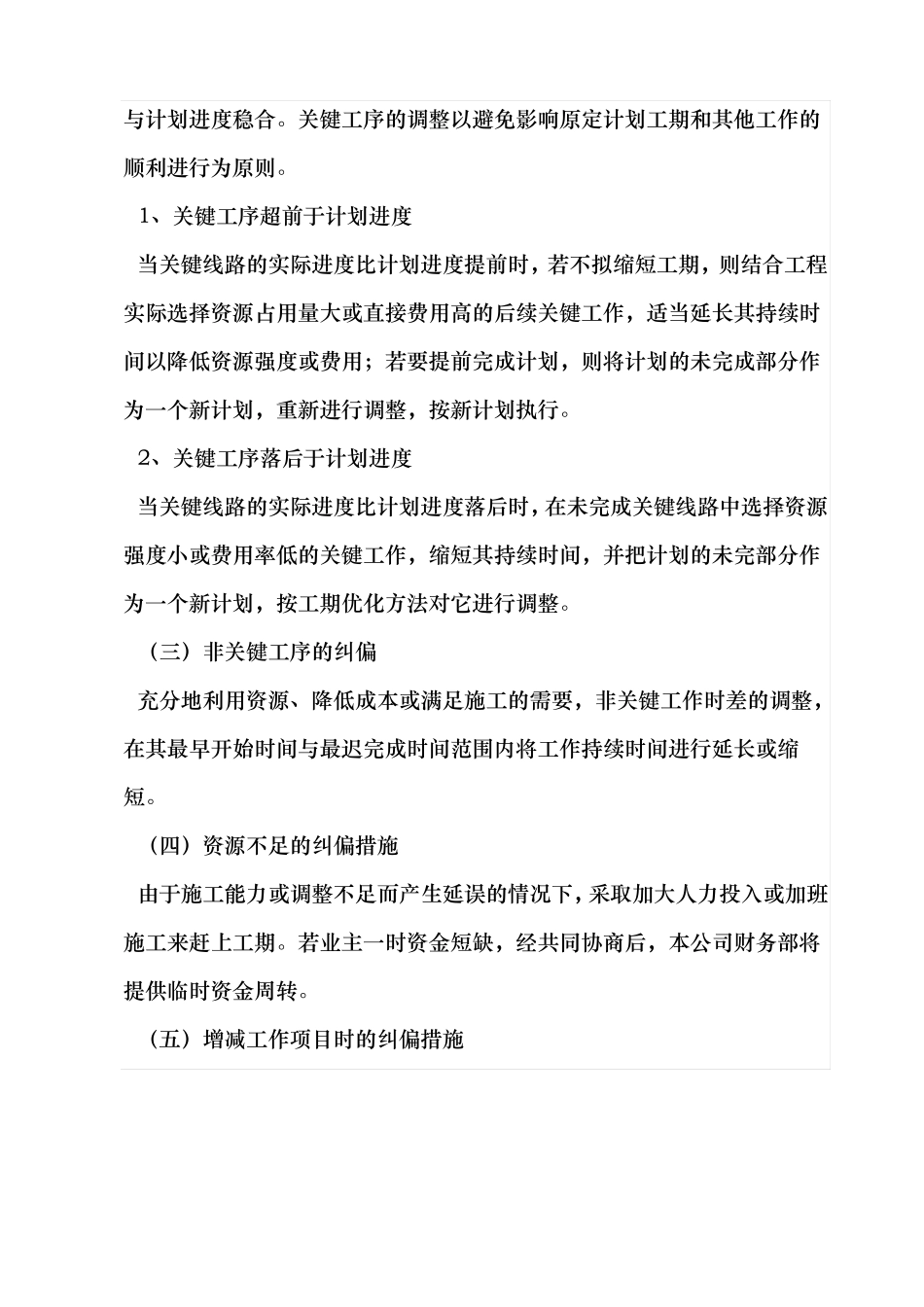

1、关键工序超前于计划进度当关键线路的实际进度比计划进度提前时,若不拟缩短工期,则结合工程实际选择资源占用量大或直接费用高的后续关键工作,适当延长其持续时间以降低资源强度或费用;若要提前完成计划,则将计划的未完成部分作为一个新计划,重新进行调整,按新计划执行
2、关键工序落后于计划进度当关键线路的实际进度比计划进度落后时,在未完成关键线路中选择资源强度小或费用率低的关键工作,缩短其持续时间,并把计划的未完部分作为一个新计划,按工期优化方法对它进行调整

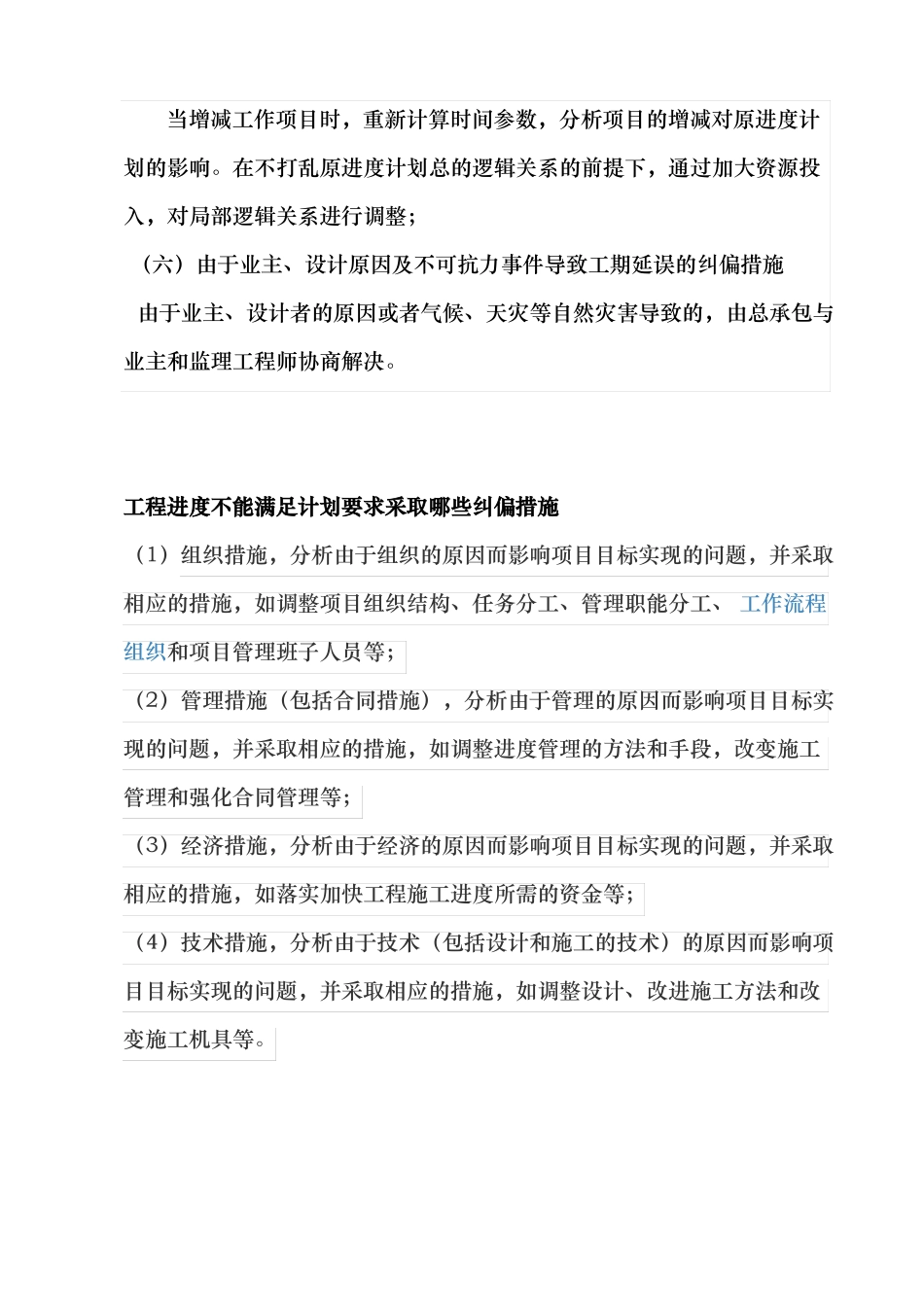

(三)非关键
