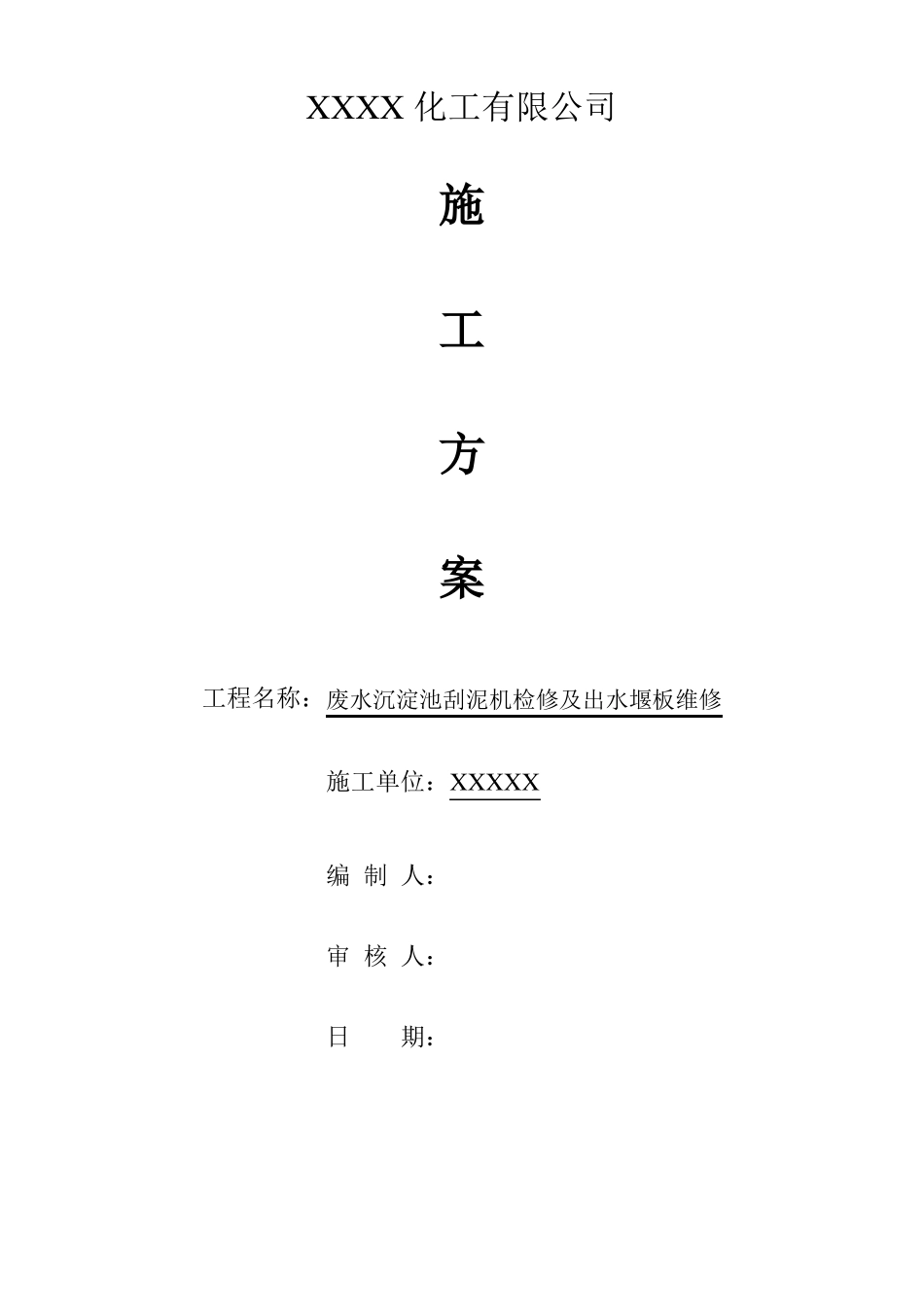

XXXX 化工有限公司工程名称:施工方案废水沉淀池刮泥机检修及出水堰板维修施工单位:XXXXX编 制 人:审 核 人:日期:目录一、 工程概述二、 编制依据三、 施工计划四、 施工工艺五、 施工风险评估分析及管控六、 施工安全保护措施七、施工组织及用工计划八、施工计算书及附图九、其它一、工程概述第五废水沉淀池刮泥机检修及出水堰板维修,共三个方面的施工,刮泥机减速机更换大小齿轮,出水堰整形加固及相关阀门的更换
施工过程中涉及到吊挂、高架、动火和临边作业,在保证安全的前提下,如期保质保量的完成此次工程,特编制此方案进行指导
二、编制依据2
1、业主提供资料;2
2、《工程建设安装工程起重施工规范》HG20201—2000;2
3、75 吨汽车吊性能表;2
4、《机械设备安装工程施工及验收》GB50231-20092
5、现场情况及实测数据
三、施工计划(同时施工)3
1、施工工机具准备,施工工期 1 工作日(在现场停车前一天完成)
2、刮泥机减速机齿轮更换、安装校正、底座制作安装,切断的栏杆、雨棚复位,施工工期 4 工作日
3、出水堰整形加固,施工工期 3 工作日
4、更换蝶阀,施工工期 3 工作日
5、工机具及现场卫生整理,施工工期 1 工作日
四、施工工艺4
1、施工准备4
1、施工人员应熟悉现场及相应施工规范标准,接受技术交底及培训
2、施工人员接受厂方的质量、安全教育,加强施工人员的质量、安全意识
3、主要工机具已接受厂方检验,设备运行良好,并按照要求进行了布置
4、用于现场的焊机及脚手架设备已运至现场
5、施工用的临时用电手续已办理完毕
2、刮泥机检修4
1、将现场减速机上方的雨棚四个立柱采用磨光机进行切割,并做好标识便于后期的恢复,雨棚用吊车吊至地面
2、将齿轮箱中的润滑油抽出放置在现场指定的废弃桶
