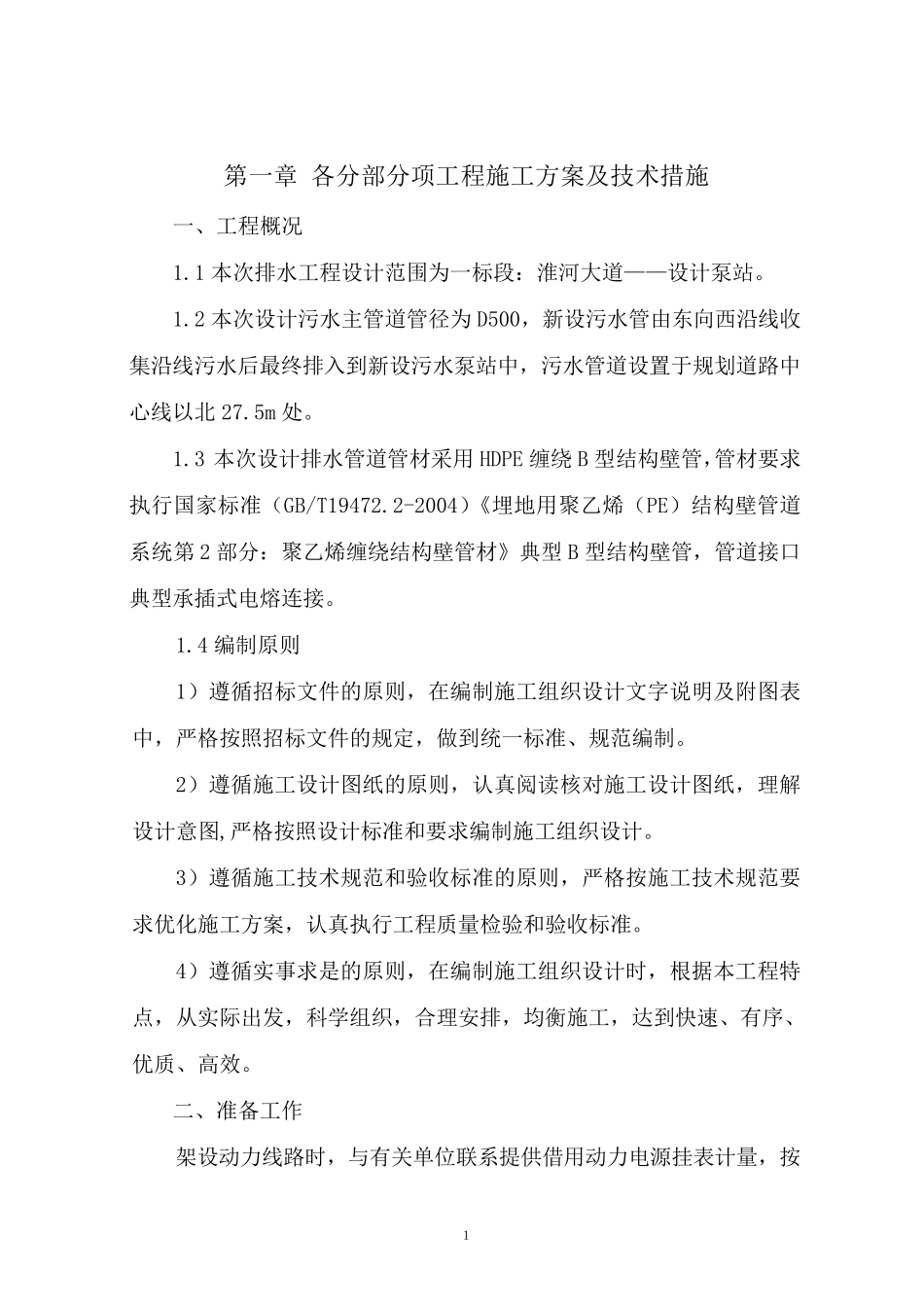

1 第一章 各分部分项工程施工方案及技术措施 一、工程概况 1
1 本次排水工程设计范围为一标段:淮河大道——设计泵站
2 本次设计污水主管道管径为D500,新设污水管由东向西沿线收集沿线污水后最终排入到新设污水泵站中,污水管道设置于规划道路中心线以北 27
3 本次设计排水管道管材采用 HDPE 缠绕 B 型结构壁管,管材要求执行国家标准(GB/T19472
2-2004)《埋地用聚乙烯(PE)结构壁管道系统第2 部分:聚乙烯缠绕结构壁管材》典型 B 型结构壁管,管道接口典型承插式电熔连接
4 编制原则 1)遵循招标文件的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定,做到统一标准、规范编制
2)遵循施工设计图纸的原则,认真阅读核对施工设计图纸,理解设计意图,严格按照设计标准和要求编制施工组织设计
3)遵循施工技术规范和验收标准的原则,严格按施工技术规范要求优化施工方案,认真执行工程质量检验和验收标准
4)遵循实事求是的原则,在编制施工组织设计时,根据本工程特点,从实际出发,科学 组织,合 理安 排,均 衡 施工,达 到快 速 、有 序 、优质、高 效

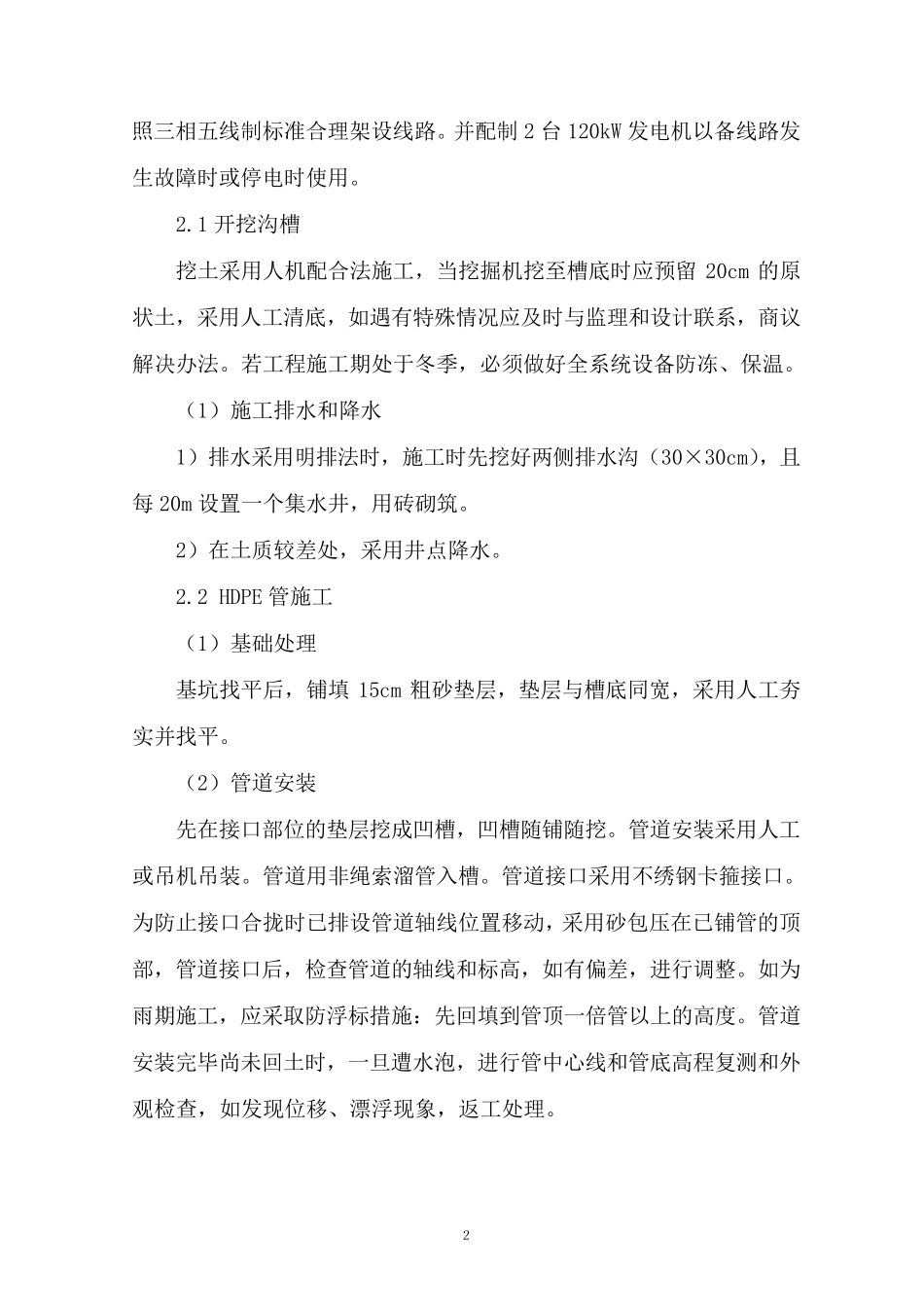

二 、准备 工作 架 设动 力 线路时,与 有 关 单 位 联 系提 供 借 用动 力 电源 挂 表计量,按 2 照三相五线制标准合理架设线路
并配制2 台120kW 发电机以备线路发生故障时或停电时使用
1 开挖沟槽 挖土采用人机配合法施工,当挖掘机挖至槽底时应预留20cm 的原状土,采用人工清底,如遇有特殊情况应及时与监理和设计联系,商议解决办法
若工程施工期处于冬季,必须做好全系统设备防冻、保温
(1)施工排水和降水 1)排水采用明排法时,施工时先挖好两侧排水沟(30×30cm),且每 20m 设置一个集水井,用砖砌筑
2)在土质较差处,采用井点降水
