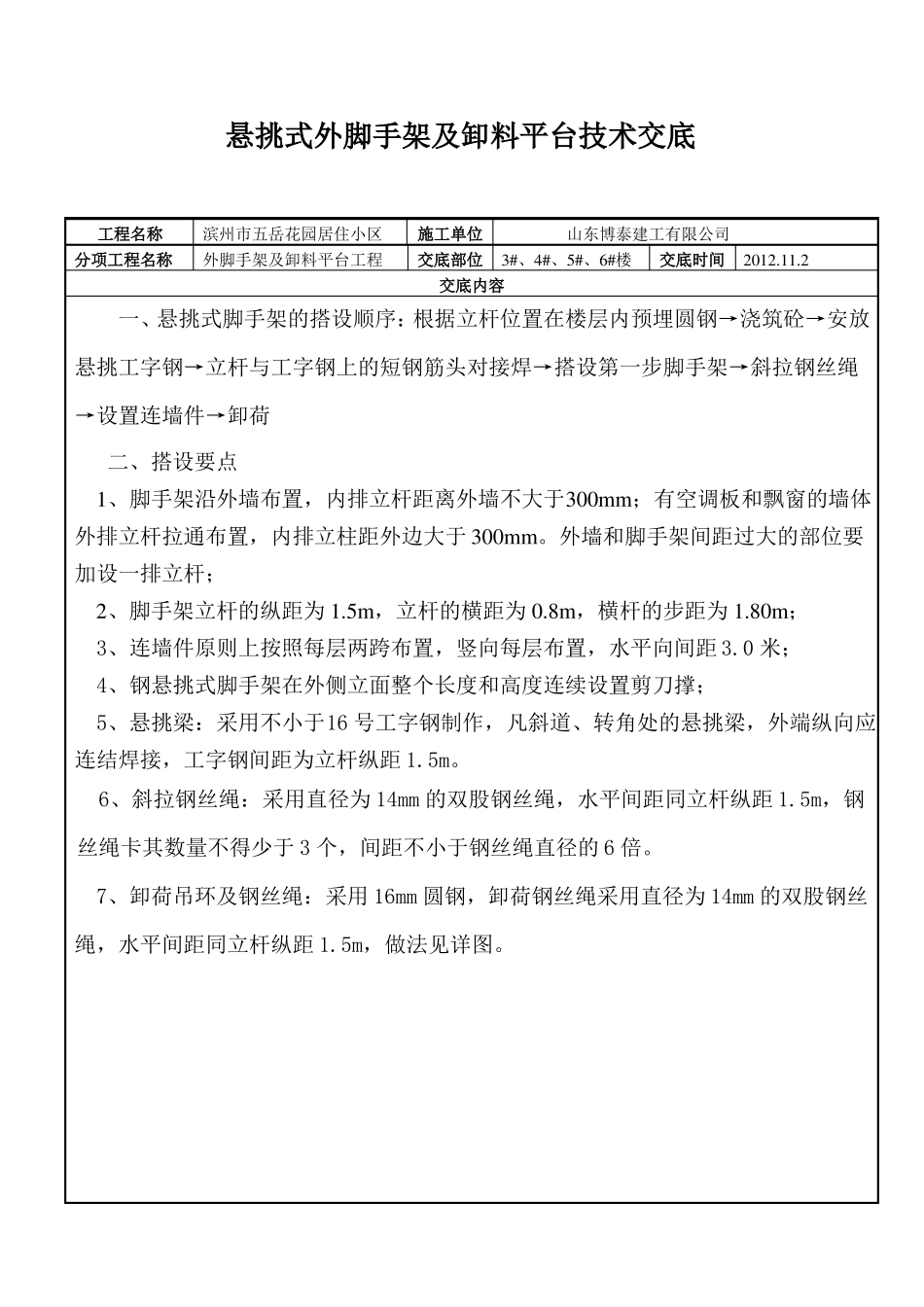

悬挑式外脚手架及卸料平台技术交底工程名称分项工程名称滨州市五岳花园居住小区外脚手架及卸料平台工程施工单位交底内容山东博泰建工有限公司交底时间2012
2交底部位3#、4#、5#、6#楼一、悬挑式脚手架的搭设顺序:根据立杆位置在楼层内预埋圆钢→浇筑砼→安放悬挑工字钢→立杆与工字钢上的短钢筋头对接焊→搭设第一步脚手架→斜拉钢丝绳→设置连墙件→卸荷二、搭设要点1、脚手架沿外墙布置,内排立杆距离外墙不大于300mm;有空调板和飘窗的墙体外排立杆拉通布置,内排立柱距外边大于 300mm
外墙和脚手架间距过大的部位要加设一排立杆;2、脚手架立杆的纵距为 1
5m,立杆的横距为 0
8m,横杆的步距为 1
80m;3、连墙件原则上按照每层两跨布置,竖向每层布置,水平向间距 3
0 米;4、钢悬挑式脚手架在外侧立面整个长度和高度连续设置剪刀撑;5、悬挑梁:采用不小于16 号工字钢制作,凡斜道、转角处的悬挑梁,外端纵向应连结焊接,工字钢间距为立杆纵距 1
6、斜拉钢丝绳:采用直径为 14mm 的双股钢丝绳,水平间距同立杆纵距 1
5m,钢丝绳卡其数量不得少于 3 个,间距不小于钢丝绳直径的 6 倍
7、卸荷吊环及钢丝绳:采用 16mm 圆钢,卸荷钢丝绳采用直径为 14mm 的双股钢丝绳,水平间距同立杆纵距 1
5m,做法见详图

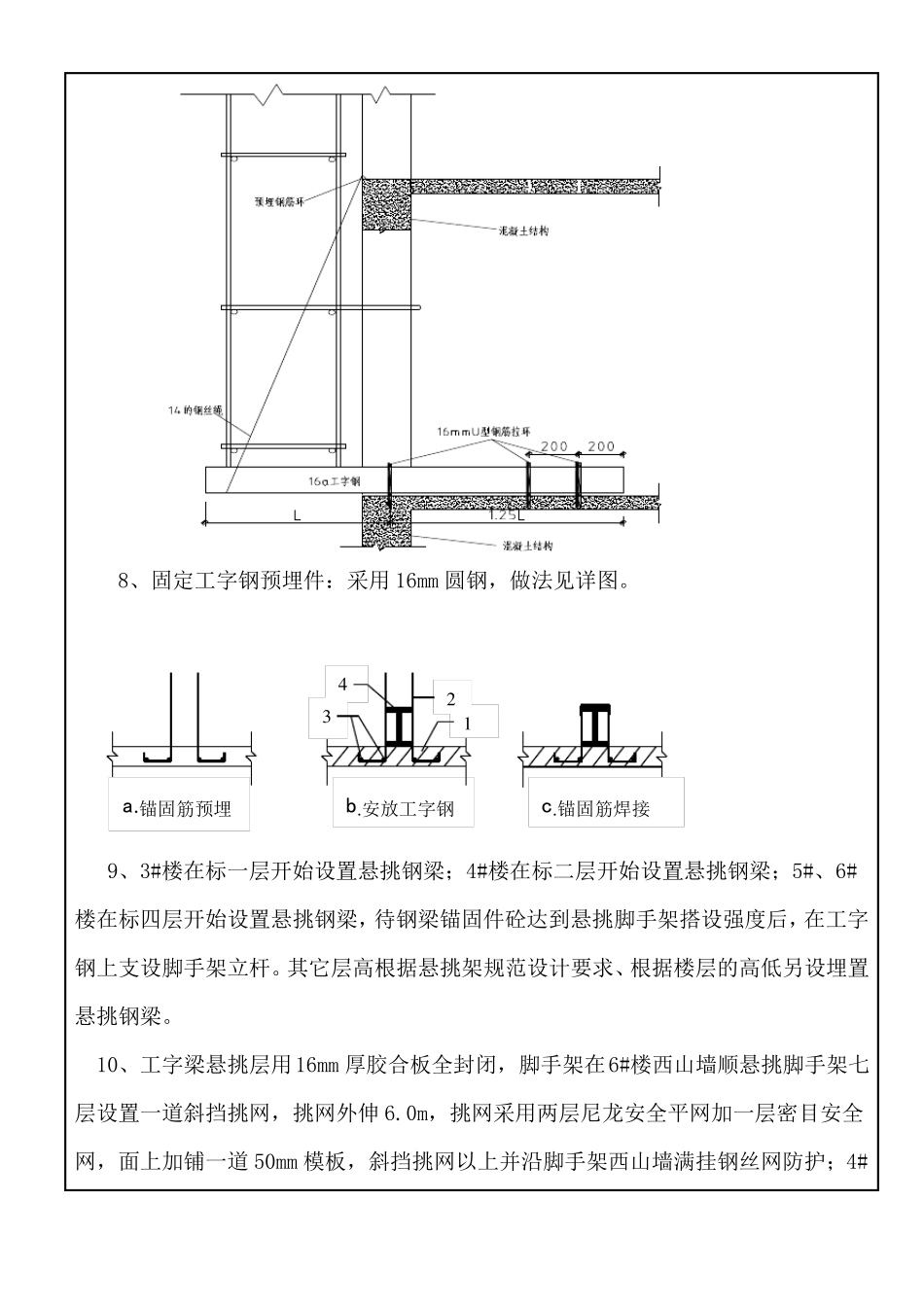

8、固定工字钢预埋件:采用 16mm 圆钢,做法见详图
锚固筋预埋3421b
安放工字钢c
锚固筋焊接9、3#楼在标一层开始设置悬挑钢梁;4#楼在标二层开始设置悬挑钢梁;5#、6#楼在标四层开始设置悬挑钢梁,待钢梁锚固件砼达到悬挑脚手架搭设强度后,在工字钢上支设脚手架立杆
其它层高根据悬挑架规范设计要求、根据楼层的高低另设埋置悬挑钢梁

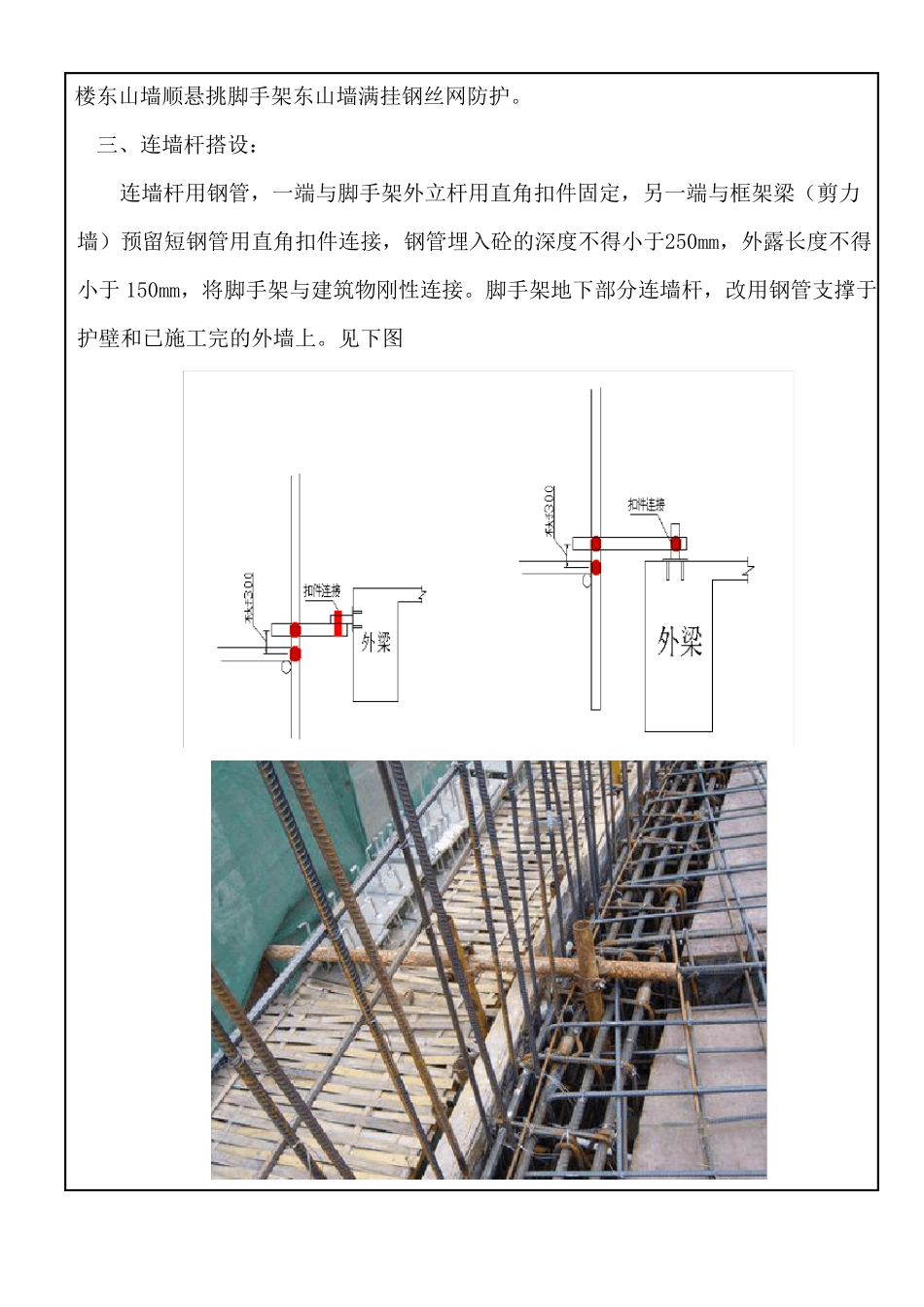

10、工字梁悬挑层用16mm 厚胶合板全封闭,脚手架在6#楼西山墙顺悬挑脚手架七层设置一道斜挡挑网,挑网外伸 6
