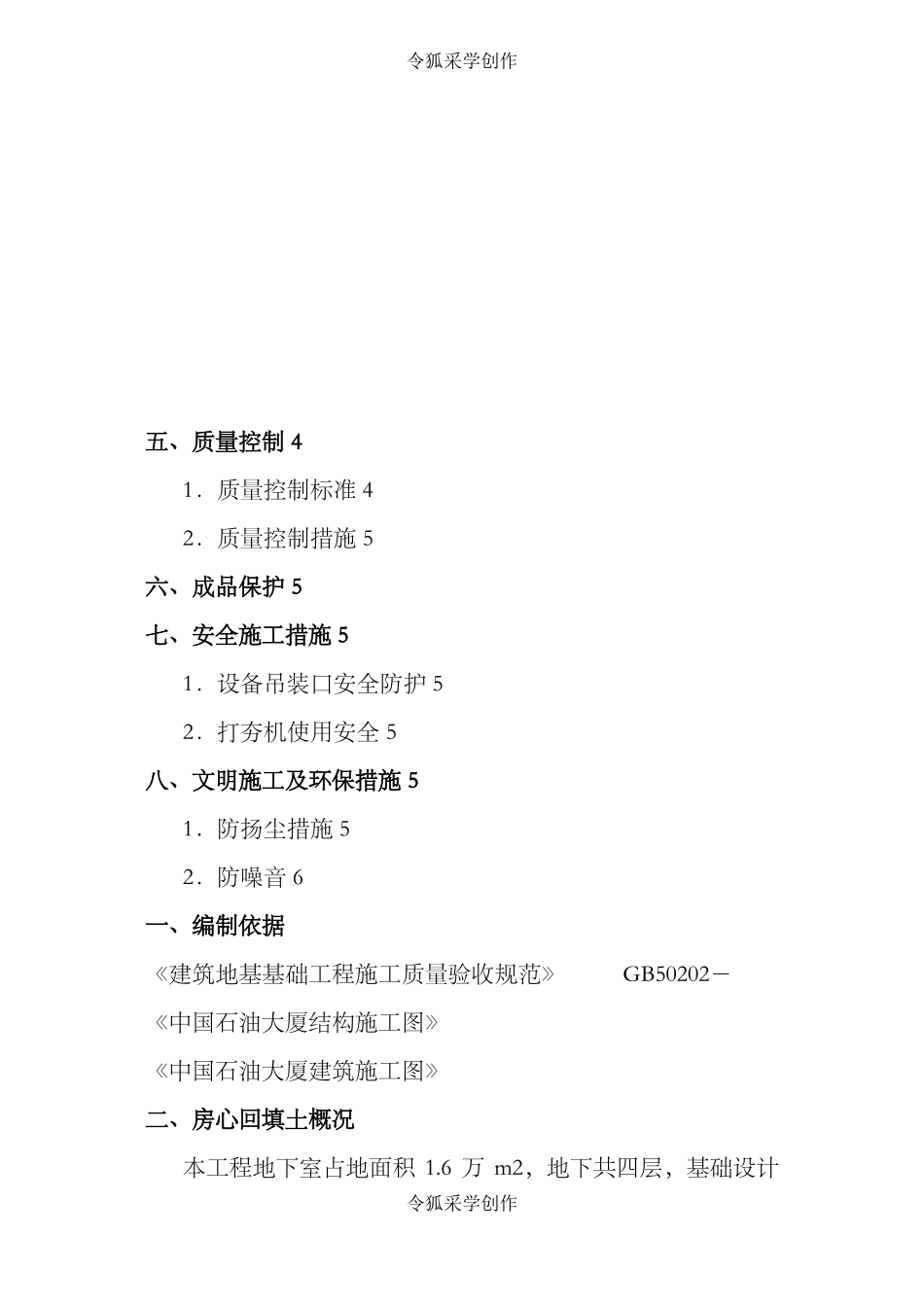

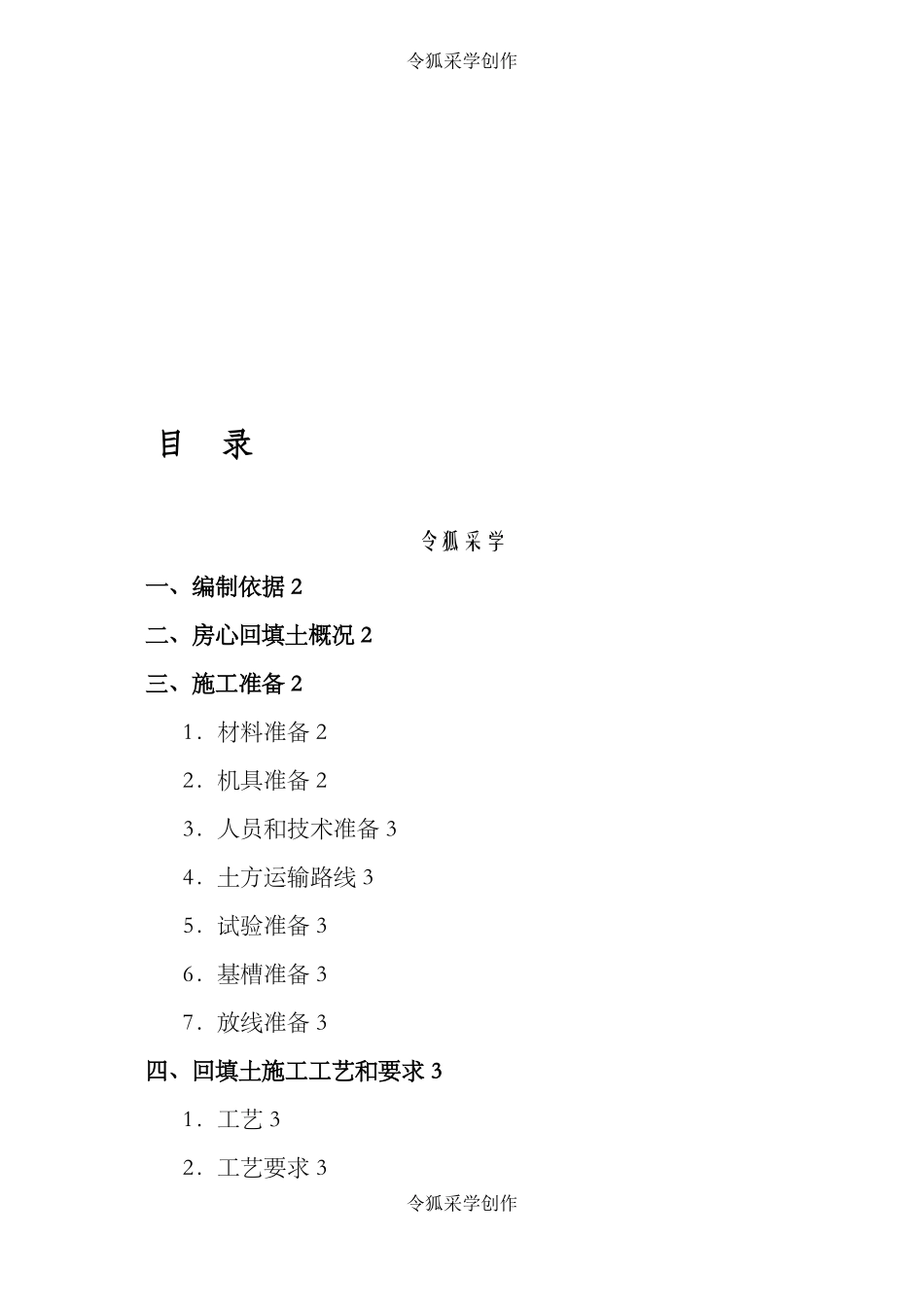

令狐采学创作目录令狐采学一、编制依据 2二、房心回填土概况 2三、施工准备 21.材料准备 22.机具准备 23.人员和技术准备 34.土方运输路线 35.试验准备 36.基槽准备 37.放线准备 3四、回填土施工工艺和要求 31.工艺 32.工艺要求 3令狐采学创作令狐采学创作五、质量控制 41.质量控制标准 42.质量控制措施 5六、成品保护 5七、安全施工措施 51.设备吊装口安全防护 52.打夯机使用安全 5八、文明施工及环保措施 51.防扬尘措施 52.防噪音 6一、编制依据《建筑地基基础工程施工质量验收规范》 GB50202-《中国石油大厦结构施工图》《中国石油大厦建筑施工图》二、房心回填土概况本工程地下室占地面积 1

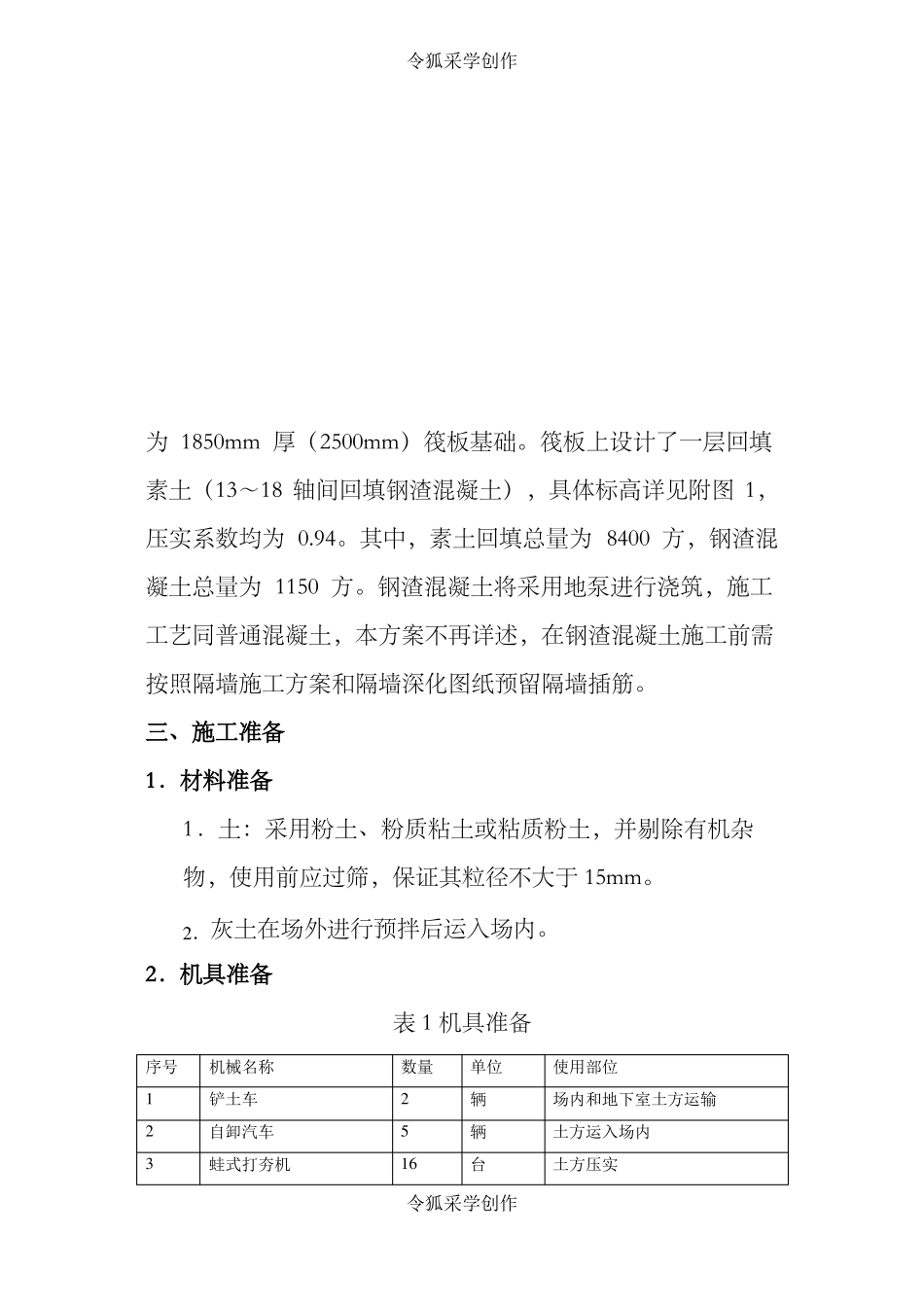

6 万 m2,地下共四层,基础设计令狐采学创作令狐采学创作为 1850mm 厚(2500mm)筏板基础
筏板上设计了一层回填素土(13~18 轴间回填钢渣混凝土),具体标高详见附图 1,压实系数均为 0
其中,素土回填总量为 8400 方,钢渣混凝土总量为 1150 方
钢渣混凝土将采用地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需按照隔墙施工方案和隔墙深化图纸预留隔墙插筋
三、施工准备1.材料准备1.土:采用粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其粒径不大于 15mm
2.灰土在场外进行预拌后运入场内
2.机具准备表 1 机具准备序号123机械名称铲土车自卸汽车蛙式打夯机数量2516单位辆辆台使用部位场内和地下室土方运输土方运入场内土方压实令狐采学创作令狐采学创作45678木耙铁锹水准仪小线钢尺106061206把把台m把填土填土标高控制标高控制定位测量3.人员和技术准备1.回填施工前对各现场技术和施工人员进行详细的施工和安全交底
2.要求施工人员严格按照施工方案执行,不违反操作工艺
