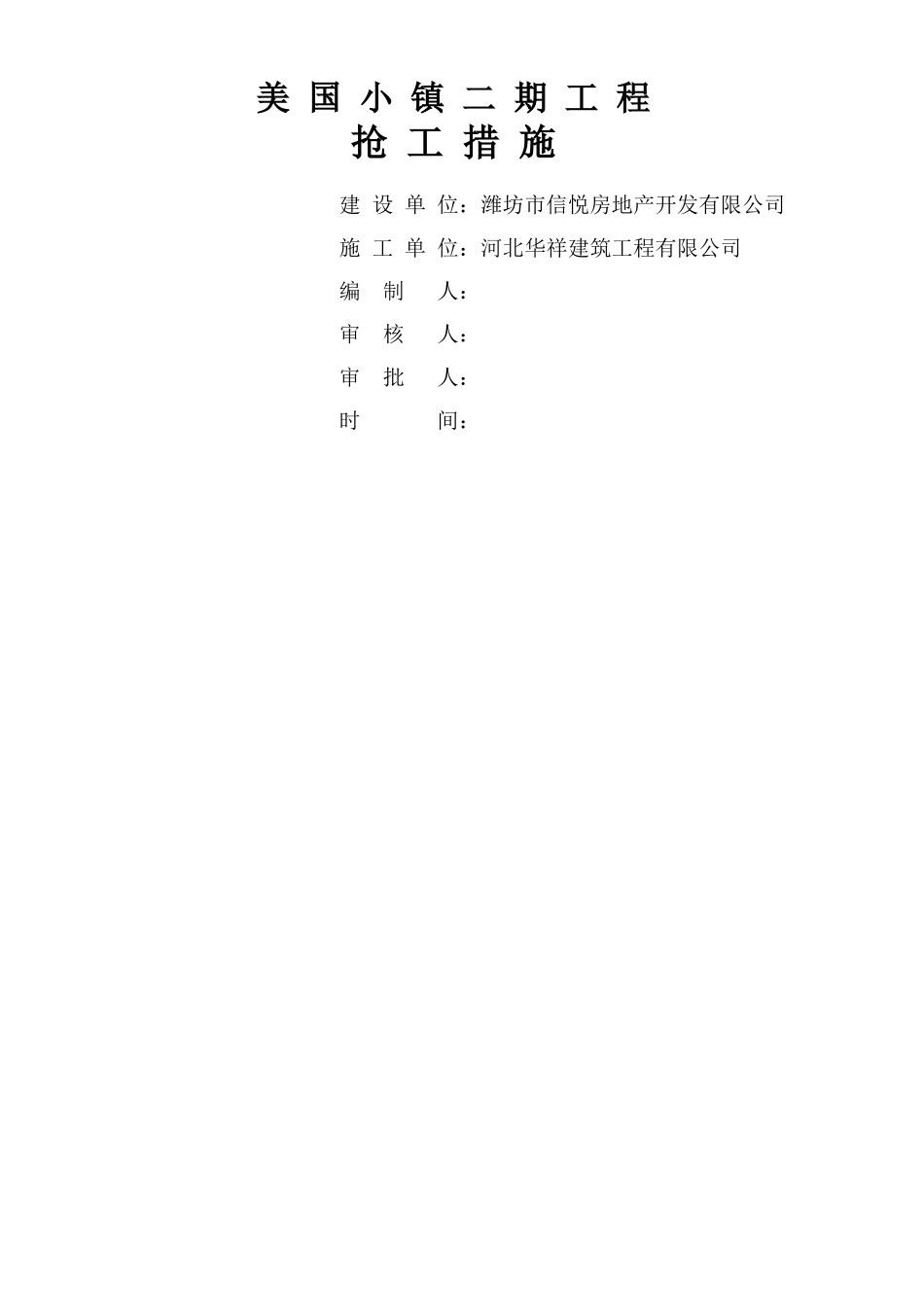

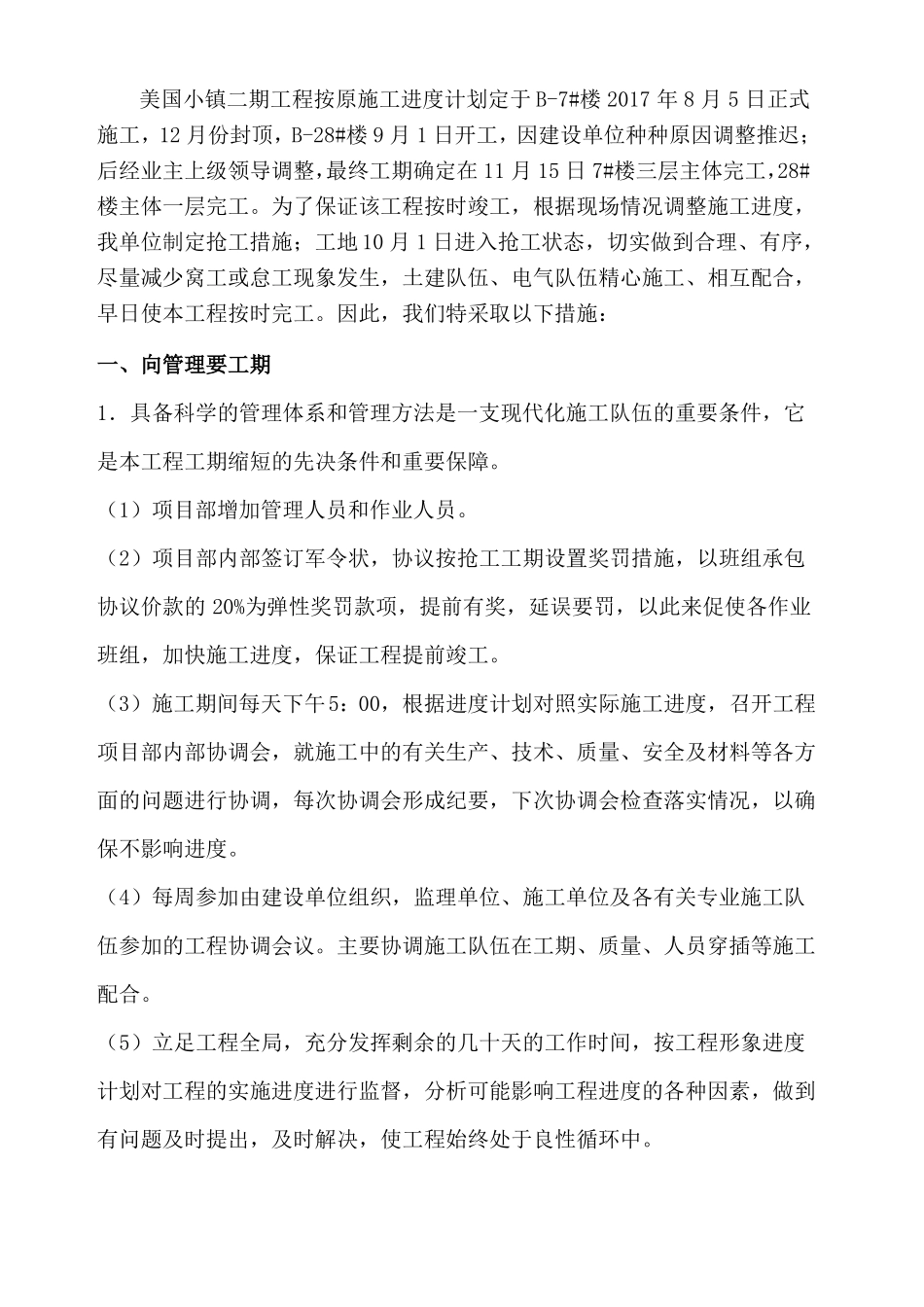

美 国 小 镇 二 期 工 程抢 工 措 施建 设 单 位:潍坊市信悦房地产开发有限公司施 工 单 位:河北华祥建筑工程有限公司编制人:审核审批时人:人:间:美国小镇二期工程按原施工进度计划定于 B-7#楼 2017 年 8 月 5 日正式施工,12 月份封顶,B-28#楼 9 月 1 日开工,因建设单位种种原因调整推迟;后经业主上级领导调整,最终工期确定在 11 月 15 日 7#楼三层主体完工,28#楼主体一层完工
为了保证该工程按时竣工,根据现场情况调整施工进度,我单位制定抢工措施;工地 10 月 1 日进入抢工状态,切实做到合理、有序,尽量减少窝工或怠工现象发生,土建队伍、电气队伍精心施工、相互配合,早日使本工程按时完工
因此,我们特采取以下措施:一、向管理要工期1.具备科学的管理体系和管理方法是一支现代化施工队伍的重要条件,它是本工程工期缩短的先决条件和重要保障
(1)项目部增加管理人员和作业人员
(2)项目部内部签订军令状,协议按抢工工期设置奖罚措施,以班组承包协议价款的 20%为弹性奖罚款项,提前有奖,延误要罚,以此来促使各作业班组,加快施工进度,保证工程提前竣工
(3)施工期间每天下午5:00,根据进度计划对照实际施工进度,召开工程项目部内部协调会,就施工中的有关生产、技术、质量、安全及材料等各方面的问题进行协调,每次协调会形成纪要,下次协调会检查落实情况,以确保不影响进度
(4)每周参加由建设单位组织,监理单位、施工单位及各有关专业施工队伍参加的工程协调会议
主要协调施工队伍在工期、质量、人员穿插等施工配合
(5)立足工程全局,充分发挥剩余的几十天的工作时间,按工程形象进度计划对工程的实施进度进行监督,分析可能影响工程进度的各种因素,做到有问题及时提出,及时解决,使工程始终处于良性循环中
(6)施工总进度目标是从总的方面对工程建设提出的工期要求
