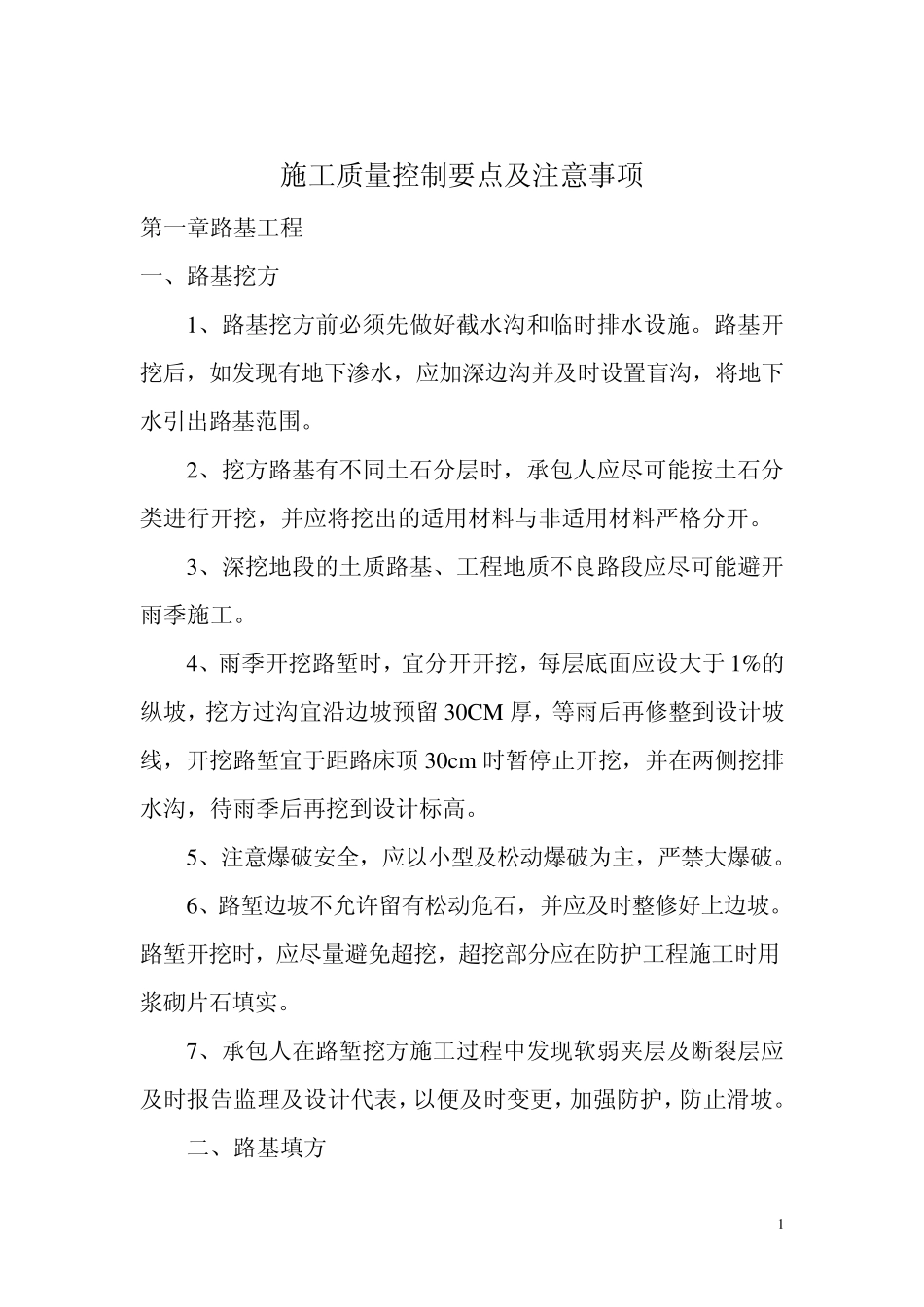

1 施工质量控制要点及注意事项 第一章路基工程 一、路基挖方 1、路基挖方前必须先做好截水沟和临时排水设施。路基开挖后,如发现有地下渗水,应加深边沟并及时设置盲沟,将地下水引出路基范围。 2、挖方路基有不同土石分层时,承包人应尽可能按土石分类进行开挖,并应将挖出的适用材料与非适用材料严格分开。 3、深挖地段的土质路基、工程地质不良路段应尽可能避开雨季施工。 4、雨季开挖路堑时,宜分开开挖,每层底面应设大于 1%的纵坡,挖方过沟宜沿边坡预留 30CM 厚,等雨后再修整到设计坡线,开挖路堑宜于距路床顶 30cm 时暂停止开挖,并在两侧挖排水沟,待雨季后再挖到设计标高。 5、注意爆破安全,应以小型及松动爆破为主,严禁大爆破。 6、路堑边坡不允许留有松动危石,并应及时整修好上边坡。路堑开挖时,应尽量避免超挖,超挖部分应在防护工程施工时用浆砌片石填实。 7、承包人在路堑挖方施工过程中发现软弱夹层及断裂层应及时报告监理及设计代表,以便及时变更,加强防护,防止滑坡。 二、路基填方 2 (一)、填料要求 1、宕渣材料的最大粒径不得天于压实层厚度的2/3,且最大粒径不得超过15cm ,路槽底面以下0—80cm 范围内不得用粒径大于10cm 的材料填筑,路槽底面以下80—150cm 范围内不得用粒径大于15cm 的材料填筑。 2、填料粒径要求严格控制,解小工作必须在料场用轧石机进行,不允许在摊铺现场采用大面积人工敲碎方法解小,现场超过50cm 的石块必须清除出场。现场监理应严格控制粒径的大小及解小的方法。 3、宕渣填料应均匀,避免出现粗粒或细粒过于集中的现象,当石块含量较大时,石块间空隙应以石屑或监理工程师批准的其它材料铺嵌填密实,且层厚应相应减小。 (二)、施工准备 1、填筑路基前,承包人必须先挖好临时排水沟一般不得小于50cm ×50cm ,并保持畅通。路基填筑前一般应先疏干积水、降低地下水位,再进行清表、碾压、原地面压实度达到要求后方进行路基填筑(特殊情况允许先填筑第一层宕渣压实后再开挖检测原地面压实度)。 2、试验路段:路基施工前,承包单位应在监理工程师批准的路段自费修筑不小于1000m 2(长度不小于50m )的试验路段,以确认不同材料在不同的压实机械下的松铺厚度、碾压遍数、碾压速度、工序及组合方式、最佳含水量等。试验结果经驻地监理 3 工程师批准、报总监办备案后方可进行路基填筑。 (三)、施工工艺 1、松铺厚度采用试验路段构铺层厚的 90%,并应...
