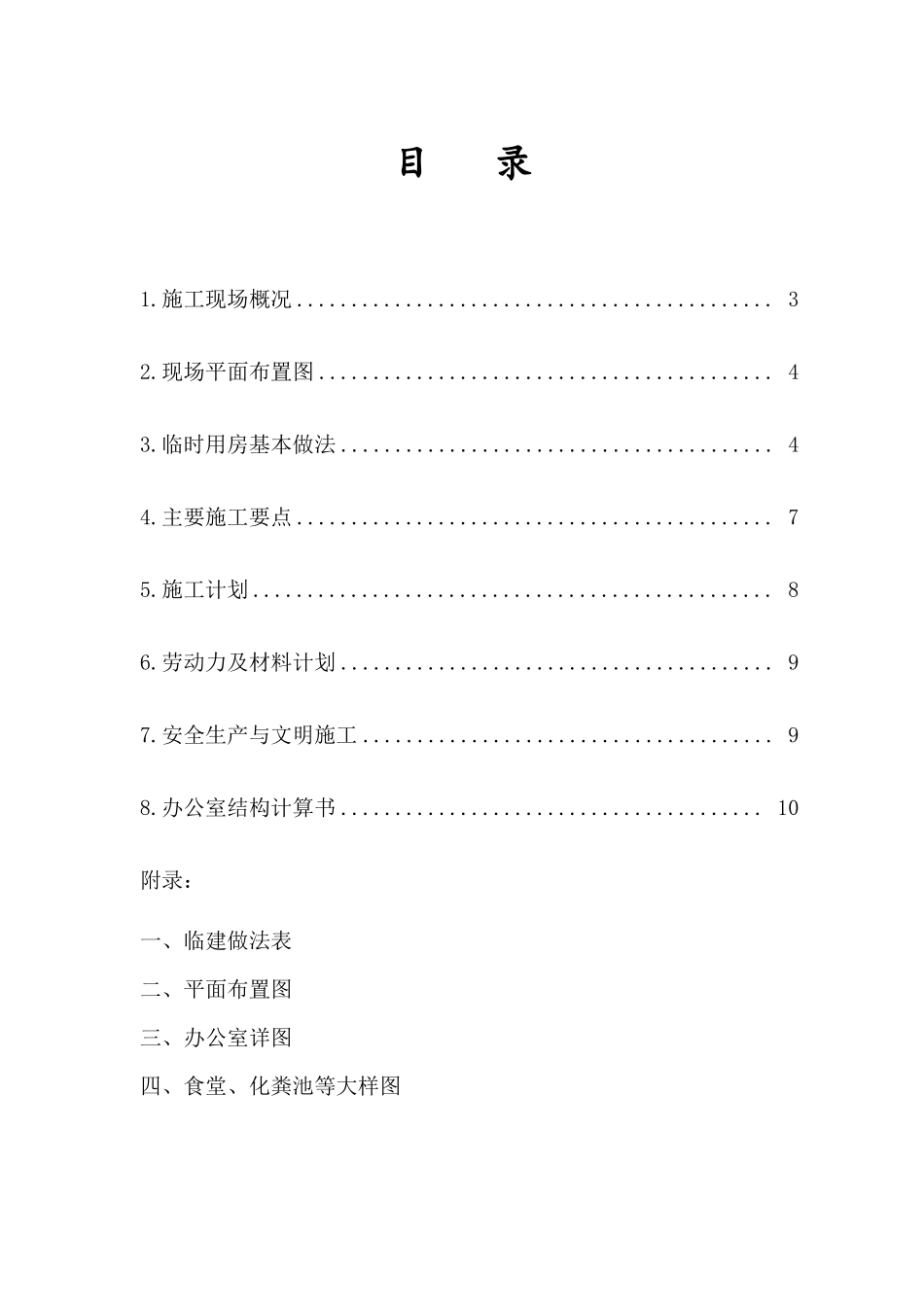

东八里庄危改小区 9#、10#楼及南区地下车库工程临建施工方案编制人:审核人:审批人:中建三局建设工程股份有限公司(北京)2006 年 12 月 26 日目录1
施工现场概况
现场平面布置图
临时用房基本做法
主要施工要点
劳动力及材料计划
安全生产与文明施工
办公室结构计算书

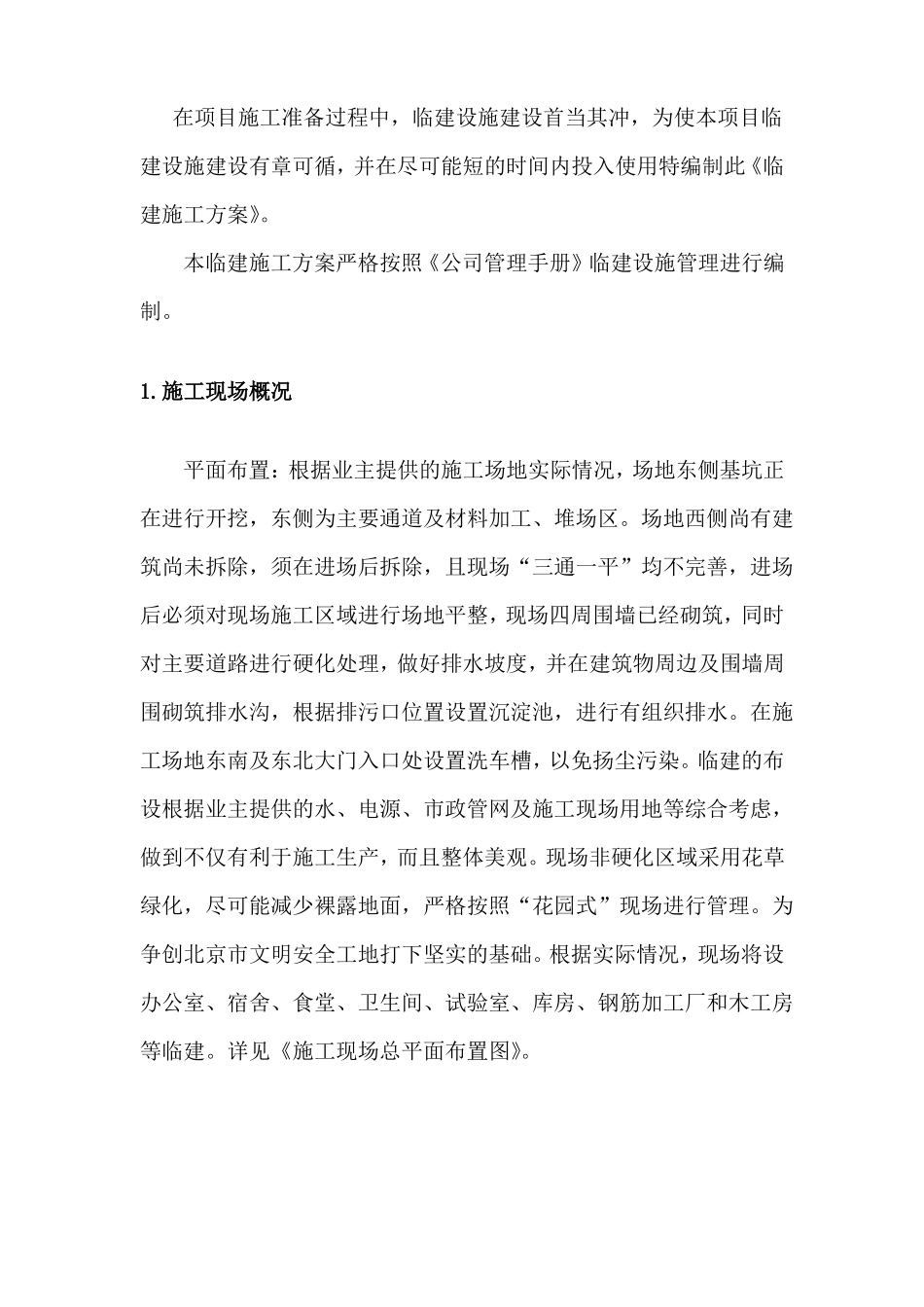

10附录:一、临建做法表二、平面布置图三、办公室详图四、食堂、化粪池等大样图在项目施工准备过程中,临建设施建设首当其冲,为使本项目临建设施建设有章可循,并在尽可能短的时间内投入使用特编制此《临建施工方案》
本临建施工方案严格按照《公司管理手册》临建设施管理进行编制
施工现场概况平面布置:根据业主提供的施工场地实际情况,场地东侧基坑正在进行开挖,东侧为主要通道及材料加工、堆场区
场地西侧尚有建筑尚未拆除,须在进场后拆除,且现场“三通一平”均不完善,进场后必须对现场施工区域进行场地平整,现场四周围墙已经砌筑,同时对主要道路进行硬化处理,做好排水坡度,并在建筑物周边及围墙周围砌
