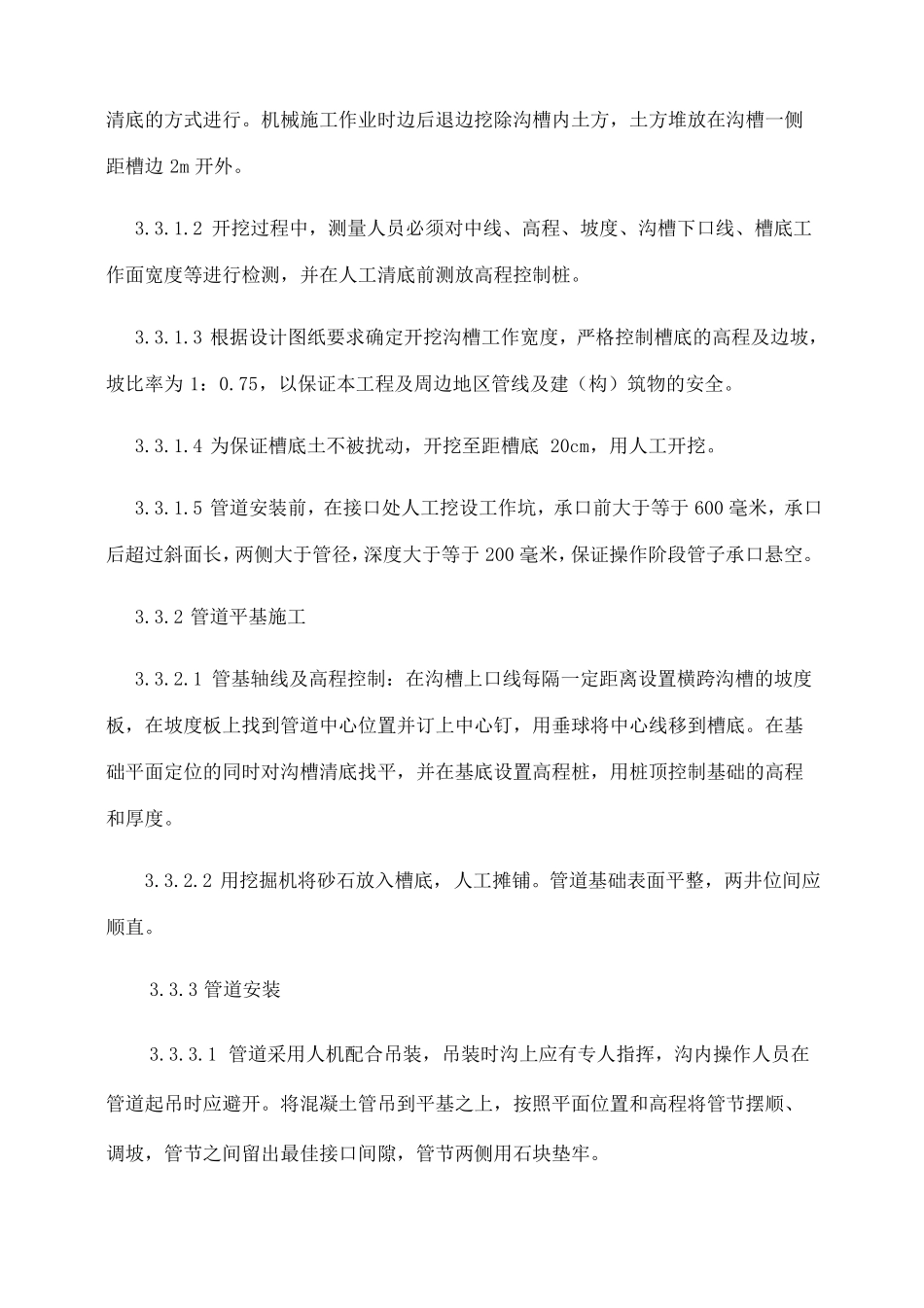

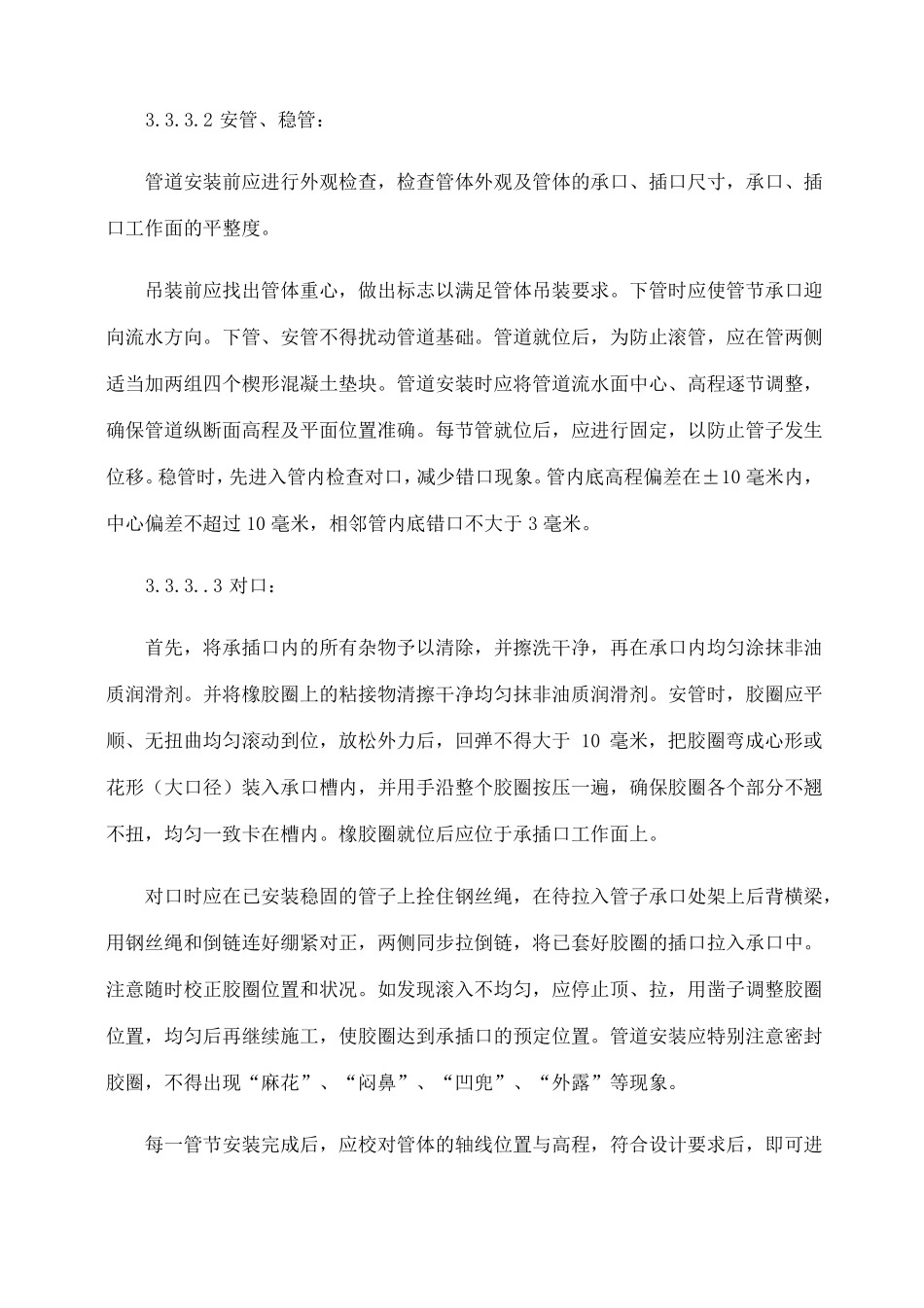

1 工程概况楚江馨城竖向排水系统因周边路网建设未完善,由业主单位与设计单位多次研究决定,将楚江馨城雨水接入吴楚大道雨水系统。由于吴楚大道东段道路排水工程K1+530 处北侧雨水接户井高程 23.657m,管底高程高于楚江馨城竖向排水高程,现业主方要求我部在 K1+530 处北侧新增雨水接户管,管底高程为 20.409m,将楚江馨城雨水导出。2 施工步骤拆除 31m 长 DN600 钢筋混凝土管及接户井 →拆除 20m 钢带增强聚乙烯螺旋波纹管(污水管)→安装 31m 长 DN800 钢筋混凝土管及接户井→恢复 20m 钢带增强聚乙烯螺旋波纹管(污水管)。3 施工措施3.1 拆除 31m 长 DN600 钢筋混凝土管及接户井采用斗容量 0.6m 挖掘机直接挖除。33.2 拆除 20m 钢带增强聚乙烯螺旋波纹管(污水管)采用斗容量 0.6m 挖掘机挖除波纹管上部基础结构及土石方,通知管道安装单位将管道切除 20m 长,挖除的弃土用载重 6T 自卸汽车运至弃土场推平。3.3 安装 31m 长 DN800 钢筋混凝土管及接户井 3.3.1 沟槽开挖 3.3.1.1 严格对沟槽开挖高程进行控制,沟槽开挖采用机械坑上作业,人工配合3清底的方式进行。机械施工作业时边后退边挖除沟槽内土方,土方堆放在沟槽一侧距槽边 2m 开外。 3.3.1.2 开挖过程中,测量人员必须对中线、高程、坡度、沟槽下口线、槽底工作面宽度等进行检测,并在人工清底前测放高程控制桩。 3.3.1.3 根据设计图纸要求确定开挖沟槽工作宽度,严格控制槽底的高程及边坡,坡比率为 1:0.75,以保证本工程及周边地区管线及建(构)筑物的安全。 3.3.1.4 为保证槽底土不被扰动,开挖至距槽底 20cm,用人工开挖。 3.3.1.5 管道安装前,在接口处人工挖设工作坑,承口前大于等于 600 毫米,承口后超过斜面长,两侧大于管径,深度大于等于 200 毫米,保证操作阶段管子承口悬空。 3.3.2 管道平基施工 3.3.2.1 管基轴线及高程控制:在沟槽上口线每隔一定距离设置横跨沟槽的坡度板,在坡度板上找到管道中心位置并订上中心钉,用垂球将中心线移到槽底。在基础平面定位的同时对沟槽清底找平,并在基底设置高程桩,用桩顶控制基础的高程和厚度。 3.3.2.2 用挖掘机将砂石放入槽底,人工摊铺。管道基础表面平整,两井位间应顺直。3.3.3 管道安装3.3.3.1 管道采用人机配合吊装,吊装时沟上应有专人指挥,沟内操作人员在管道起吊时应避开。将混凝土管吊到平基之上,按照平面位置和高程将管节摆顺、调坡,管...
