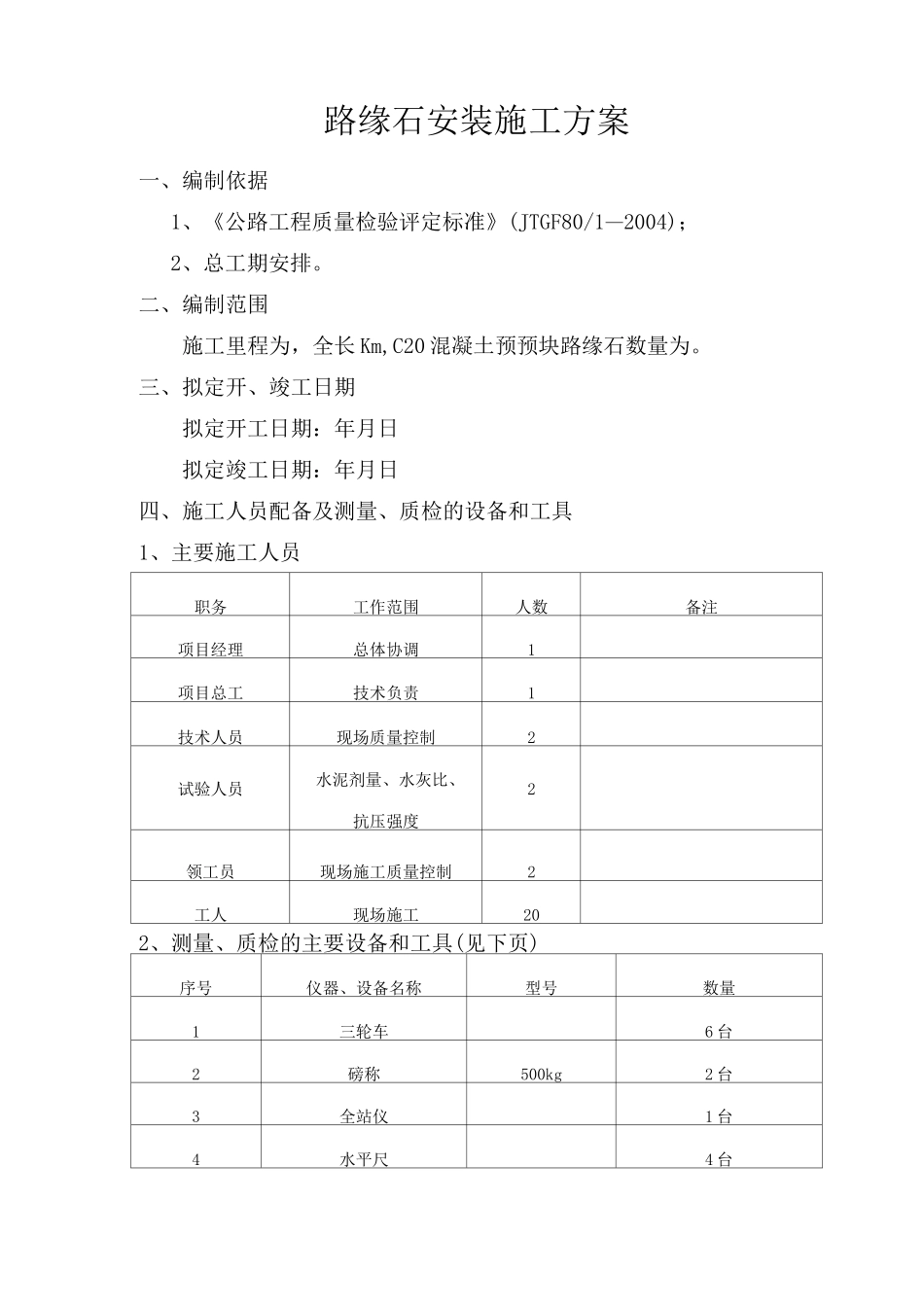

路缘石安装施工方案一、编制依据1、《公路工程质量检验评定标准》(JTGF80/1—2004);2、总工期安排
二、编制范围施工里程为,全长 Km,C20 混凝土预预块路缘石数量为
三、拟定开、竣工日期拟定开工日期:年月日拟定竣工日期:年月日四、施工人员配备及测量、质检的设备和工具1、主要施工人员职务工作范围人数备注项目经理总体协调1项目总工技术负责1技术人员现场质量控制2试验人员水泥剂量、水灰比、抗压强度2领工员现场施工质量控制2工人现场施工202、测量、质检的主要设备和工具(见下页)序号仪器、设备名称型号数量1三轮车6 台2磅称500kg2 台3全站仪1 台4水平尺4 台养生好的路缘石预制运输-施工放样安装调整勾缝-二次养护*十5小推车4 个五、施工方案及工艺流程1、施工方案小型运输车(三轮车)运输,人工安装
2、工艺流程图砂浆拌和、运输六、主要施工方法1、路缘石检查对运到施工现场的路缘石再次进行检查,应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差 5mm、表观难看(指有掉边、角、蜂窝、麻面、颜色不一致等现象)的不使用
2、测量放样路缘石安装前,应校核道路中线,测设路缘石安装控制桩,直线段桩距为 10m,曲线段不大于 5m,路口为 1~5m
按照设计高程进行控制测量
3、路缘石运输按设计尺寸精确放样后,用运输车把路缘石从预制场运到安装地点进行安装
路缘石预制件在运输过程中,应轻拿轻放,避免损坏
运到施工现场的路缘石要及时安装,若不能及时安装完毕的路缘石及其他材料,要沿基础一侧把路缘石依次摆放整齐,不能影响路容路貌

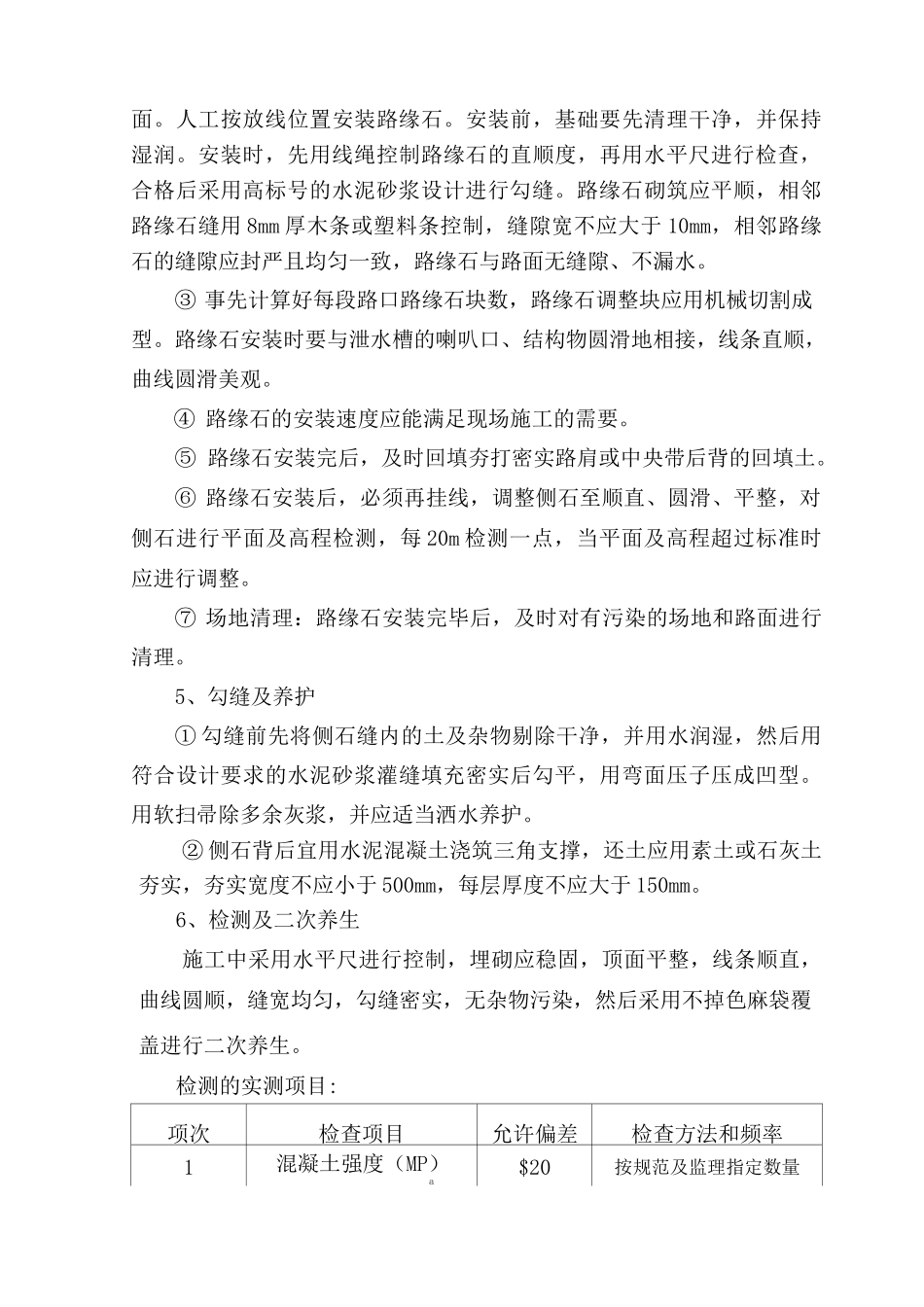

4、路缘石安装① 砂浆垫层和勾缝砂浆严格按试验室给的配比进行拌和,勾缝砂浆采用细砂,标号满足施工图要求
砂浆垫层采用 M2
5 砂浆,配合比为水泥:砂:水=165:1450:140(每立方用量)勾缝砂浆采用 M10 砂浆,配合比为水泥:砂:水=244
