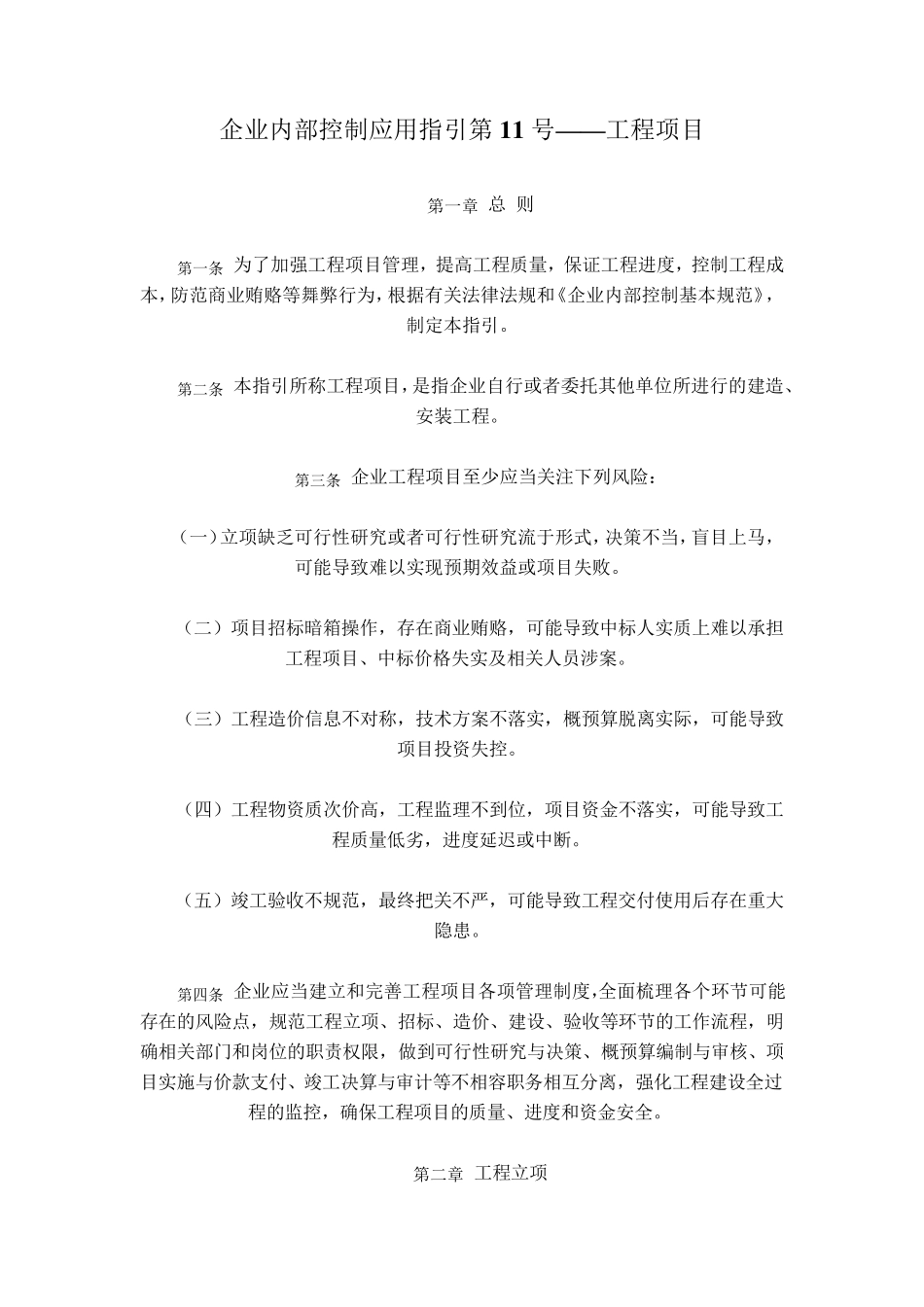

企业内部控制应用指引第1 1 号——工程项目 第一章 总 则 第一条 为了加强工程项目管理,提高工程质量,保证工程进度,控制工程成本,防范商业贿赂等舞弊行为,根据有关法律法规和《企业内部控制基本规范》,制定本指引
第二条 本指引所称工程项目,是指企业自行或者委托其他单位所进行的建造、安装工程
第三条 企业工程项目至少应当关注下列风险: (一)立项缺乏可行性研究或者可行性研究流于形式,决策不当,盲目上马,可能导致难以实现预期效益或项目失败
(二)项目招标暗箱操作,存在商业贿赂,可能导致中标人实质上难以承担工程项目、中标价格失实及相关人员涉案
(三)工程造价信息不对称,技术方案不落实,概预算脱离实际,可能导致项目投资失控
(四)工程物资质次价高,工程监理不到位,项目资金不落实,可能导致工程质量低 劣 ,进度延 迟 或中断
(五 )竣 工验 收 不规范,最 终 把 关不严 ,可能导致工程交 付 使 用后 存在重 大隐 患
第四条 企业应当建立和完 善 工程项目各 项管理制度,全 面 梳 理各 个 环 节 可能存在的风险点 ,规范工程立项、招标、造价、建设 、验 收 等环 节 的工作流程,明确 相关部门 和岗 位的职 责 权 限 ,做 到可行性研究与 决策、概预算编 制与 审 核 、项目实施 与 价款 支 付 、竣 工决算与 审 计 等不相容 职 务 相互 分 离,强化 工程建设 全 过程的监控,确 保工程项目的质量、进度和资金安全

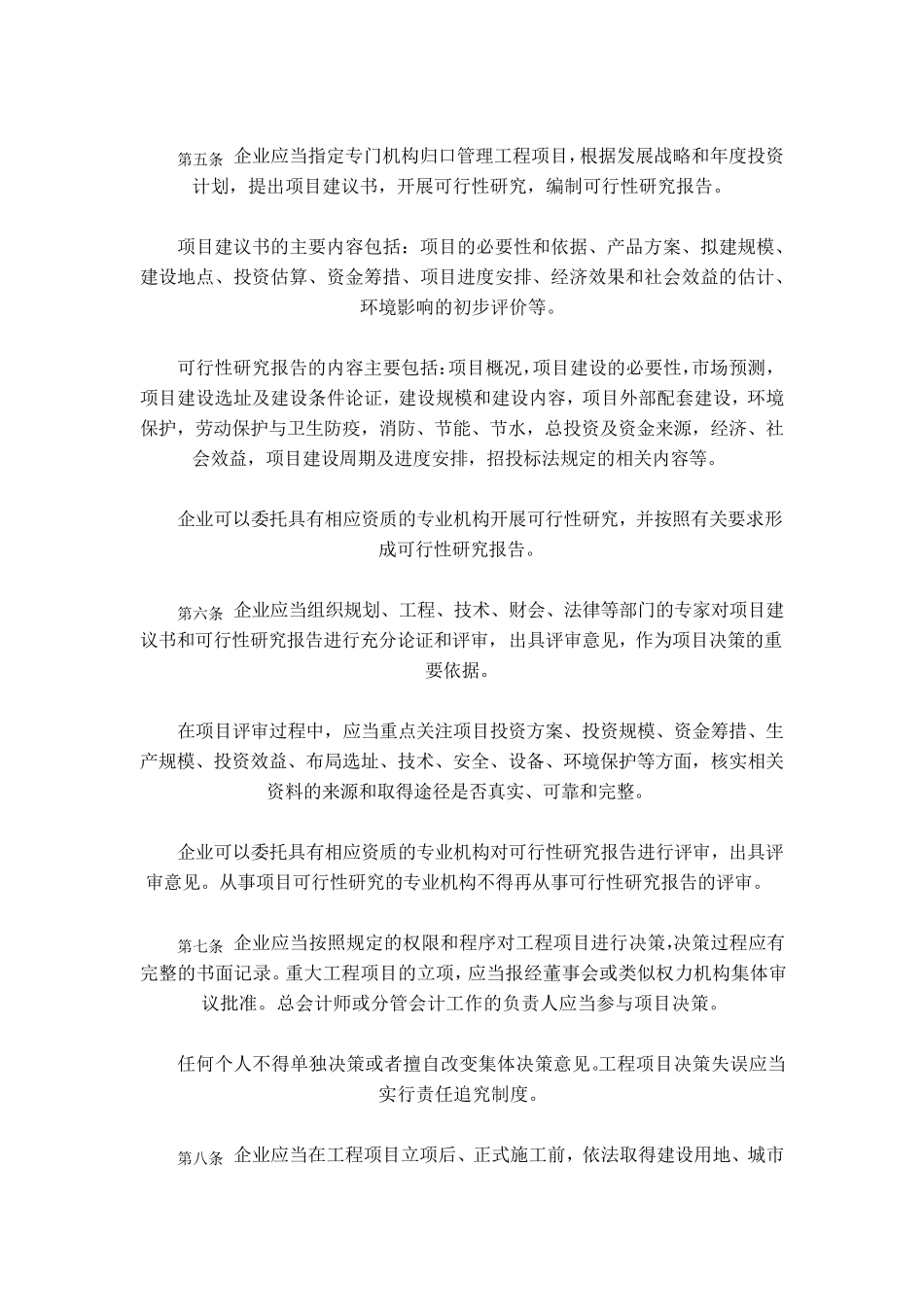

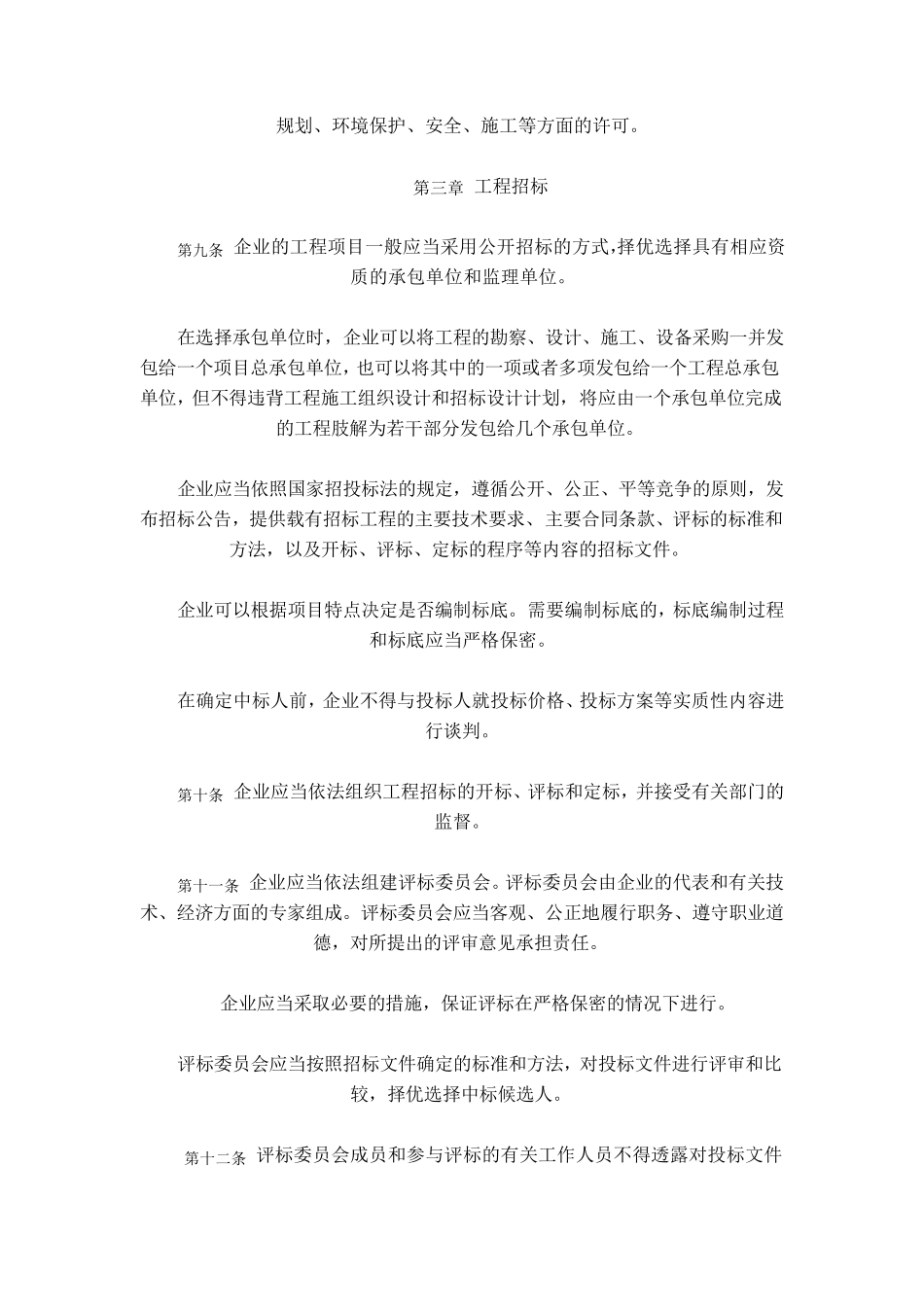

第二章 工程立项 第五条 企业应当指定专门机构归口管理工程项目,根据发展战略和年度投资计划,提出项目建议书,开展可行性研究,编制可行性研究报告
项目建议书的主要内容包括:项目的必要性和依据、产品方案、拟建规模、建设地点、投资估算、资金筹措、项目进度安排、经济效果和社会效益的估计、环境影响的初步评价等
可行性研究报告的内容主要包
