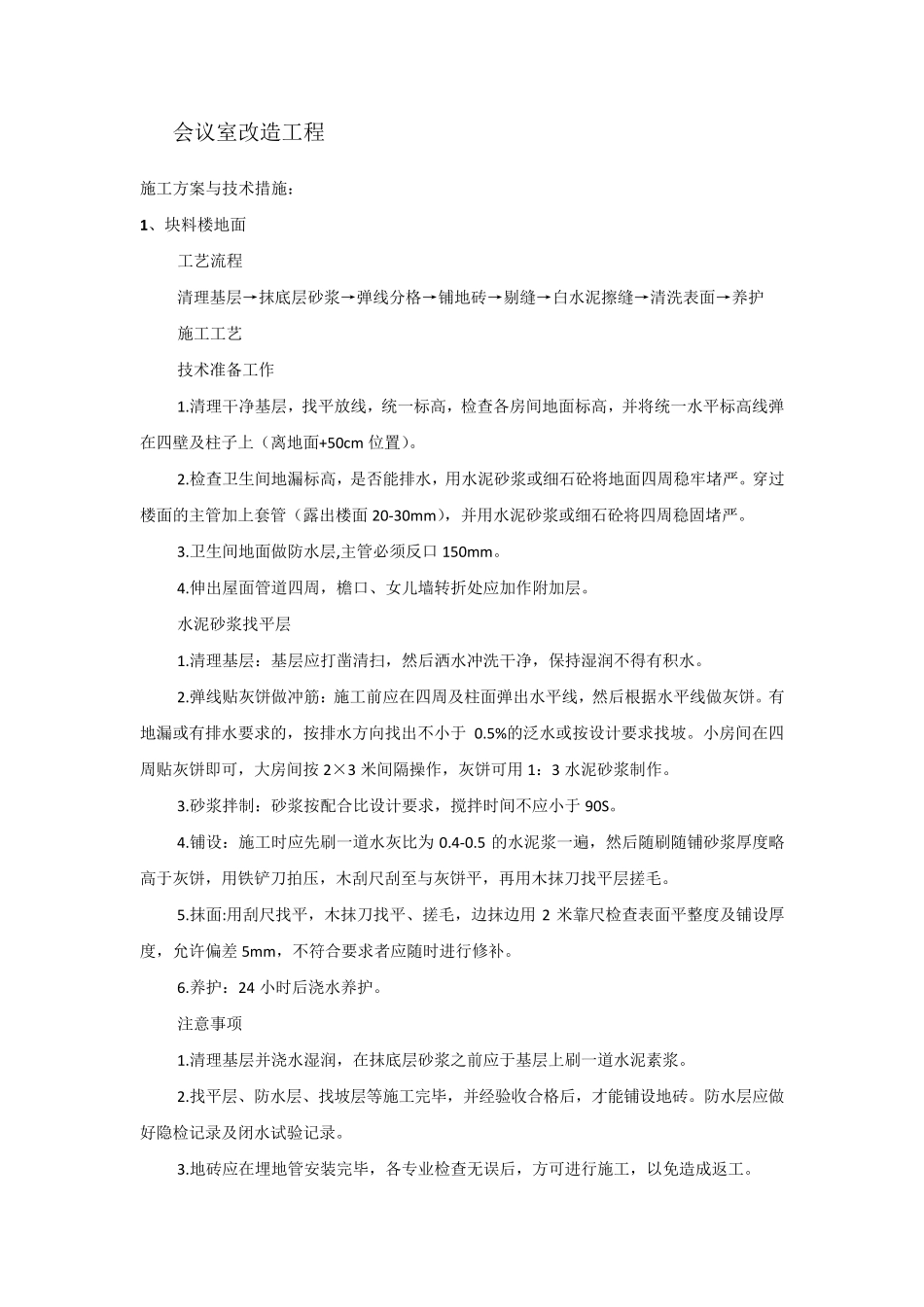

会议室改造工程 施工方案与技术措施: 1 、块料楼地面 工艺流程 清理基层→抹底层砂浆→弹线分格→铺地砖→剔缝→白水泥擦缝→清洗表面→养护 施工工艺 技术准备工作 1.清理干净基层,找平放线,统一标高,检查各房间地面标高,并将统一水平标高线弹在四壁及柱子上(离地面+50cm 位置)。 2.检查卫生间地漏标高,是否能排水,用水泥砂浆或细石砼将地面四周稳牢堵严。穿过楼面的主管加上套管(露出楼面 20-30m m ),并用水泥砂浆或细石砼将四周稳固堵严。 3.卫生间地面做防水层,主管必须反口 150m m 。 4.伸出屋面管道四周,檐口、女儿墙转折处应加作附加层。 水泥砂浆找平层 1.清理基层:基层应打凿清扫,然后洒水冲洗干净,保持湿润不得有积水。 2.弹线贴灰饼做冲筋:施工前应在四周及柱面弹出水平线,然后根据水平线做灰饼。有地漏或有排水要求的,按排水方向找出不小于0.5%的泛水或按设计要求找坡。小房间在四周贴灰饼即可,大房间按2×3 米间隔操作,灰饼可用 1:3 水泥砂浆制作。 3.砂浆拌制:砂浆按配合比设计要求,搅拌时间不应小于90S。 4.铺设:施工时应先刷一道水灰比为 0.4-0.5 的水泥浆一遍,然后随刷随铺砂浆厚度略高于灰饼,用铁铲刀拍压,木刮尺刮至与灰饼平,再用木抹刀找平层搓毛。 5.抹面:用刮尺找平,木抹刀找平、搓毛,边抹边用 2 米靠尺检查表面平整度及铺设厚度,允许偏差 5m m ,不符合要求者应随时进行修补。 6.养护:24 小时后浇水养护。 注意事项 1.清理基层并浇水湿润,在抹底层砂浆之前应于基层上刷一道水泥素浆。 2.找平层、防水层、找坡层等施工完毕,并经验收合格后,才能铺设地砖。防水层应做好隐检记录及闭水试验记录。 3.地砖应在埋地管安装完毕,各专业检查无误后,方可进行施工,以免造成返工。 4 .铺贴时,应从里向外铺贴,先小间房后公用部位。 5 .铺贴时,一个房间一次完成,不能分次铺贴。 6 .铺贴完成后,铺锯沫浇水养护3 -4 天,养护期不得上人。 7 .有泛水坡度的房间,坡高应符合设计及规范要求。 2、木地板 施工工艺 基层清理→铺设垫底料→依序铺放地板→板面连接→放置隔离模→固定踢脚线→面层清理 复合地板安装方法 复合木地板的铺装基层要求干净、干燥、稳定、平整,如达不到铺装要求应先用水泥砂浆找平基层。待完全干燥后才能铺装。如房间基层不能防潮,应铺一层防水聚乙烯薄膜做防潮层,防水膜接口应相互搭接 200 毫米。 铺装地板...
