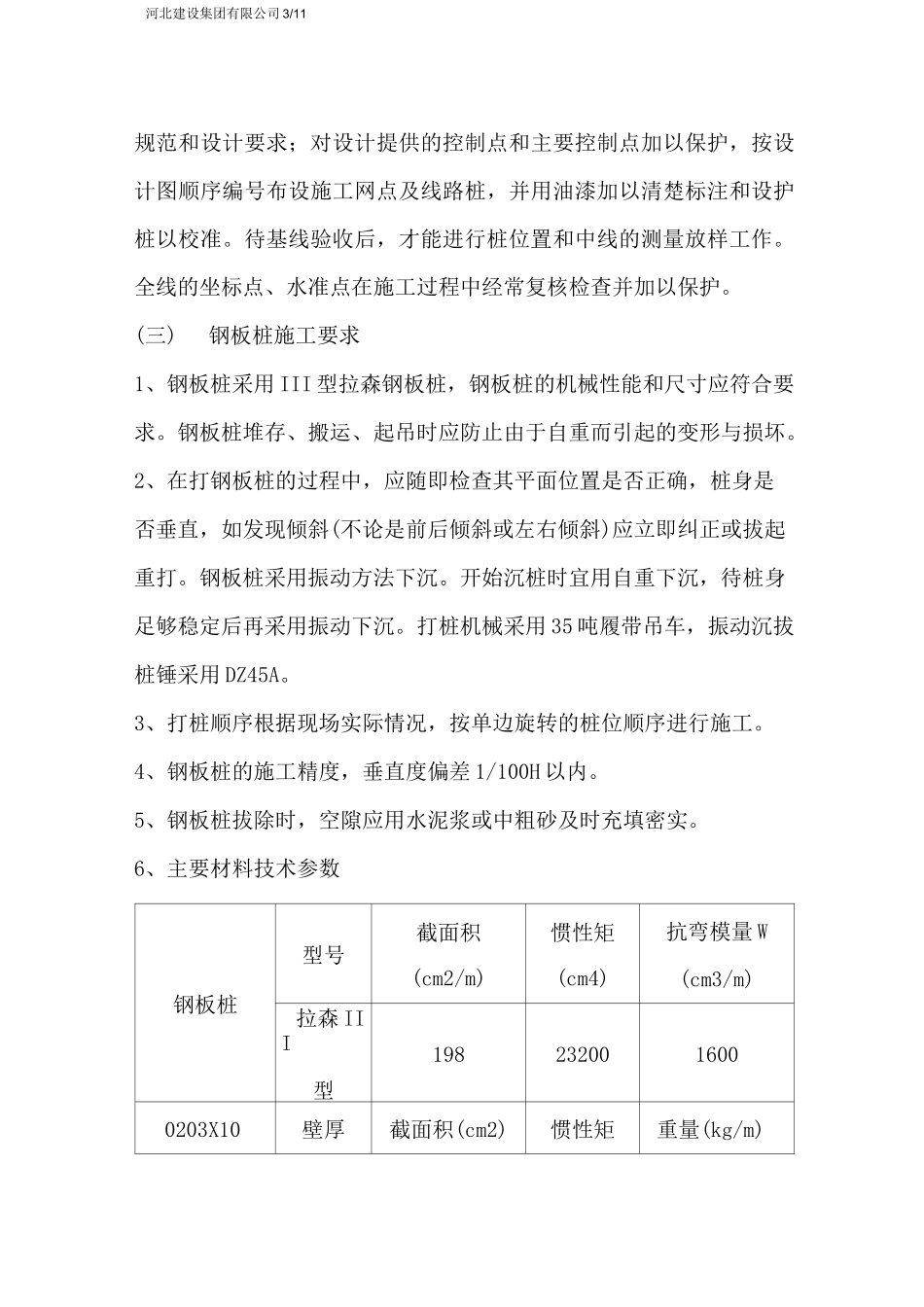

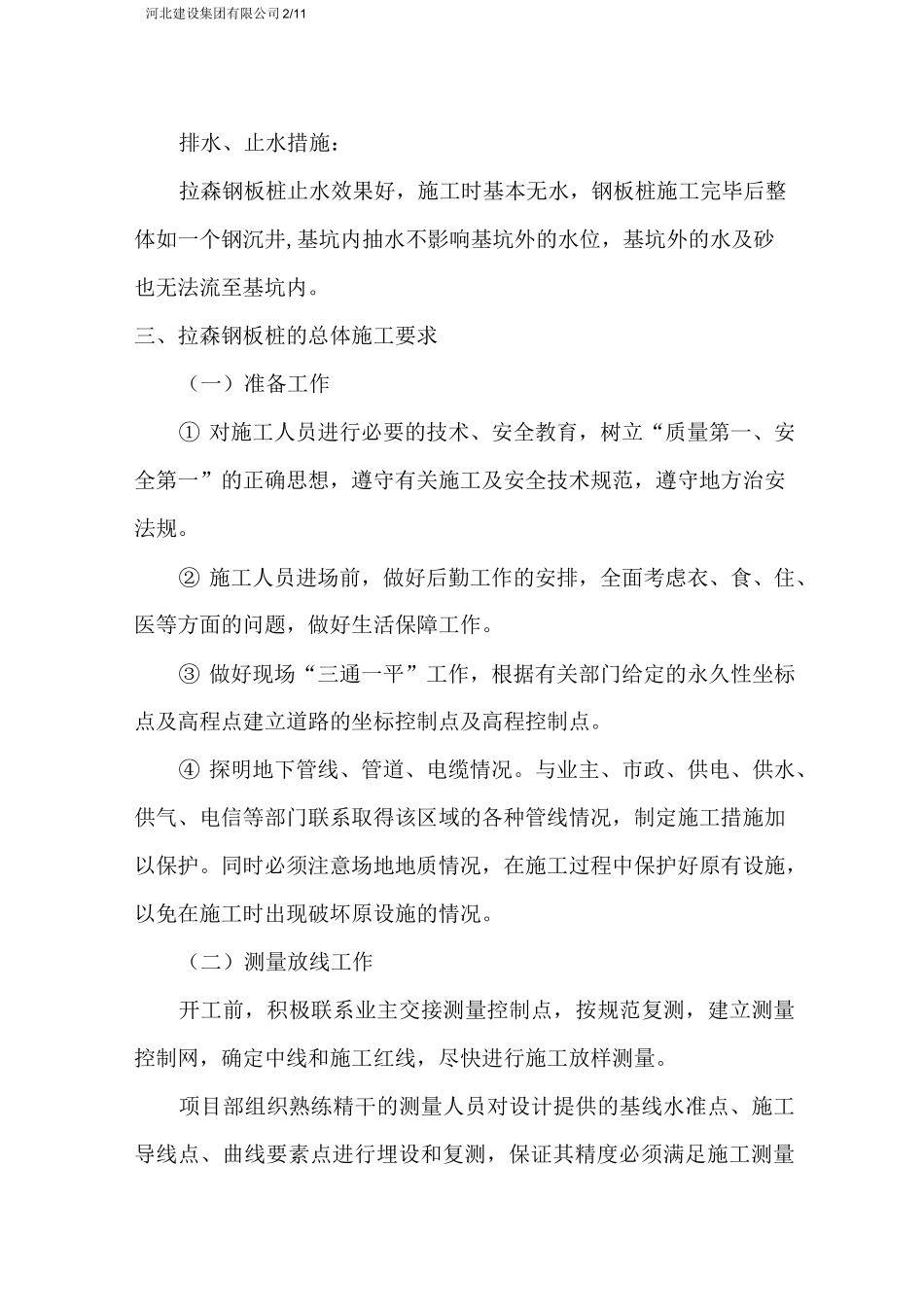

河北建设集团有限公司 1/11一、拉森钢板桩施工技术措施要求1、施工工序:工程放线定位 f 钢板桩定位 f 安装导向钢围檩 f 打设钢板桩 f 拆除钢围檩一安装支撑装置一挖土一底板施工一拆底层支撑一管道施工f 完成后回填土 f 拆除支撑装置 f 拔除钢板桩。2、钢板桩打设:采用自行振动式钢板桩专用机械插打。第一根钢板桩插打:桩机前臂吊起钢板桩,打开桩机头夹板夹住桩头,垂直后在设计位置通过打桩机的液压振动锤将钢板桩插入至设计深度。后续钢板桩插打:第一根桩打插完成以后,后续钢板桩沿前一根桩的扣槽插入至设计深度,直至形成封闭基坑的钢板桩围护体系;基坑转角处用大扣方式连接,使钢板桩连续。在钢板桩施工中,打设的允许误差为:桩顶标高偏差土 100mm,钢板桩轴线偏差土 100mm,钢板桩垂直度偏差为 1%;在打设过程中,应监测是否在允许误差范围内,超出时及时纠正。二、基坑开挖施工技术措施要求1、拉森钢板桩打设完毕后,安装好支撑装置。然后进行基坑开挖施工,要求如下:(1)机械开挖时,快挖至基础底标高,留有 300mm 厚的土方由人工修挖,为了减小变形,挖出后应尽快打混凝土垫层,垫层能起到部分底支撑的作用,以减少钢板桩变形。(2)机械开挖要注意挖斗等不能碰撞钢板桩桩及工程桩桩身。2、河北建设集团有限公司 2/11排水、止水措施:拉森钢板桩止水效果好,施工时基本无水,钢板桩施工完毕后整体如一个钢沉井,基坑内抽水不影响基坑外的水位,基坑外的水及砂也无法流至基坑内。三、拉森钢板桩的总体施工要求(一)准备工作① 对施工人员进行必要的技术、安全教育,树立“质量第一、安全第一”的正确思想,遵守有关施工及安全技术规范,遵守地方治安法规。② 施工人员进场前,做好后勤工作的安排,全面考虑衣、食、住、医等方面的问题,做好生活保障工作。③ 做好现场“三通一平”工作,根据有关部门给定的永久性坐标点及高程点建立道路的坐标控制点及高程控制点。④ 探明地下管线、管道、电缆情况。与业主、市政、供电、供水、供气、电信等部门联系取得该区域的各种管线情况,制定施工措施加以保护。同时必须注意场地地质情况,在施工过程中保护好原有设施,以免在施工时出现破坏原设施的情况。(二)测量放线工作开工前,积极联系业主交接测量控制点,按规范复测,建立测量控制网,确定中线和施工红线,尽快进行施工放样测量。项目部组织熟练精干的测量人员对设计提供的基线水准点、施工导线点、曲线要素...
