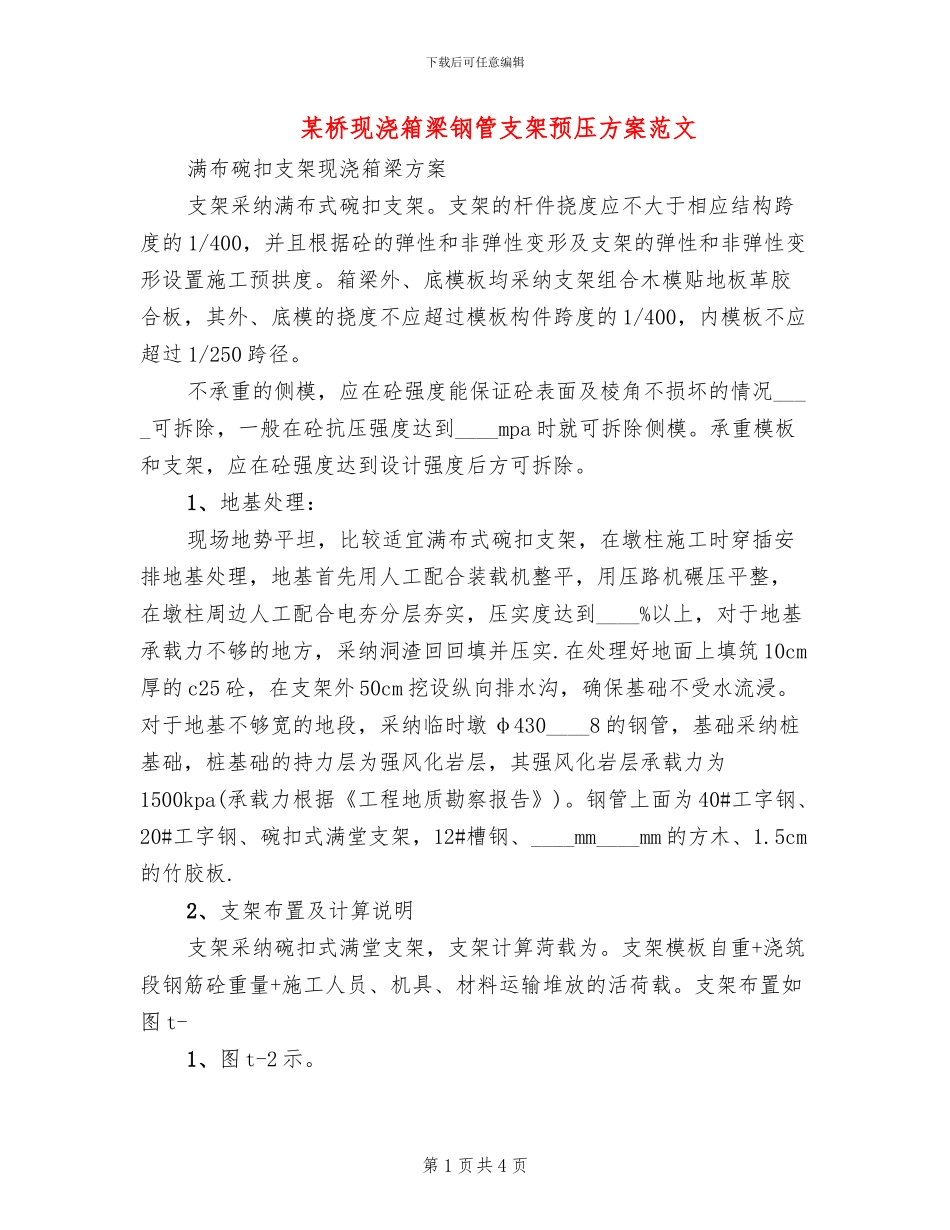

下载后可任意编辑某桥现浇箱梁钢管支架预压方案范文满布碗扣支架现浇箱梁方案支架采纳满布式碗扣支架
支架的杆件挠度应不大于相应结构跨度的 1/400,并且根据砼的弹性和非弹性变形及支架的弹性和非弹性变形设置施工预拱度
箱梁外、底模板均采纳支架组合木模贴地板革胶合板,其外、底模的挠度不应超过模板构件跨度的 1/400,内模板不应超过 1/250 跨径
不承重的侧模,应在砼强度能保证砼表面及棱角不损坏的情况____可拆除,一般在砼抗压强度达到____mpa 时就可拆除侧模
承重模板和支架,应在砼强度达到设计强度后方可拆除
1、地基处理:现场地势平坦,比较适宜满布式碗扣支架,在墩柱施工时穿插安排地基处理,地基首先用人工配合装载机整平,用压路机碾压平整,在墩柱周边人工配合电夯分层夯实,压实度达到____%以上,对于地基承载力不够的地方,采纳洞渣回回填并压实
在处理好地面上填筑 10cm厚的 c25 砼,在支架外 50cm 挖设纵向排水沟,确保基础不受水流浸
对于地基不够宽的地段,采纳临时墩 φ430____8 的钢管,基础采纳桩基础,桩基础的持力层为强风化岩层,其强风化岩层承载力为1500kpa(承载力根据《工程地质勘察报告》)
钢管上面为 40#工字钢、20#工字钢、碗扣式满堂支架,12#槽钢、____mm____mm 的方木、1
5cm的竹胶板
2、支架布置及计算说明支架采纳碗扣式满堂支架,支架计算菏载为
支架模板自重+浇筑段钢筋砼重量+施工人员、机具、材料运输堆放的活荷载
支架布置如图 t-1、图 t-2 示

第 1 页共 4 页下载后可任意编辑箱梁荷载通过底模及方木、侧模板传递到碗扣支架的立杆顶可调节顶托的槽钢上,然后通过纵向槽钢直接传递给立杆(支架)
3、计算原理及结果 3

1、荷栽计算⑴、砼自重:砼自重按 26kn/m3 计算,腹板及横隔梁处:q1=1
8____26=46
