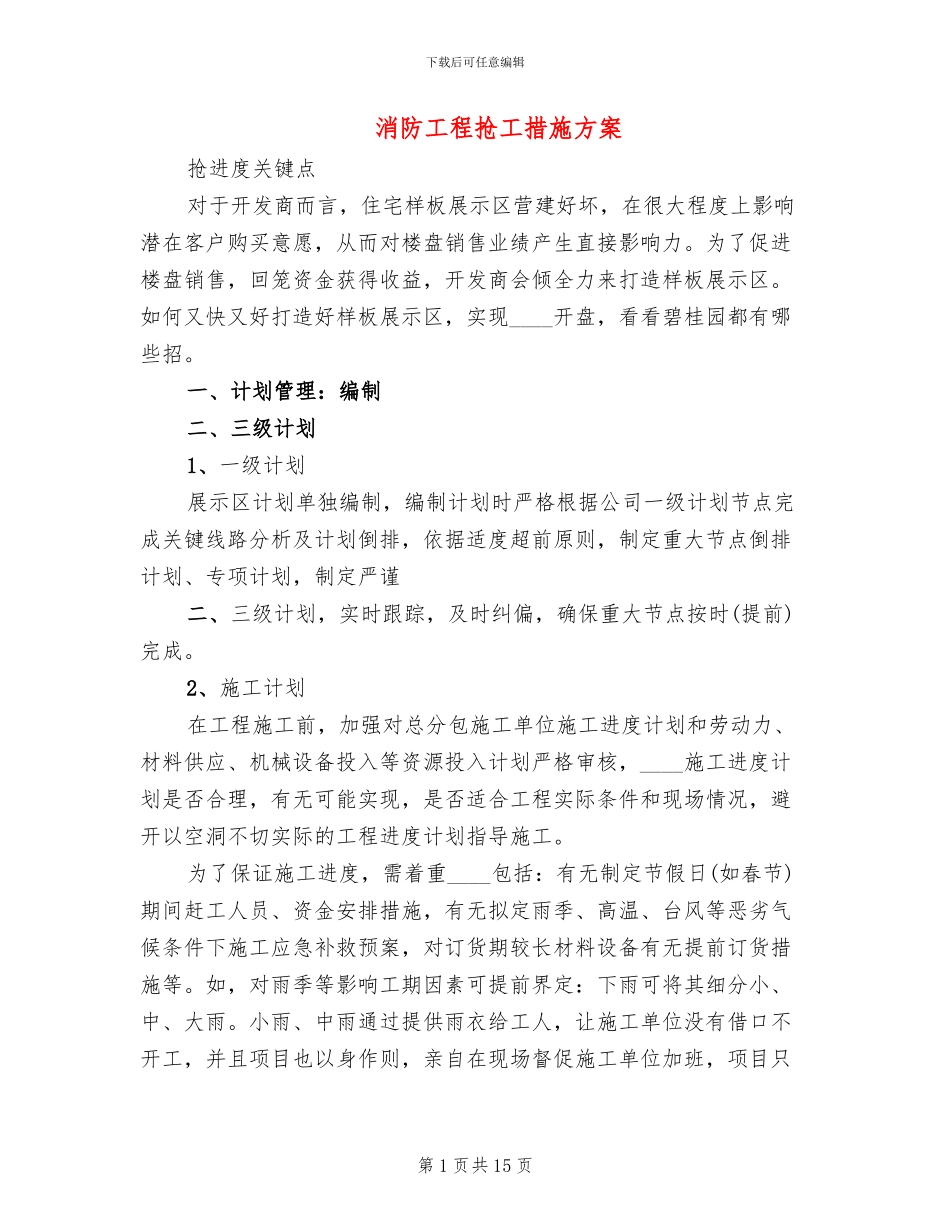

下载后可任意编辑消防工程抢工措施方案抢进度关键点对于开发商而言,住宅样板展示区营建好坏,在很大程度上影响潜在客户购买意愿,从而对楼盘销售业绩产生直接影响力
为了促进楼盘销售,回笼资金获得收益,开发商会倾全力来打造样板展示区
如何又快又好打造好样板展示区,实现____开盘,看看碧桂园都有哪些招
一、计划管理:编制二、三级计划1、一级计划展示区计划单独编制,编制计划时严格根据公司一级计划节点完成关键线路分析及计划倒排,依据适度超前原则,制定重大节点倒排计划、专项计划,制定严谨二、三级计划,实时跟踪,及时纠偏,确保重大节点按时(提前)完成
2、施工计划在工程施工前,加强对总分包施工单位施工进度计划和劳动力、材料供应、机械设备投入等资源投入计划严格审核,____施工进度计划是否合理,有无可能实现,是否适合工程实际条件和现场情况,避开以空洞不切实际的工程进度计划指导施工
为了保证施工进度,需着重____包括:有无制定节假日(如春节)期间赶工人员、资金安排措施,有无拟定雨季、高温、台风等恶劣气候条件下施工应急补救预案,对订货期较长材料设备有无提前订货措施等
如,对雨季等影响工期因素可提前界定:下雨可将其细分小、中、大雨
小雨、中雨通过提供雨衣给工人,让施工单位没有借口不开工,并且项目也以身作则,亲自在现场督促施工单位加班,项目只第 1 页共 15 页下载后可任意编辑需支出很少的成本,在不是很恶劣天气中争取到宝贵时间
对于大雨暴雨恶劣天气现场不能施工的,项目应提前与施工单位约定赶工措施
二、设计合理出图根据“先展示区,后货量区;先管线,后主体;先基础、后上部;装修、机电、绿化同步”原则出具图纸,第一时间内给予项目施工队图纸支撑
三、重点抢工展示区:____小时,满人工作1、“123”原则“123 原则”给我们一个很清楚抢进度思路,“1”代表售楼部和豪装板房,必须放在第一位,保证首先完成;
