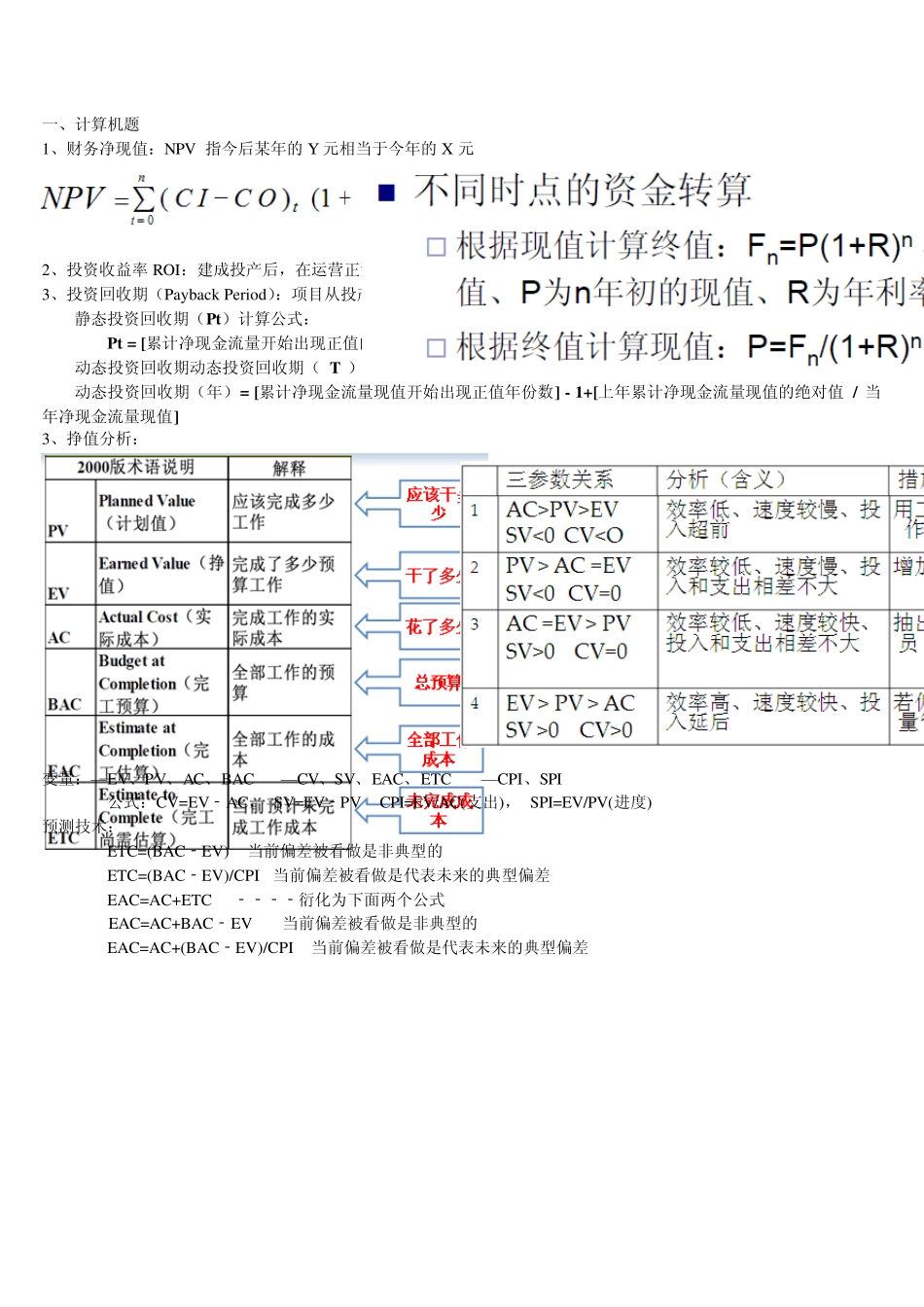

一、计算机题 1、财务净现值:NPV 指今后某年的Y 元相当于今年的X 元 2、投资收益率ROI:建成投产后,在运营正常年获得的净收益与项目总投资之比
3、投资回收期(Pay back Period):项目从投产年算起,用每年的净收益将初始投资全部收回的时间
静态投资回收期(Pt)计算公式: Pt = [累计净现金流量开始出现正值的年份数] - 1+[上年累计净现金流量的绝对值 / 当年净现金流量] 动态投资回收期动态投资回收期( T )计算公式: 动态投资回收期(年)= [累计净现金流量现值开始出现正值年份数] - 1+[上年累计净现金流量现值的绝对值 / 当年净现金流量现值] 3、挣值分析: 变量:—EV、PV、AC、BAC —CV、SV、EAC、ETC —CPI、SPI 公式:CV=EV‐AC, SV=EV‐PV CPI=EV/AC(支出), SPI=EV/PV(进度) 预测技术: ETC=(BAC‐EV) 当前偏差被看做是非典型的 ETC=(BAC‐EV)/CPI 当前偏差被看做是代表未来的典型偏差 EAC=AC+ETC ‐‐‐‐衍化为下面两个公式 EAC=AC+BAC‐EV 当前偏差被看做是非典型的 EAC=AC+(BAC‐EV)/CPI 当前偏差被看做是代表未来的典型偏差 案例分析的问答与解答 一、 进度管理 1 、 团队成员没有及早参与,需求分析耗时长,要早期参与拉项目 2 、 经验不足,进度计划制定不准,采取有效的历时估算方法和网络计划技术,制定进度计划 3 、 考虑项目期间特定时期会对进度产生影响 4 、 增加人手,聘请更有经验的人员,找兼职人员 5 、加班 6 、并行 7 、重新估算后面的工期 8 、加强沟通,减少变更 9 、加强控制,避免返工 1 0 、外包 1 1 、加强沟通,先完成关键需求 1 2 、增加资源有时可能压缩工期有限 1 3 、关注
