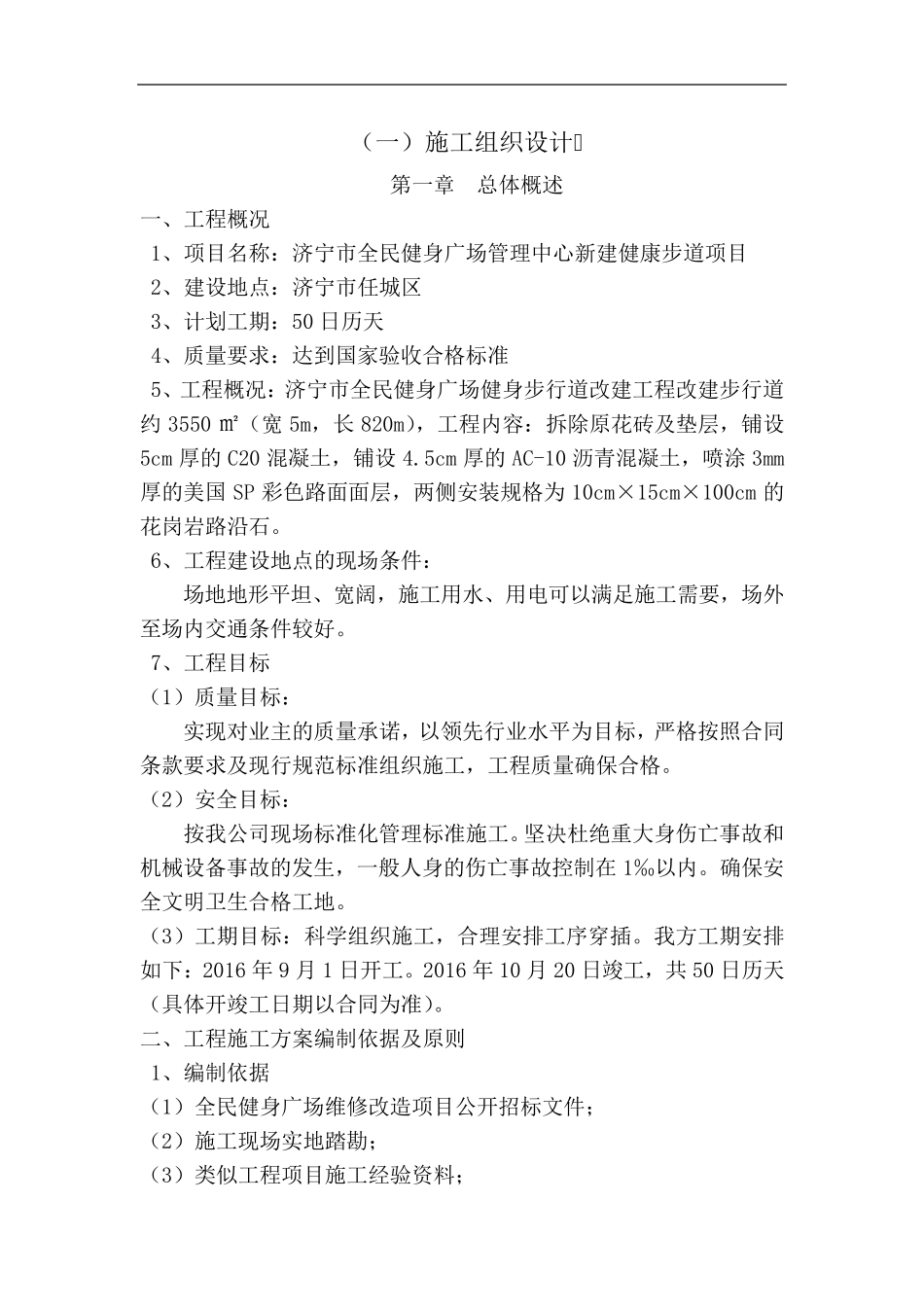

(一)施工组织设计 第一章 总体概述 一、工程概况 1、项目名称:济宁市全民健身广场管理中心新建健康步道项目 2、建设地点:济宁市任城区 3、计划工期:50 日历天 4、质量要求:达到国家验收合格标准 5、工程概况:济宁市全民健身广场健身步行道改建工程改建步行道约3550 ㎡(宽5m,长820m),工程内容:拆除原花砖及垫层,铺设5cm 厚的C20 混凝土,铺设4
5cm 厚的AC-10 沥青混凝土,喷涂3mm厚的美国SP 彩色路面面层,两侧安装规格为10cm×15cm×100cm 的花岗岩路沿石
6、工程建设地点的现场条件: 场地地形平坦、宽阔,施工用水、用电可以满足施工需要,场外至场内交通条件较好
7、工程目标 (1)质量目标: 实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量确保合格
(2)安全目标: 按我公司现场标准化管理标准施工
坚决杜绝重大身伤亡事故和机 械 设备 事故的发 生 ,一般 人 身的伤亡事故控 制 在 1‰ 以内
确保安全文 明 卫 生 合格工地
(3)工期目标:科 学 组织施工,合理安排 工序 穿 插
我方 工期安排如 下 :2016 年 9 月 1 日开 工
2016 年 10 月 20 日竣 工,共 50 日历天(具 体开 竣 工日期以合同为准)

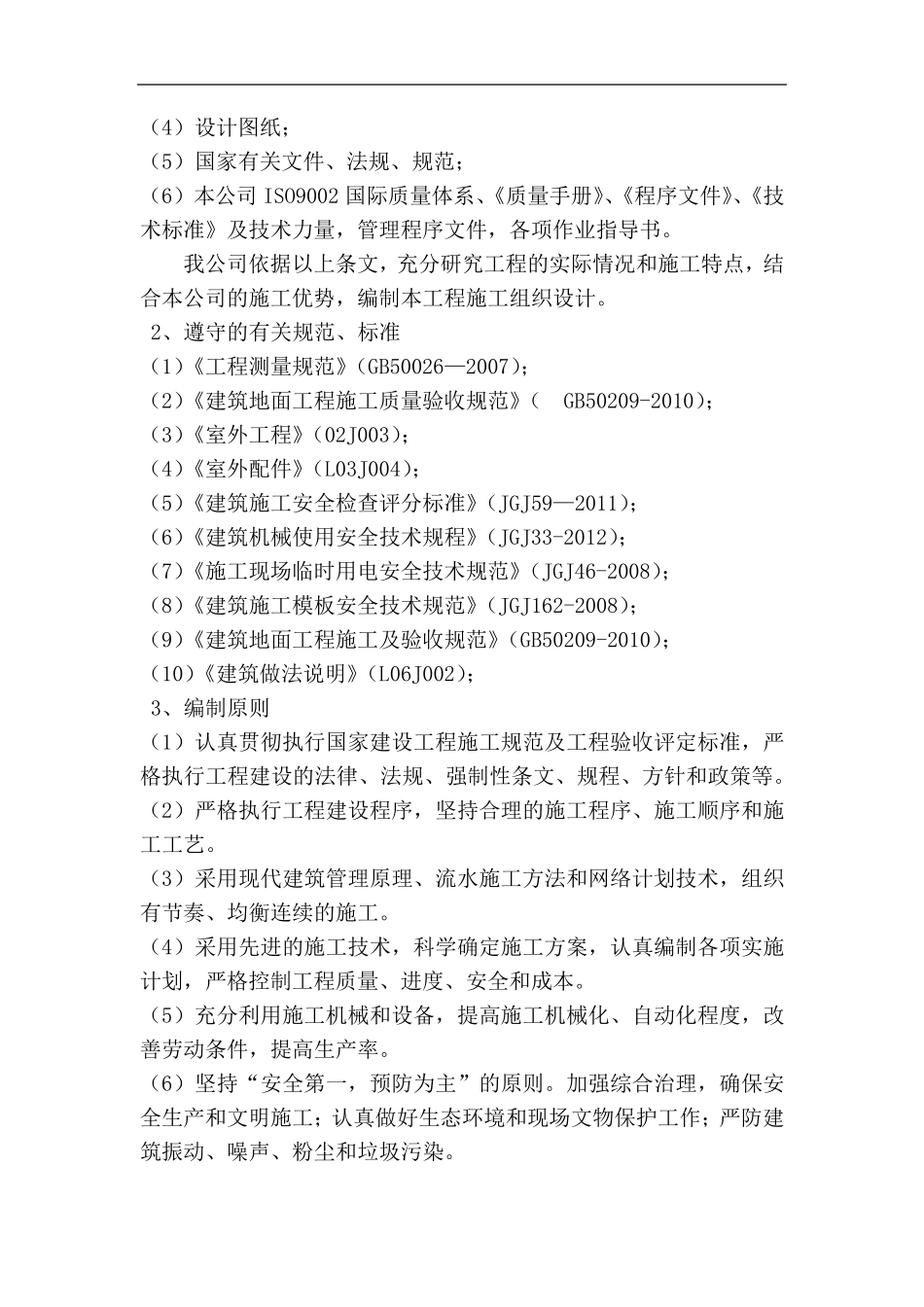

二 、工程施工方 案 编 制 依 据 及原则 1、编 制 依 据 (1)全民健身广场维 修 改造 项目公开 招 标文 件; (2)施工现场实地踏 勘 ; (3)类 似 工程项目施工经 验资 料 ; (4)设计图纸; (5)国家有关文件、法规、规范; (6)本公司ISO9002 国际质量体系、《质量手册》、《程序文件》、《技术标准》及技术力量,管理程序文件,各项作业指导书

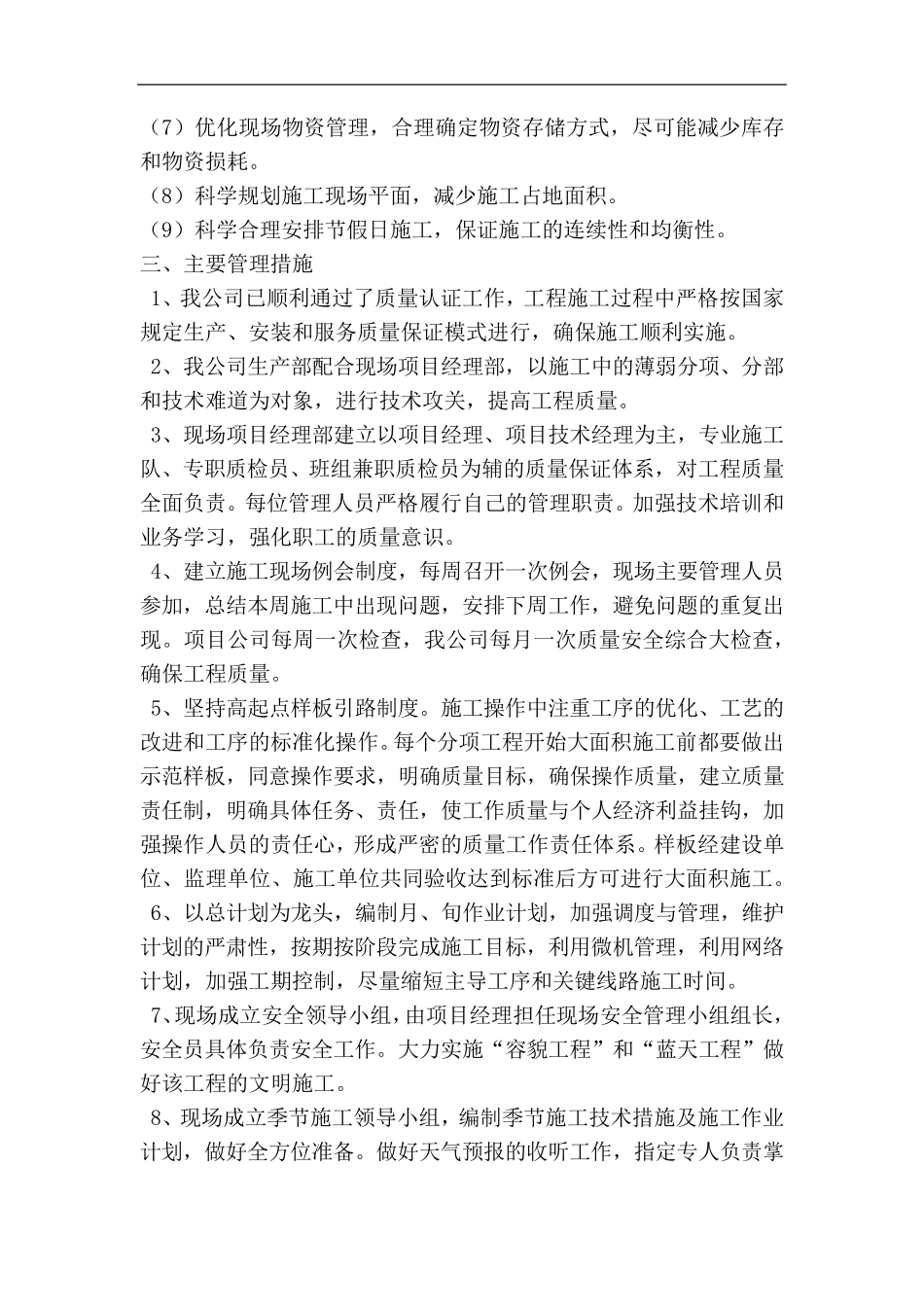

我公司依据以上条文,充分研究工程的实际情况和施工特点,结合本公司的施工
