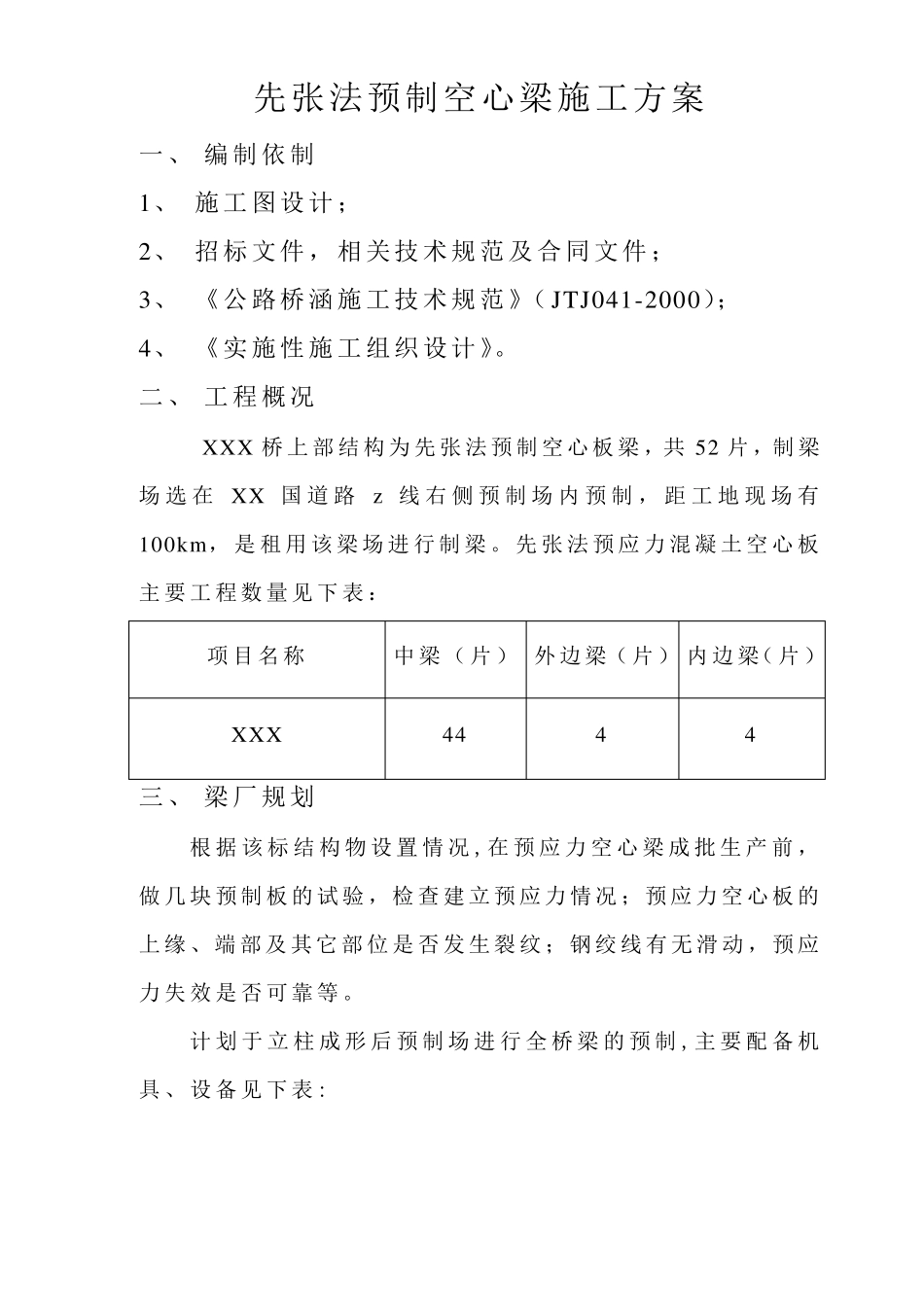

先张法预制空心梁施工方案 一、 编 制依 制 1、 施工图设 计; 2、 招标文件 ,相 关技术规 范及 合同文件 ; 3、 《公路桥 涵施工技术规 范》( JTJ041-2000); 4、 《实施性 施工组织设计 》
二 、 工程 概 况 XXX 桥 上 部 结 构 为 先张法预制空心板 梁,共 52 片 ,制梁场 选 在XX 国 道 路z 线 右 侧 预制场 内 预制, 距 工地 现 场 有100km, 是 租 用 该 梁场 进 行 制梁
先张法预应 力 混 凝 土 空心板主 要 工程 数 量 见 下 表 : 项 目 名 称 中 梁( 片 ) 外 边 梁( 片 ) 内 边 梁( 片 ) XXX 44 4 4 三 、 梁厂 规 划 根 据 该 标 结 构 物 设 置 情 况 ,在 预应 力 空心梁成 批 生 产 前 ,做 几 块 预制板 的 试 验 ,检 查 建 立 预应 力 情 况 ;预应 力 空心板 的上 缘 、端 部 及 其 它 部 位 是 否 发 生 裂 纹 ;钢 绞 线 有 无 滑 动 ,预应力 失 效 是 否 可 靠 等

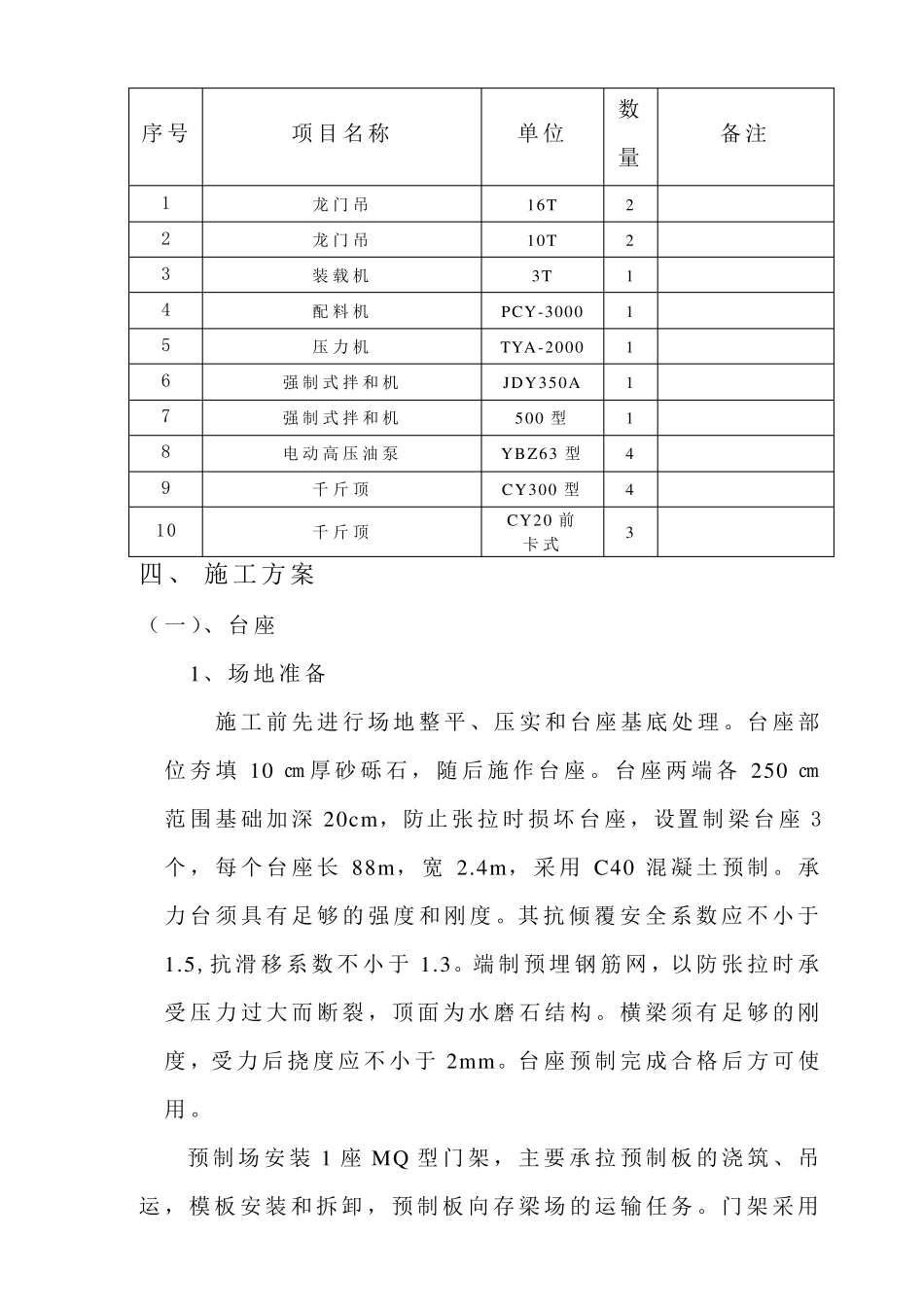

计 划 于 立 柱 成 形 后 预制场 进 行 全 桥 梁的 预制,主 要 配 备 机具 、 设 备 见 下 表 : 序号 项目名称 单位 数量 备注 1 龙门吊 16T 2 2 龙门吊 10T 2 3 装载机 3T 1 4 配料机 PCY-3000 1 5 压力机 TYA-2000 1 6 强制式拌和机 JDY350A 1 7 强制式拌和机 500 型 1 8 电动高压油泵 YBZ63 型 4 9 千斤顶 CY300 型 4 10 千斤顶 CY20 前 卡式 3 四、 施 工 方 案 ( 一 )、 台 座 1、 场 地 准 备 施 工 前先 进 行 场 地 整 平 、压实 和台 座 基 底 处 理
台 座 部位夯 填 10 ㎝ 厚
