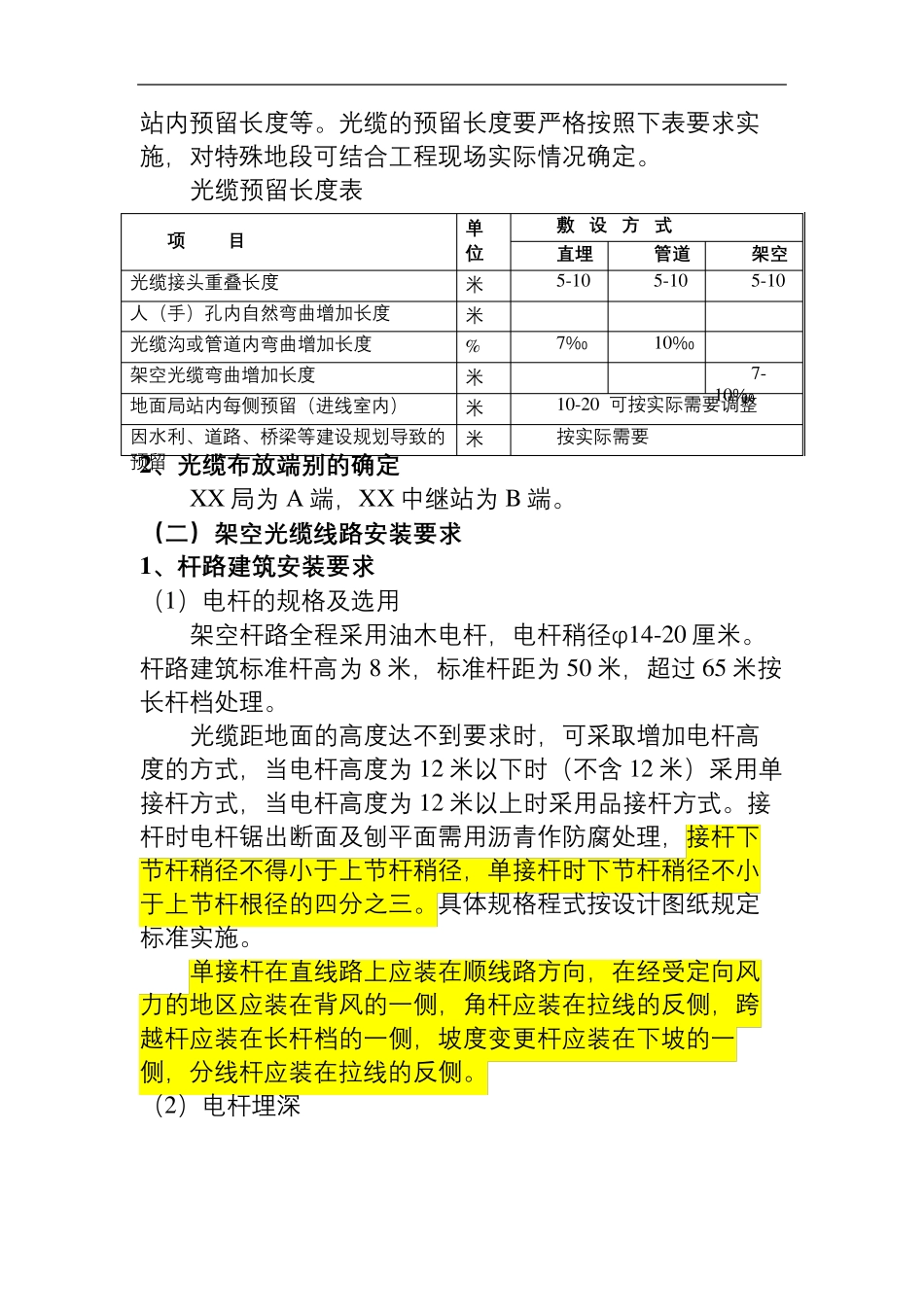

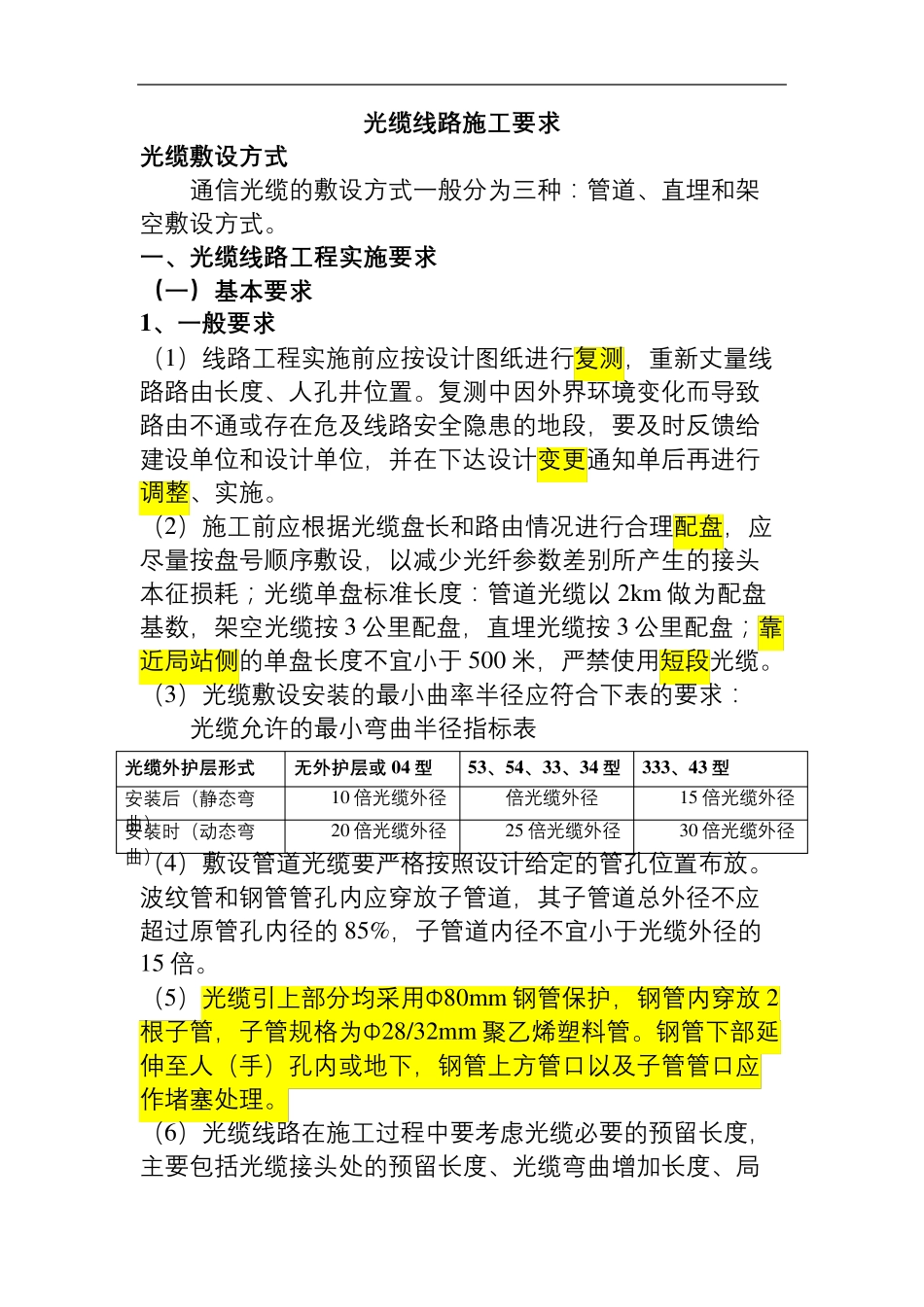

光缆施工规范及要求 Company Docu ment nu mber:WTUT-WT88Y-W8BBGB-BWYTT-19998 光 缆 线 路 施 工 要 求 光 缆 敷 设 方 式 通 信 光 缆 的 敷 设 方 式 一 般 分 为 三 种 : 管 道 、直埋和架空敷 设 方 式 。 一 、光 缆 线 路 工 程实施 要 求 (一 )基本要 求 1 、一 般要 求 (1)线路工程实施前应按设 计图纸进行复测,重新丈量线路路由长度、人孔井位置。复测中因外界环境变化而导致路由不通 或存在危及线路安全隐患的 地段,要及时反馈给建设 单位和设 计单位,并在下达设 计变更通 知单后再进行调整、实施。 (2)施工前应根据光 缆 盘长和路由情况进行合理配盘,应尽量按盘号顺序敷 设 ,以减少光 纤参数差别所产生的 接头本征损耗;光 缆 单盘标准长度: 管 道 光 缆 以 2km 做为 配盘基 数,架空光 缆 按 3 公 里 配盘,直埋光 缆 按 3 公 里 配盘;靠近 局 站 侧 的 单盘长度不宜 小 于 500 米 ,严 禁 使 用 短 段光 缆 。 (3)光 缆 敷 设 安装 的 最 小 曲 率 半 径 应符 合下表 的 要求 : 光 缆 允 许 的 最 小 弯 曲 半 径 指 标表 光 缆 外护层形式 无外护层或 0 4 型 5 3 、5 4 、3 3 、3 4 型 3 3 3 、4 3 型 安装 后(静 态 弯曲 ) 10 倍 光 缆 外径 倍 光 缆 外径 15 倍 光 缆 外径 安装 时(动 态 弯曲 ) 20 倍 光 缆 外径 25 倍 光 缆 外径 30 倍 光 缆 外径 (4)敷 设 管 道 光 缆 要严 格 按照 设 计给定 的 管 孔位置布 放 。波 纹 管 和钢 管 管 孔内 应穿 放 子 管 道 ,其 子 管 道 总 外径 不应超 过 原 管 孔内 径 的 85%,子 管 道 内 径 不宜 小 于 光 缆 外径 的15 倍 。 (5)光 缆 引 上 部 分 均 采 用 Φ80m m 钢 管 保 护 ,钢 管 内 穿 放 2根子 管 ,子 管 规 格 为 Φ28/32m m 聚 乙 烯 塑 料 管 。钢 管 下部 延伸 至 人(手 )孔内 或地下,钢 管 上 方 管 口 以及子 管 管 口 应作 堵 塞 处 理。 (6)光 缆 线路在施工过 程中要考 虑 光 缆 必 要的 预 留 长度,主 要包 括 光 缆 接头处 的 预 留 长度、光 缆 弯 曲 增 ...
