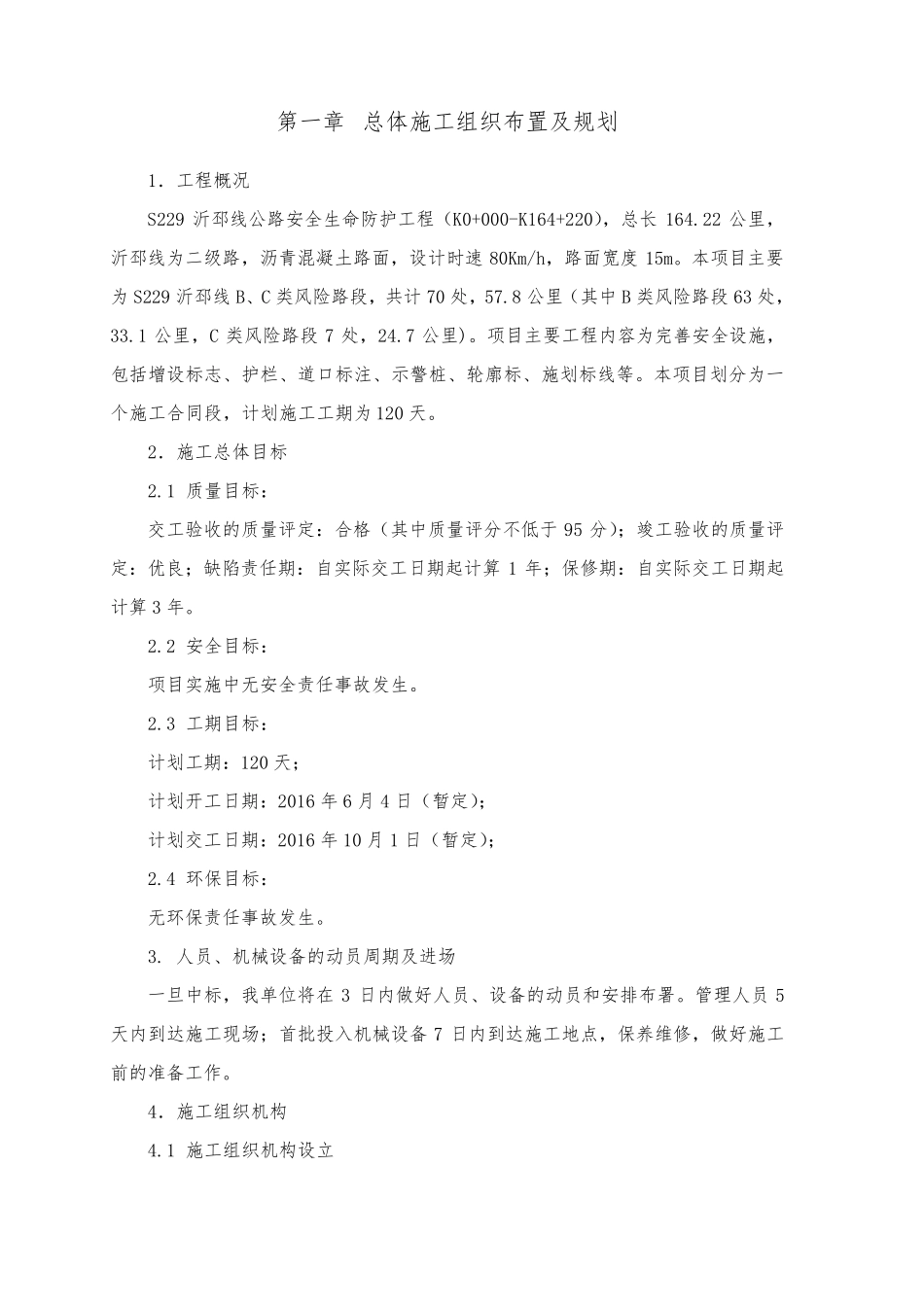

第一章 总体施工组织布置及规划 1.工程概况 S229 沂邳线公路安全生命防护工程(K0+000-K164+220),总长164
22 公里,沂邳线为二级路,沥青混凝土路面,设计时速80Km/h,路面宽度15m
本项目主要为S229 沂邳线B、C 类风险路段,共计70 处,57
8 公里(其中 B 类风险路段 63 处,33
1 公里,C 类风险路段 7 处,24
项目主要工程内容为完善安全设施,包括增设标志、护栏、道口标注、示警桩、轮廓标、施划标线等
本项目划分为一个施工合同段,计划施工工期为120 天
2.施工总体目标 2
1 质量目标: 交工验收的质量评定:合格(其中质量评分不低于 95 分);竣工验收的质量评定:优良;缺陷责任期:自实际交工日期起计算 1 年;保修期:自实际交工日期起计算 3 年
2 安全目标: 项目实施中无安全责任事故发生
3 工期目标: 计划工期:120 天; 计划开工日期:2016 年 6 月 4 日(暂定); 计划交工日期:2016 年 10 月 1 日(暂定); 2
4 环保目标: 无环保责任事故发生
人员、机械设备的动员周期及进场 一旦中标,我单位将在3 日内做好人员、设备的动员和安排布署
管理人员5天内到达施工现场;首批投入机械设备7 日内到达施工地点,保养维修,做好施工前 的准 备工作
4.施工组织机构 4

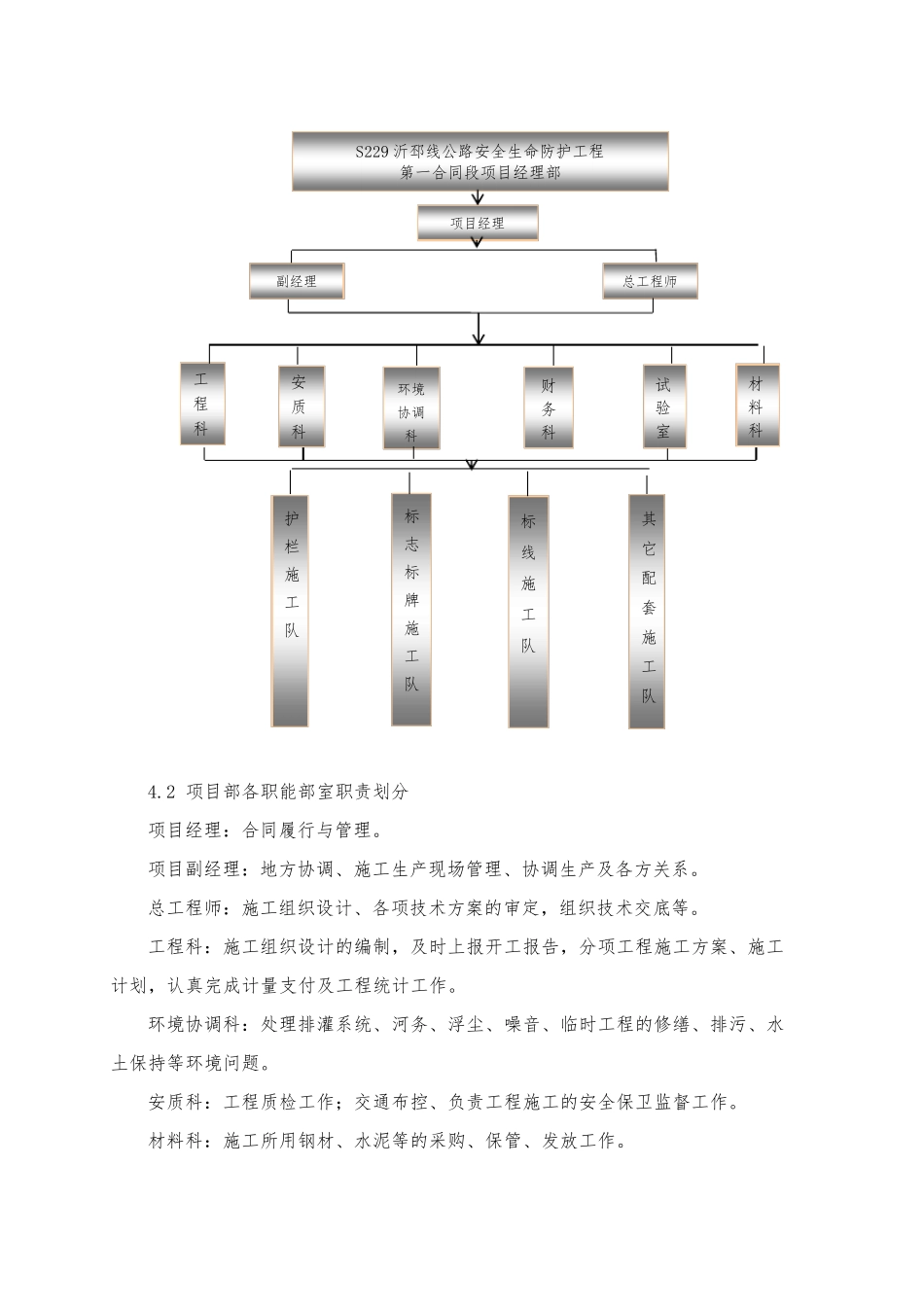

1 施工组织机构 设立 4
2 项目部各职能部室职责划分 项目经理:合同履行与管理
项目副经理:地方协调、施工生产现场管理、协调生产及各方关系
总工程师:施工组织设计、各项技术方案的审定,组织技术交底等
工程科:施工组织设计的编制,及时上报开工报告,分项工程施工方案、施工计划,认真完成计量支付及工程统计工作
环境协调科:处理排灌系统、河务、浮尘、噪音、临时工程的修缮、排污、水土保持等环
