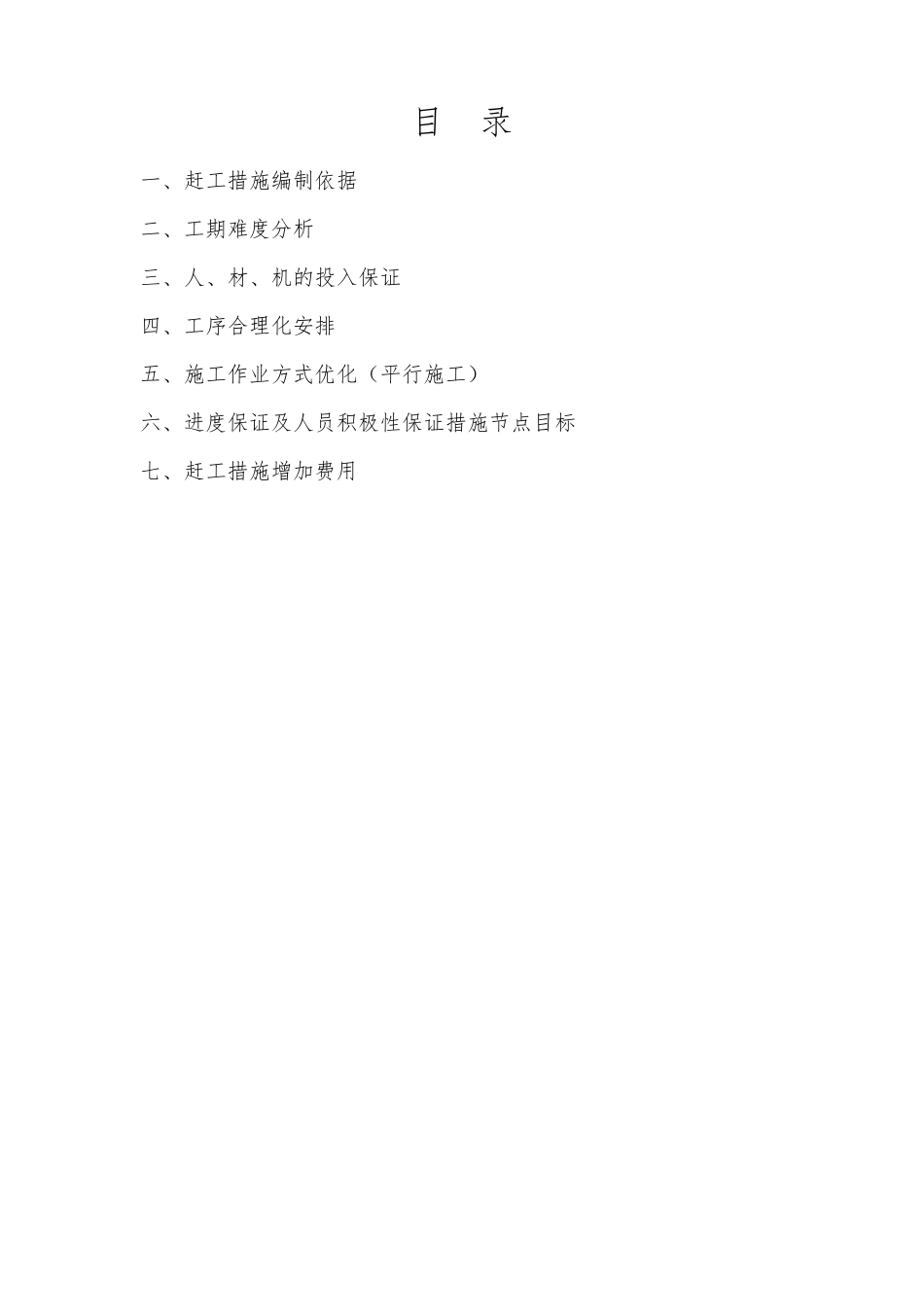

公 路 赶 工 措 施 增 加 费 用 目 录 一、赶工措施编制依据 二、工期难度分析 三、人、材、机的投入保证 四、工序合理化安排 五、施工作业方式优化(平行施工) 六、进度保证及人员积极性保证措施节点目标 七、赶工措施增加费用 一、赶工措施编制依据 1)、 本工程设计施工图
2)、 现行国家及地方的建筑规范、规定、标准
3)、 业主的赶工要求通知
4)、现场及周边实际情况
二、工期难度分析 1) 工期情况叙述 根据业主赶工计划,实际开工时间为 2012 年3月 22 日,计划竣工时间为 2012 年 8 月 31日、日历工期为 163 天;根据业主会议及现场决定二次赶工计划,计划竣工时间为 2012 年7月 31 日完工、历工期为 132 天,所以工期相当的紧张,比原有赶工工期又缩短超过20%
本工程土石方开挖及路面通行工期仅 24 天需要完成工程总造价的 30%工作量,后期的主体工程越来越紧使投入的人、材、机、等相关生产因素将大幅度的增加,组织体系才能进行更好的完善
后期5-8月份施工期间还面临夏雨季施工,给施工带来很多不便,对我们也是一个很大的考验,提高、改进施工技 术 、加强 管 理 克服 困 难是对工期的有力 保 证 ,晦 雨天气 的到 来的早 晚 也影 响 到 施工的进展 ,对赶工也是一个潜 在 的难题
1、 周边有居 民
2、 K1+000~K1+200 存 在 铁 塔 一座 、三 根明 用 线 电 杆 、20 几 座坟 墓 在 原设计线 路上 ,现进行改道 施工
3、 4#K1+100~4#K1+250、4#K1+307~4#K1+420 原路面宽为 6m,边坡垂直高度为 31m,由于原地质原因边坡存在松散土质及大量孤石,施工段下方各有一户当地村民住房,在线投入的安全措施也加大了安全投资成本
4、 在各施工段中的边坡石方爆破及孤石爆
