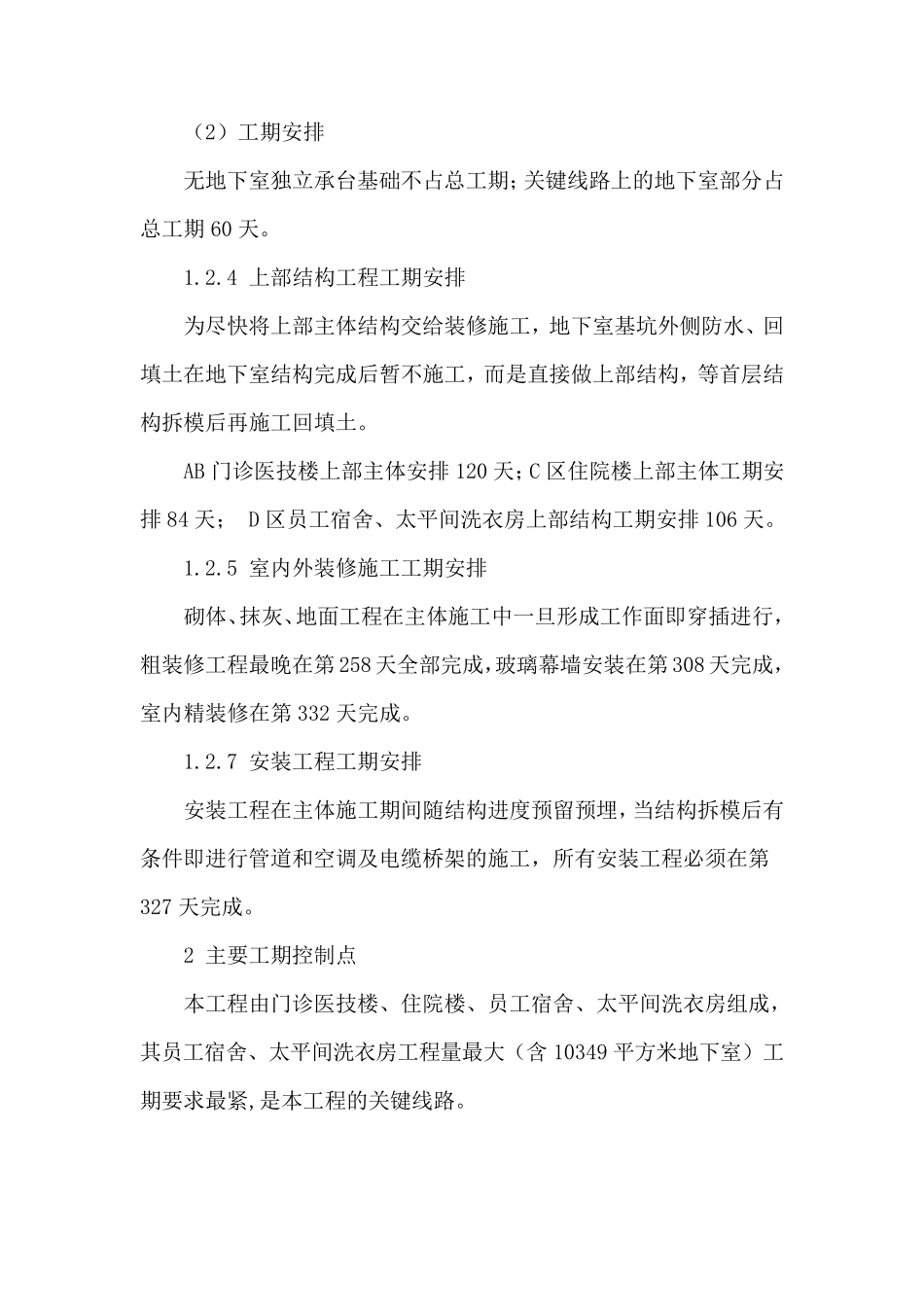

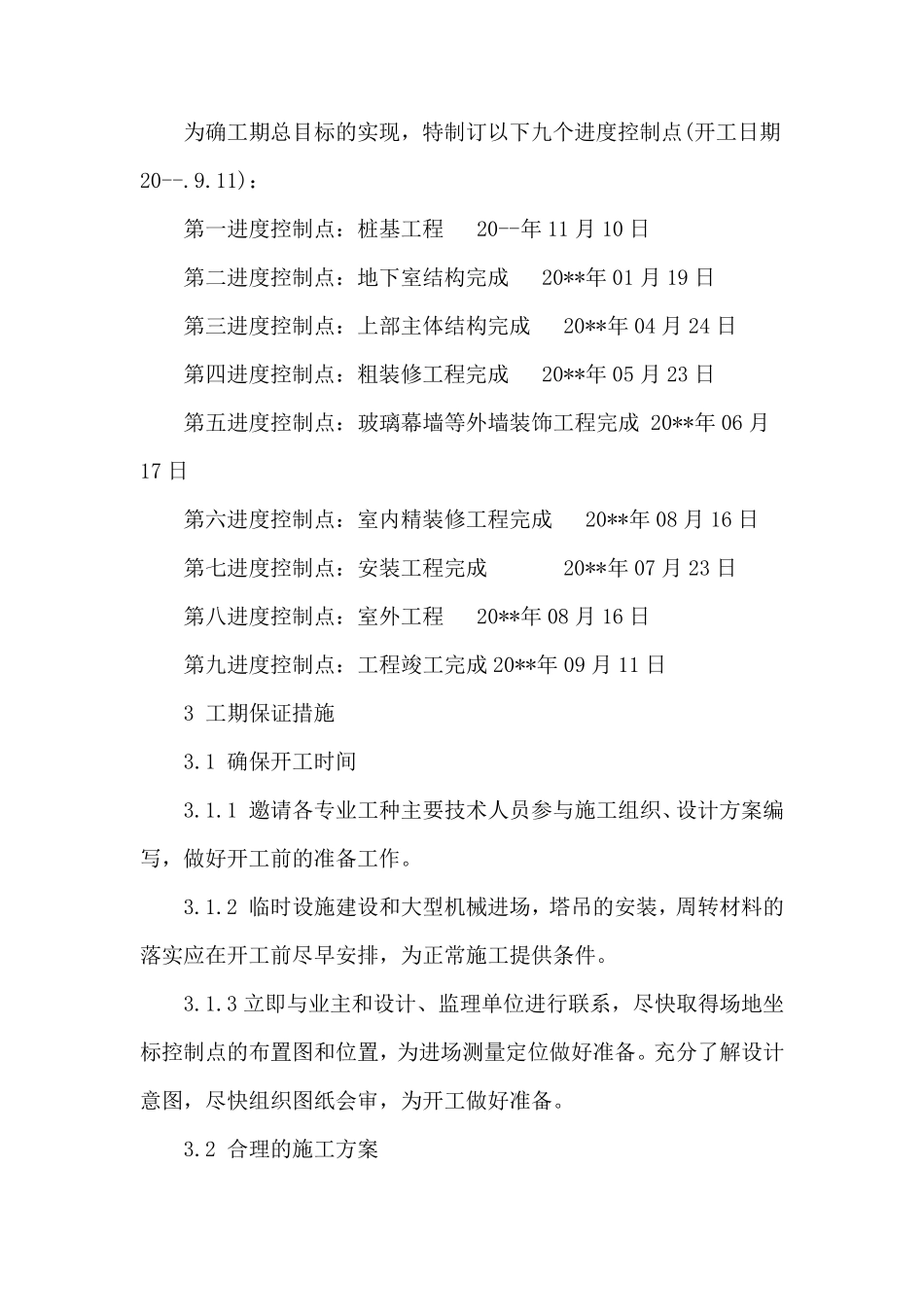

医院工程施工进度计划 1 施工总进度计划编制说明 1.1 总工期 本工程总工期为365 天。通过细分流水段,合理组织劳动力,调动全局资源,投入足量的周转材料和先进的施工机械设备,严格按项目法组织施工。 1.2 阶段性工期 1.2.1 前期施工准备阶段工期 (1)施工准备工作内容 ①测量放样;②场地围蔽;③施工临时用水、用电管线的引入和布设;④临时道路修建;⑤平整、硬化场地;⑥临时施工设施及建筑修建;⑦机械设备进场;⑧材料准备;⑨其他准备工作。 (2)工期安排 施工前期工作考虑到不确定性因素比较多,现场临时设施,施工临水、临电、场地三通一平工作计划30 天内完成,与桩基础施工同步进行。不占用总工期。 1.2.2 桩基施工工期 本工程分为两个阶段进行桩基施工,占总工期为70 天。 1.2.3 基础工程工期安排 (1)基础工程的内容 包括:①无地下室基础承台施工;②有地下室基础:地下室部分底板防水、基础结构、地下室结构 (2)工期安排 无地下室独立承台基础不占总工期;关键线路上的地下室部分占总工期60 天。 1.2.4 上部结构工程工期安排 为尽快将上部主体结构交给装修施工,地下室基坑外侧防水、回填土在地下室结构完成后暂不施工,而是直接做上部结构,等首层结构拆模后再施工回填土。 AB 门诊医技楼上部主体安排120 天;C 区住院楼上部主体工期安排84 天; D 区员工宿舍、太平间洗衣房上部结构工期安排106 天。 1.2.5 室内外装修施工工期安排 砌体、抹灰、地面工程在主体施工中一旦形成工作面即穿插进行,粗装修工程最晚在第 258 天全部完成,玻璃幕墙安装在第 308 天完成,室内精装修在第 332 天完成。 1.2.7 安装工程工期安排 安装工程在主体施工期间随结构进度预留预埋,当结构拆模后有条件即进行管道和空调及电缆桥架的施工,所有安装工程必须在第327 天完成。 2 主要工期控制点 本工程由门诊医技楼、住院楼、员工宿舍、太平间洗衣房组成,其员工宿舍、太平间洗衣房工程量最大(含 10349 平方米地下室)工期要求最紧,是本工程的关键线路。 为确工期总目标的实现,特制订以下九个进度控制点(开工日期20--.9.11): 第一进度控制点:桩基工程 20--年11 月10 日 第二进度控制点:地下室结构完成 20**年01 月19 日 第三进度控制点:上部主体结构完成 20**年04 月24 日 第四进度控制点:粗装修工程完成 20**年05 月23 日 第五进度控制点:玻璃幕墙等外墙装饰...
