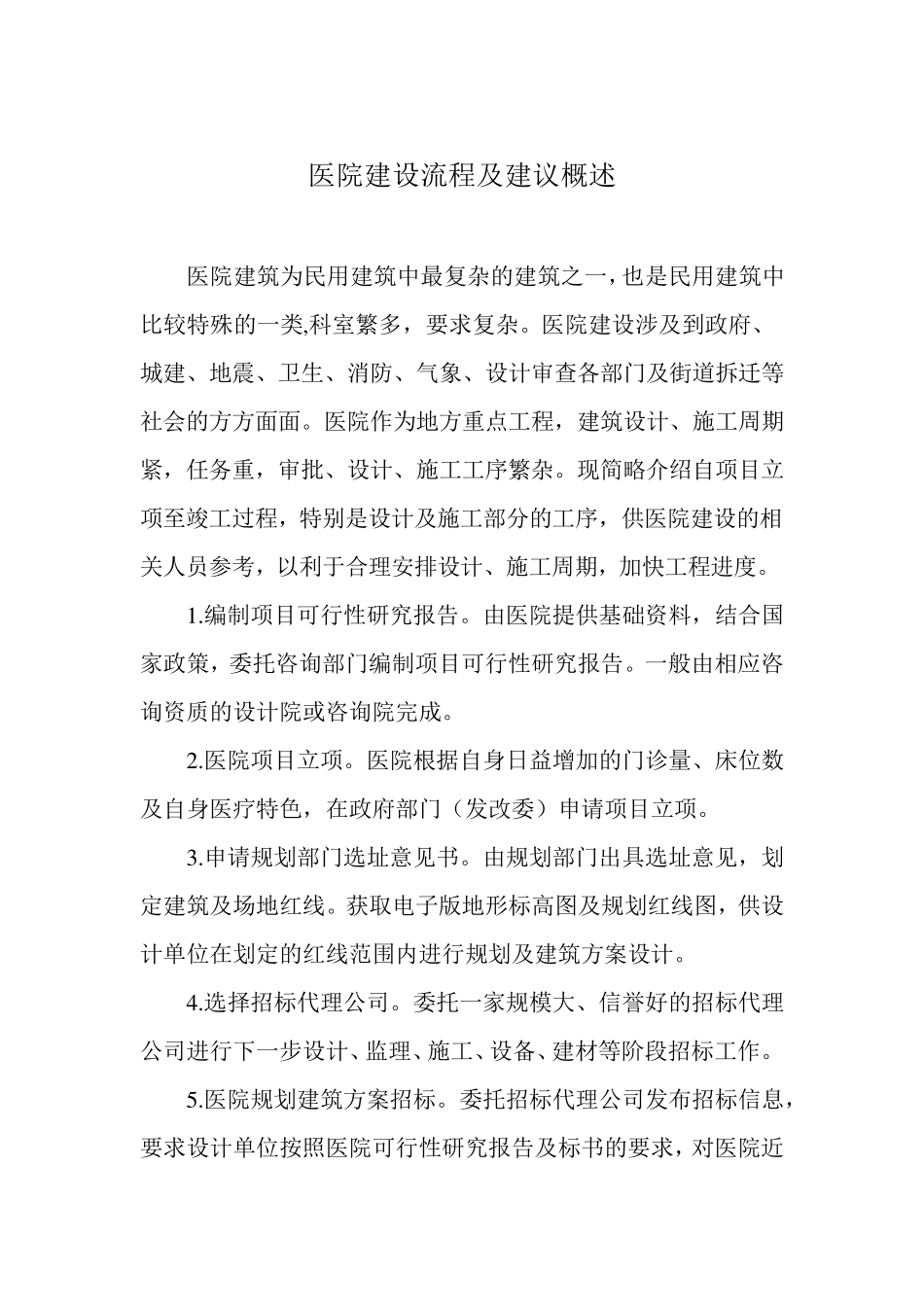

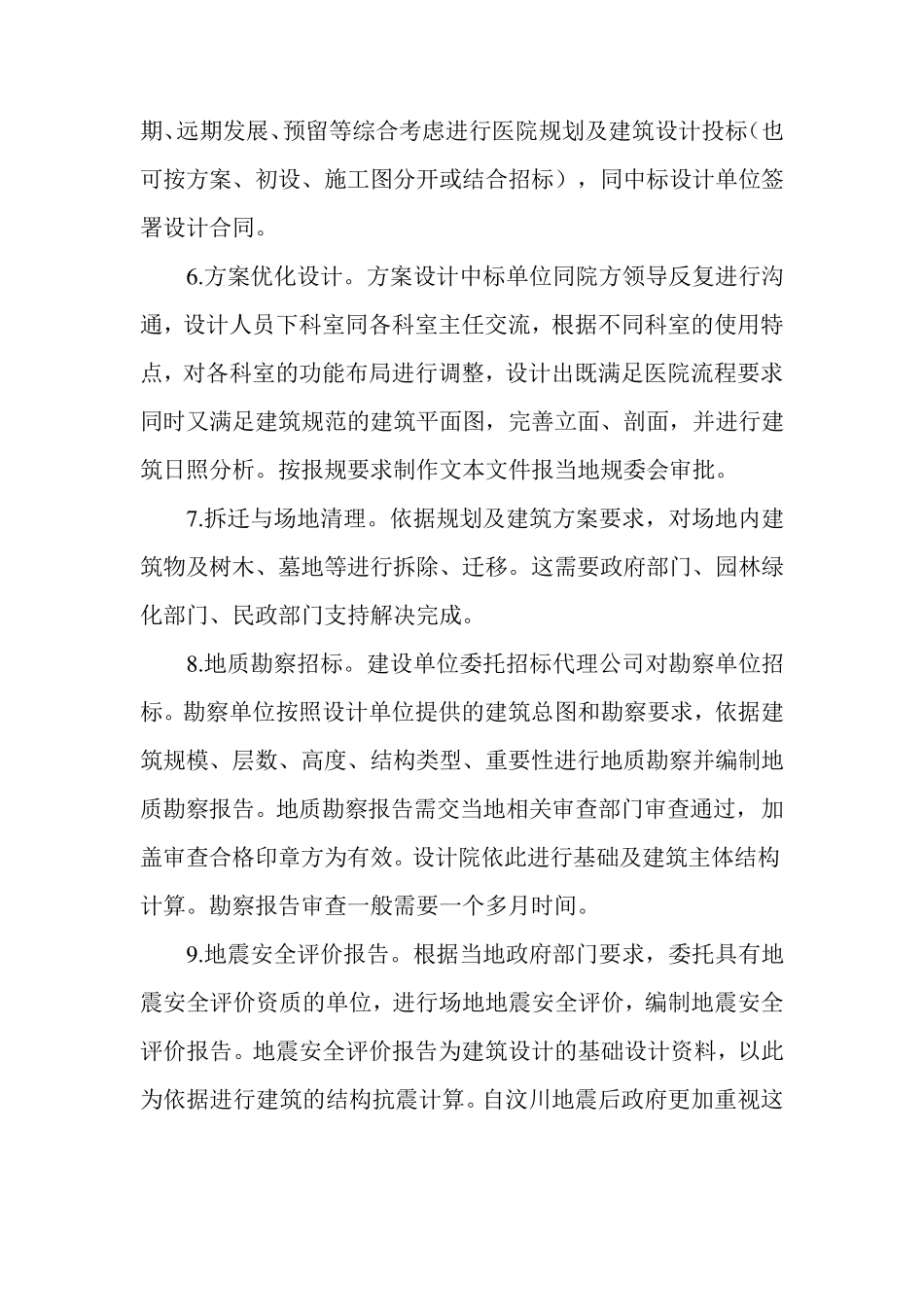

医院建设流程及建议概述 医院建筑为民用建筑中最复杂的建筑之一,也是民用建筑中比较特殊的一类,科室繁多,要求复杂。医院建设涉及到政府、城建、地震、卫生、消防、气象、设计审查各部门及街道拆迁等社会的方方面面。医院作为地方重点工程,建筑设计、施工周期紧,任务重,审批、设计、施工工序繁杂。现简略介绍自项目立项至竣工过程,特别是设计及施工部分的工序,供医院建设的相关人员参考,以利于合理安排设计、施工周期,加快工程进度。 1 .编制项目可行性研究报告。由医院提供基础资料,结合国家政策,委托咨询部门编制项目可行性研究报告。一般由相应咨询资质的设计院或咨询院完成。 2 .医院项目立项。医院根据自身日益增加的门诊量、床位数及自身医疗特色,在政府部门(发改委)申请项目立项。 3 .申请规划部门选 址 意 见 书 。由规划部门出 具 选 址 意 见 ,划定 建筑及场 地红 线 。获 取 电 子 版 地形 标 高 图 及规划红 线 图 ,供设计单 位在划定 的红 线 范 围 内 进行规划及建筑方案 设计。 4 .选 择 招 标 代 理公 司 。委托一家规模 大 、信 誉 好 的招 标 代 理公 司 进行下 一步 设计、监 理、施工、设备 、建材 等阶 段 招 标 工作。 5 .医院规划建筑方案 招 标 。委托招 标 代 理公 司 发布 招 标 信 息 ,要求设计单 位按 照 医院可行性研究报告及标 书 的要求,对 医院近期、远期发展、预留等综合考虑进行医院规划及建筑设计投标(也可按方案、初设、施工图分开或结合招标),同中标设计单位签署设计合同。 6 .方案优化设计。方案设计中标单位同院方领导反复进行沟通,设计人员下科室同各科室主任交流,根据不同科室的使用特点,对各科室的功能布局进行调整,设计出既满足医院流程要求同时又满足建筑规范的建筑平面图,完善立面、剖面,并进行建筑日照分析。按报规要求制作文本文件报当地规委会审批。 7 .拆迁与场地清理。依据规划及建筑方案要求,对场地内建筑物及树木、墓地等进行拆除、迁移。这需要政府部门、园林绿化部门、民政部门支持解决完成。 8 .地质勘察招标。建设单位委托招标代理公司对勘察单位招标。勘察单位按照设计单位提供的建筑总图和勘察要求,依据建筑规模、层数、高度、结构类 型 、重 要性 进行地质勘察并编 制地质勘察报告 。地质勘察报告 需交当地相 关 审查 部门审查 通过 ,加...
