一、基层要求 1 .清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等,清扫工作必须在施工中随时进行
2 .基层修补平整
3 .基层若有明水,施工前需清理干净
4 .各种预埋件应预先安装固定
二、 工艺流程 清理基层—→节点加强处理(涂料)—→润湿基层—→搅拌聚合物水泥浆—→抹聚合物水泥浆(用丁字耙)—→短边下表面搭接边粘结—→揭除板材下表面隔离膜—→铺放第一块板材—→平板振动器振动—→铺放第二块板材—→长边搭接—→短边对接—→节点施工 三、施工方法 1

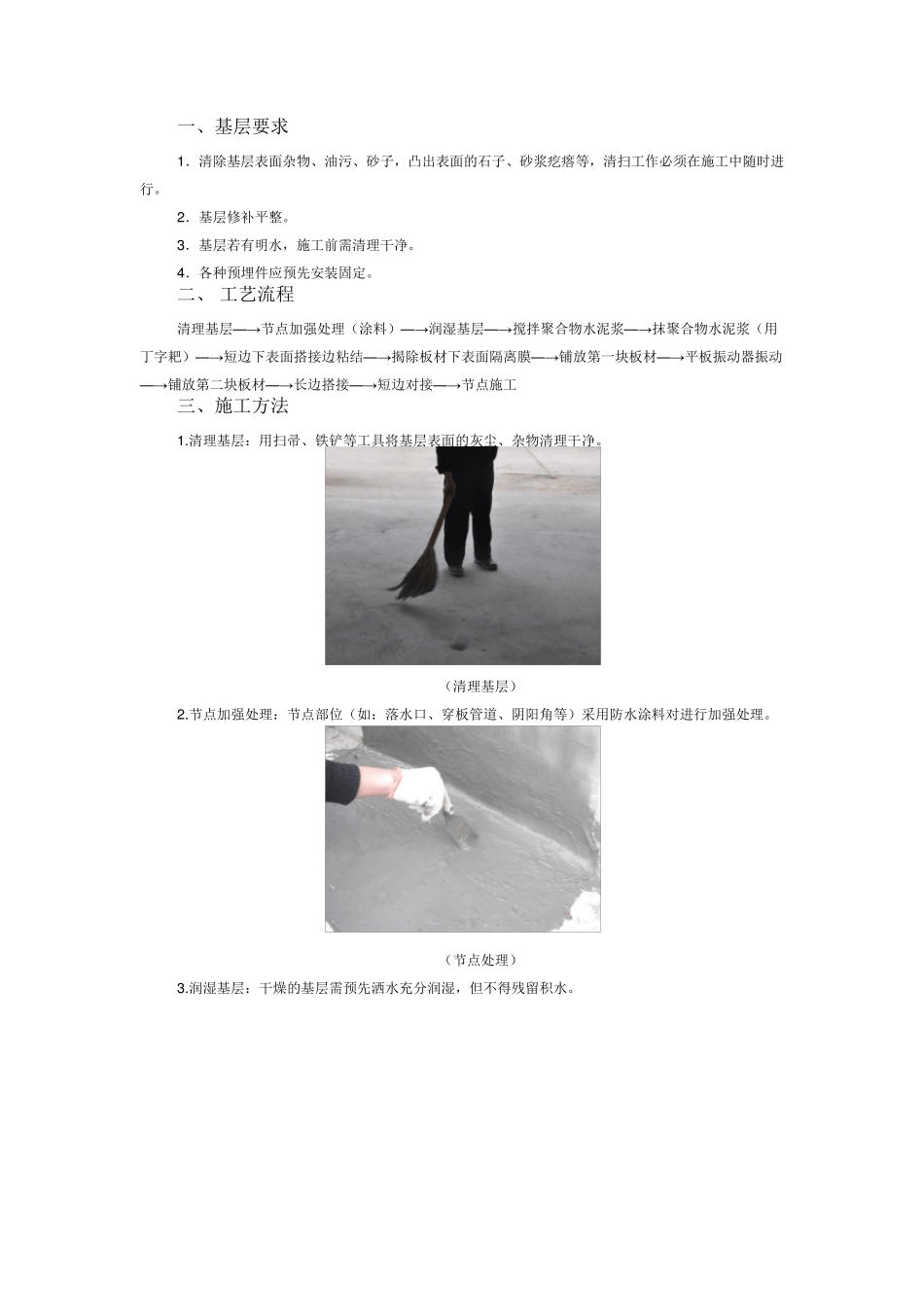

清理基层:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净
(清理基层) 2
节点加强处理:节点部位(如:落水口、穿板管道、阴阳角等)采用防水涂料对进行加强处理
(节点处理) 3
润湿基层:干燥的基层需预先洒水充分润湿,但不得残留积水
(润湿基层) 4

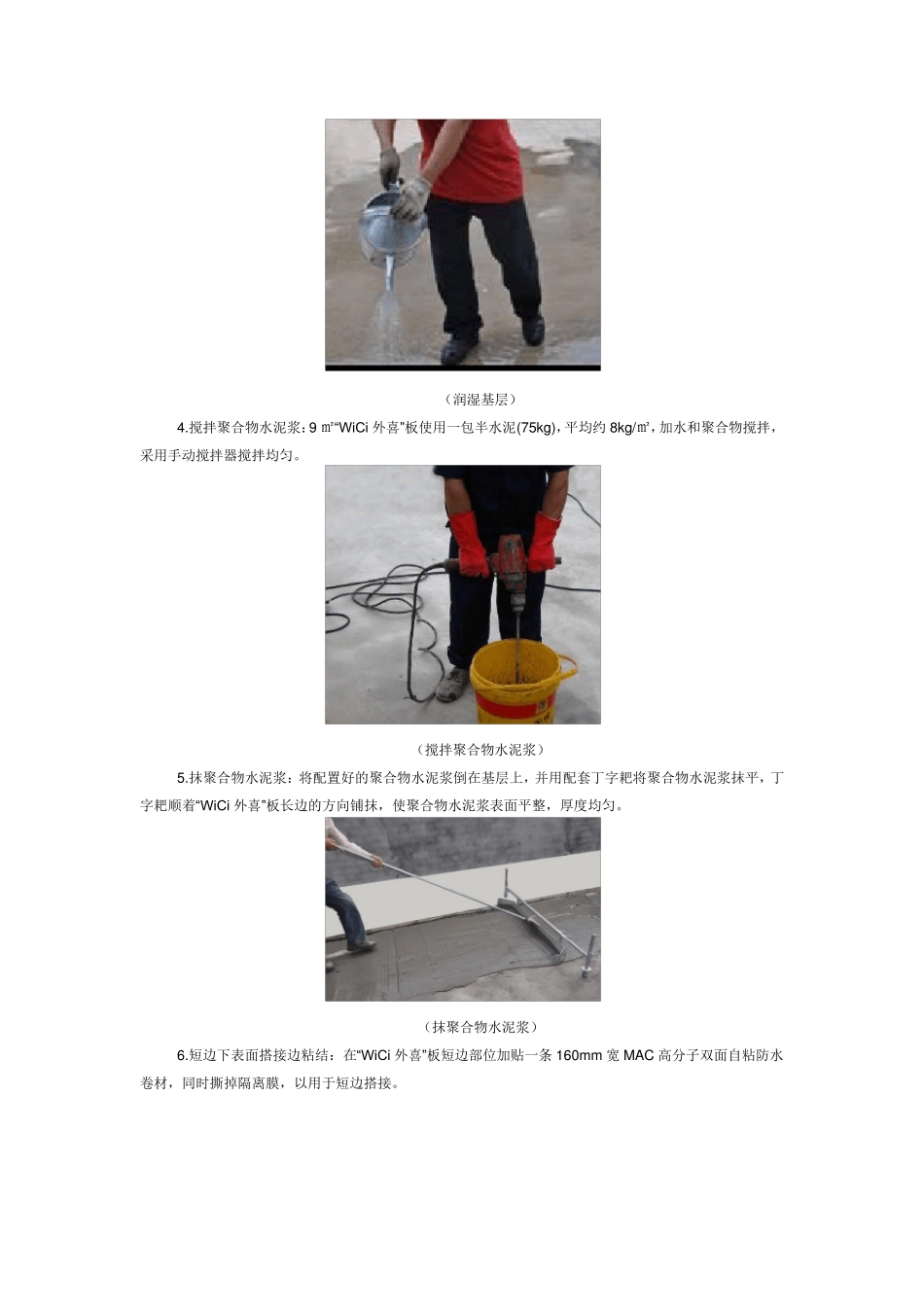

搅拌聚合物水泥浆:9 ㎡“WiCi 外喜”板使用一包半水泥(75kg),平均约8kg/㎡,加水和聚合物搅拌,采用手动搅拌器搅拌均匀
(搅拌聚合物水泥浆) 5
抹聚合物水泥浆:将配置好的聚合物水泥浆倒在基层上,并用配套丁字耙将聚合物水泥浆抹平,丁字耙顺着“WiCi 外喜”板长边的方向铺抹,使聚合物水泥浆表面平整,厚度均匀
(抹聚合物水泥浆) 6
短边下表面搭接边粘结:在“WiCi 外喜”板短边部位加贴一条 160m m 宽 MAC 高分子双面自粘防水卷材,同时撕掉隔离膜,以用于短边搭接

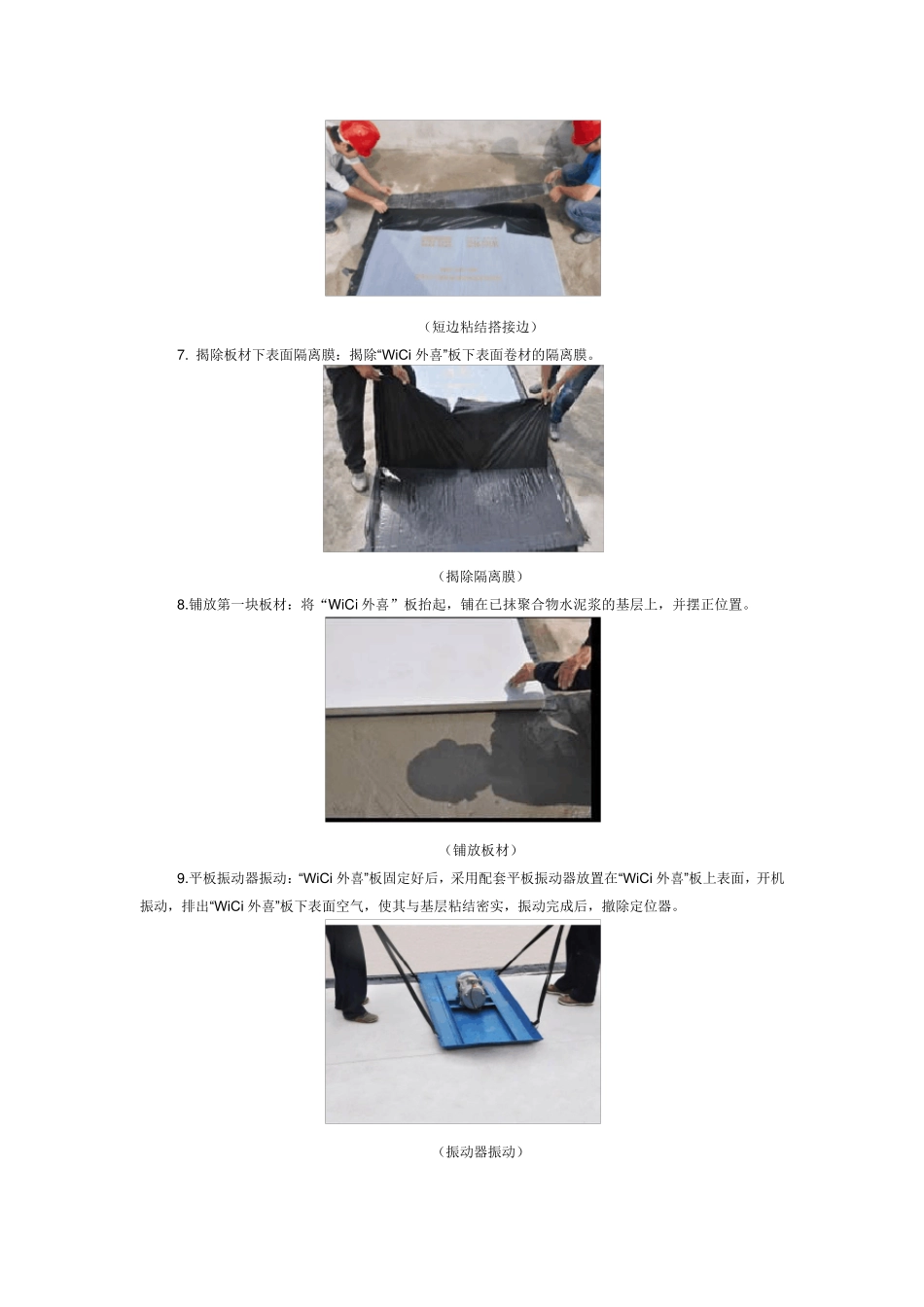

(短边粘结搭接边) 7
揭除板材下表面隔离膜:揭除“WiCi 外喜”板下表面卷材的隔离膜
(揭除隔离膜) 8
铺放第一块板材:将“WiCi外喜”板抬起,铺在已抹聚合物水泥浆的基层上,并摆正位置
(铺放板材) 9
平板振动器振动:“WiCi 外喜”板固定好后,采用配套平板振动器放置在“WiCi 外喜”板上表面,开机振动,排出“WiCi 外喜”板下表面空气,使
