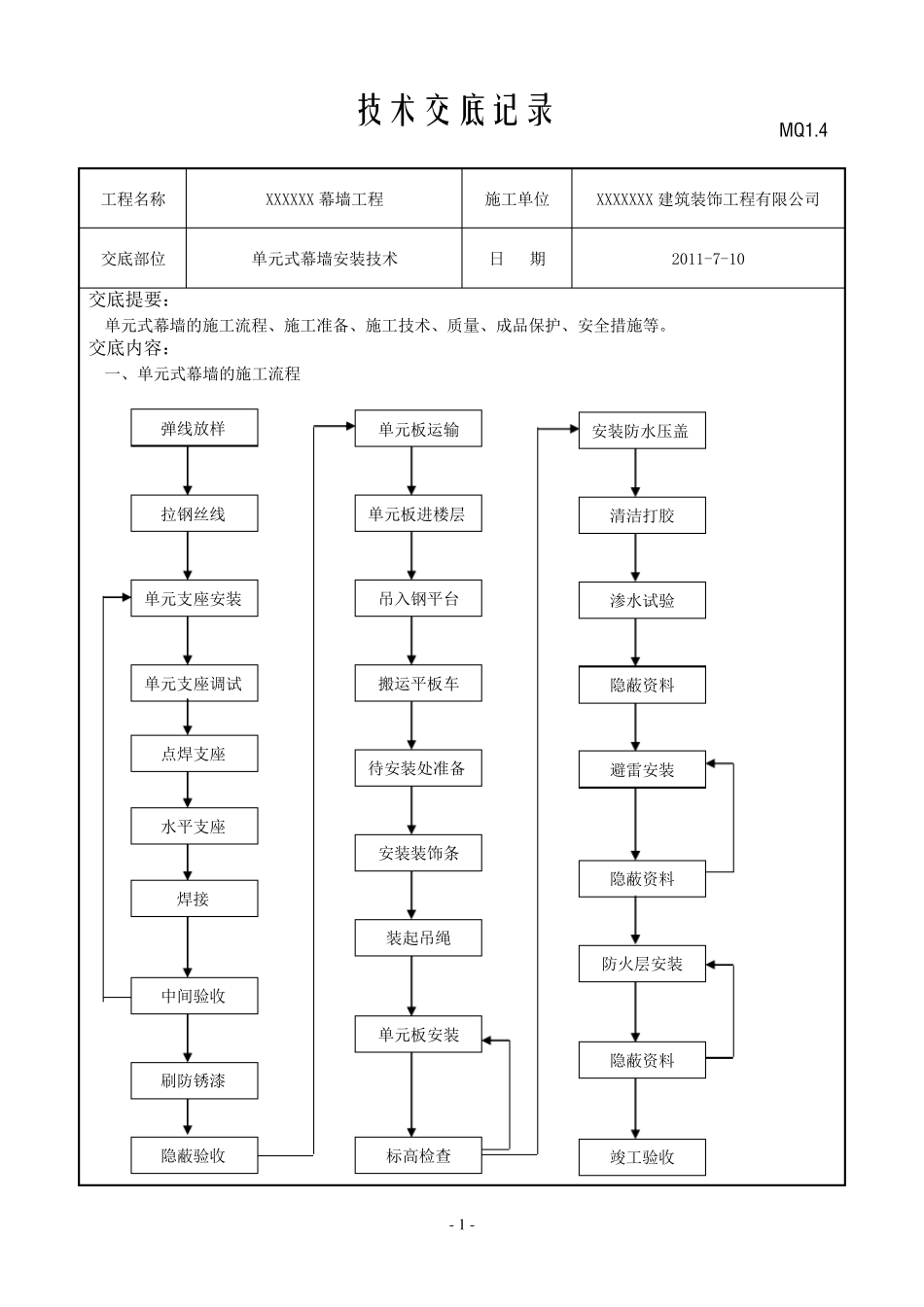

技术交底记录 MQ1.4 - 1 - 工程名称 XXXXXX 幕墙工程 施工单位 XXXXXXX 建筑装饰工程有限公司 交底部位 单元式幕墙安装技术 日 期 2011-7-10 交底提要: 单元式幕墙的施工流程、施工准备、施工技术、质量、成品保护、安全措施等。 交底内容: 一、单元式幕墙的施工流程 竣工验收 隐蔽资料 渗水试验 避雷安装 防火层安装 安装防水压盖 隐蔽资料 清洁打胶 隐蔽资料 标高检查 单元板进楼层 单元板安装 吊入钢平台 搬运平板车 待安装处准备 安装装饰条 装起吊绳 单元板运输 弹线放样 拉钢丝线 单元支座安装 焊接 单元支座调试 点焊支座 水平支座 中间验收 隐蔽验收 刷防锈漆 技术交底记录 MQ1.4 - 2 - 工程名称 XXXXXX 幕墙工程 施工单位 XXXXXXX 建筑装饰工程有限公司 交底部位 单元式幕墙安装技术 日 期 2011-7-10 二、单元式幕墙施工准备 2.1 技术准备 2.1.1 项目技术准备 (1)组织设计人员对现场安装工人进行技术交底,熟悉本工程单元式幕墙的技术结构特点,详细研究施工方案,熟悉质量标准,使工人掌握每个工序的技术要点。 (2)项目经理组织现场人员学习单元板块的吊装方案,着重学习掌握吊具的额定荷载,各种单元体重量等重要参数 2.1.2 运输,吊装机具的准备 (1)根据本工程单元板块几何尺寸、重量设计合适的板块周转架。 (2)根据单元板块的尺寸、重量及吊装方法设计合适的吊具及选用合适电动葫芦,起重架等设备,所有机具设备的选用都应有一定的安全系数,重要部件应通过试验测试其可靠性。 (3)与总包协调使用塔吊进行垂直运输和板块吊装。 2.1.3 现场施工准备 (1)施工总平面应划分出专用区域用来进行板块卸车及临时存放,此区域应在塔吊使用半径之内 。 (2)为 实 现板块运到 各楼 层 ,每层 应设一个板块存放层 ,在此层 应设一钢 制 运货 平台 ,由 塔吊及运货平台 实 现板块由 地 面至 存放层 的垂直运输。 (3)为 保 证 单元幕墙顺 利 、有序地 安装,单元板块由 设计师 按 照 立 面统 一编 号 ,单元板加 工制 作 、运输和安装统 一按 照 此编 号 进行。本工程东 、西 、南 、北 立 面的单元板分别 用 XT-E001、XT-W001、XT-S001、XT-N001 等编 号 来表 示 ,编 号 清 晰 明 确 ,大 大 提 高 了 单元板安装效 率 。 2.2 单元板块的运输及进场检 验 2.2.1 公路...
