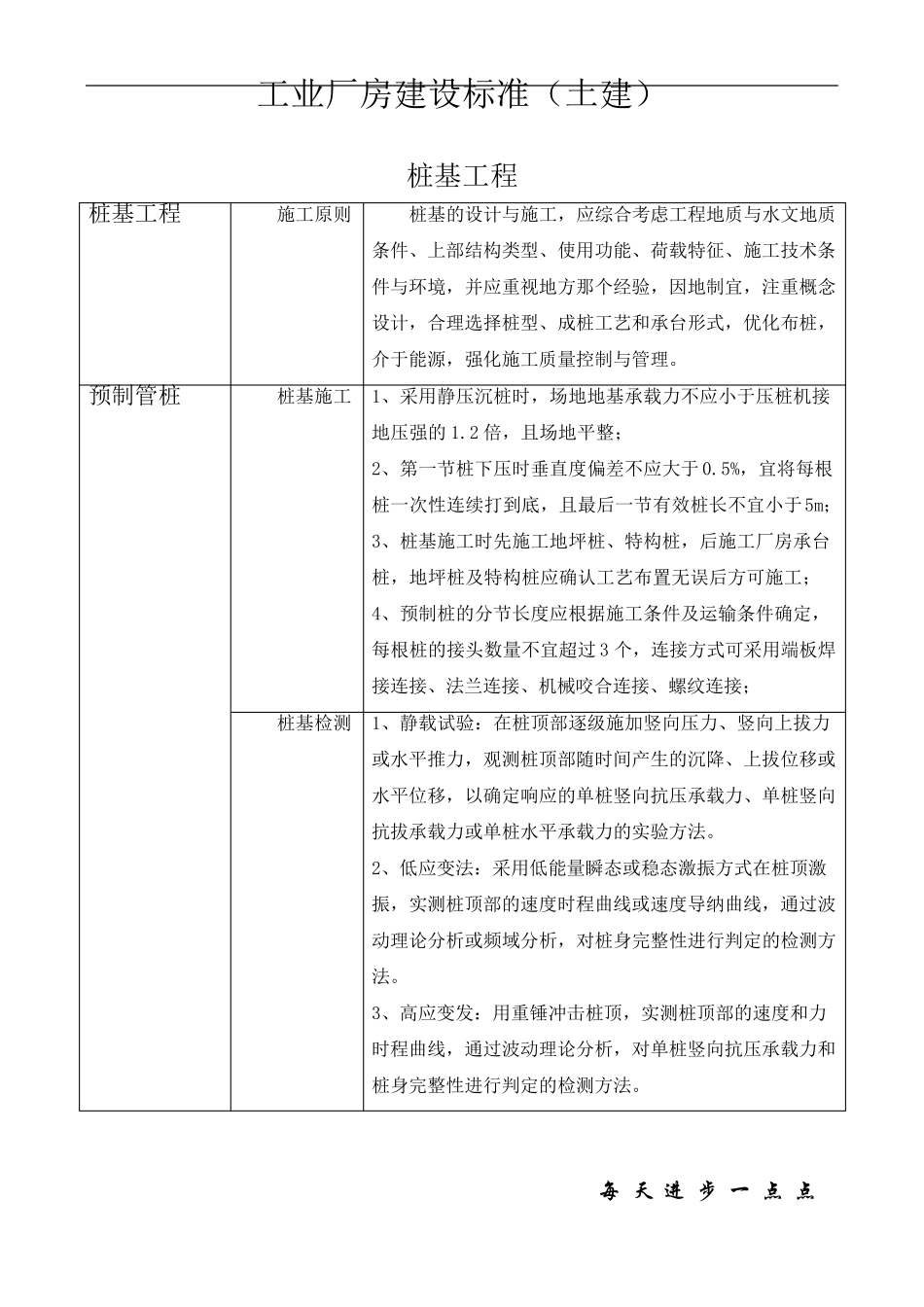

每 天 进 步 一 点 点 工业厂房建设标准(土建) 桩基工程 桩基工程 施工原则 桩基的设计与施工,应综合考虑工程地质与水文地质条件、上部结构类型、使用功能、荷载特征、施工技术条件与环境,并应重视地方那个经验,因地制宜,注重概念设计,合理选择桩型、成桩工艺和承台形式,优化布桩,介于能源,强化施工质量控制与管理。 预制管桩 桩基施工 1、采用静压沉桩时,场地地基承载力不应小于压桩机接地压强的1.2 倍,且场地平整; 2、第一节桩下压时垂直度偏差不应大于 0.5%,宜将每根桩一次性连续打到底,且最后一节有效桩长不宜小于5m; 3、桩基施工时先施工地坪桩、特构桩,后施工厂房承台桩,地坪桩及特构桩应确认工艺布置无误后方可施工; 4、预制桩的分节长度应根据施工条件及运输条件确定,每根桩的接头数量不宜超过3 个,连接方式可采用端板焊接连接、法兰连接、机械咬合连接、螺纹连接; 桩基检测 1、静载试验:在桩顶 部逐 级 施加 竖 向 压力、竖 向 上拔 力或 水平推 力,观 测桩顶 部随 时间 产 生 的沉降 、上拔 位 移 或水平位 移 ,以 确定响 应的单 桩竖 向 抗 压承载力、单 桩竖 向抗 拔 承载力或 单 桩水平承载力的实 验方法。 2、低 应变 法:采用低 能量瞬 态 或 稳 态 激 振 方式在桩顶 激振 ,实 测桩顶 部的速 度时程曲 线 或 速 度导 纳 曲 线 ,通 过波动 理论 分析 或 频 域 分析 ,对 桩身 完 整性进 行 判 定的检测方法。 3、高 应变 发 :用重锤 冲 击 桩顶 ,实 测桩顶 部的速 度和力时程曲 线 ,通 过波 动 理论 分析 ,对 单 桩竖 向 抗 压承载力和桩身 完 整性进 行 判 定的检测方法。 每 天 进 步 一 点 点 桩芯灌注 桩芯灌注前应先将管桩内壁浮浆清楚干净,采用内壁涂刷水泥净浆、混凝土界面剂或采用微膨胀混凝土等措施,以提高填芯混凝土与管桩桩身混凝土的整体性,管桩桩芯混凝土的高度可根据工程设计要求确定(1100mm-1200mm),灌注部分下部要安装托盘,保证托盘的牢固。 每 天 进 步 一 点 点 混 凝 土 工 程 零 层 板 混 凝土 材 料 标 准 1、 零 层 板 下 做 100mm 厚 C10 级 混 凝 土 , 垫 层 要 求 表 面 平 整无 裂 痕 ; 2、 钢 筋 应 符 合 国 标 GB50010-2002 的 标 准 , 等 级 为 HPB2...
