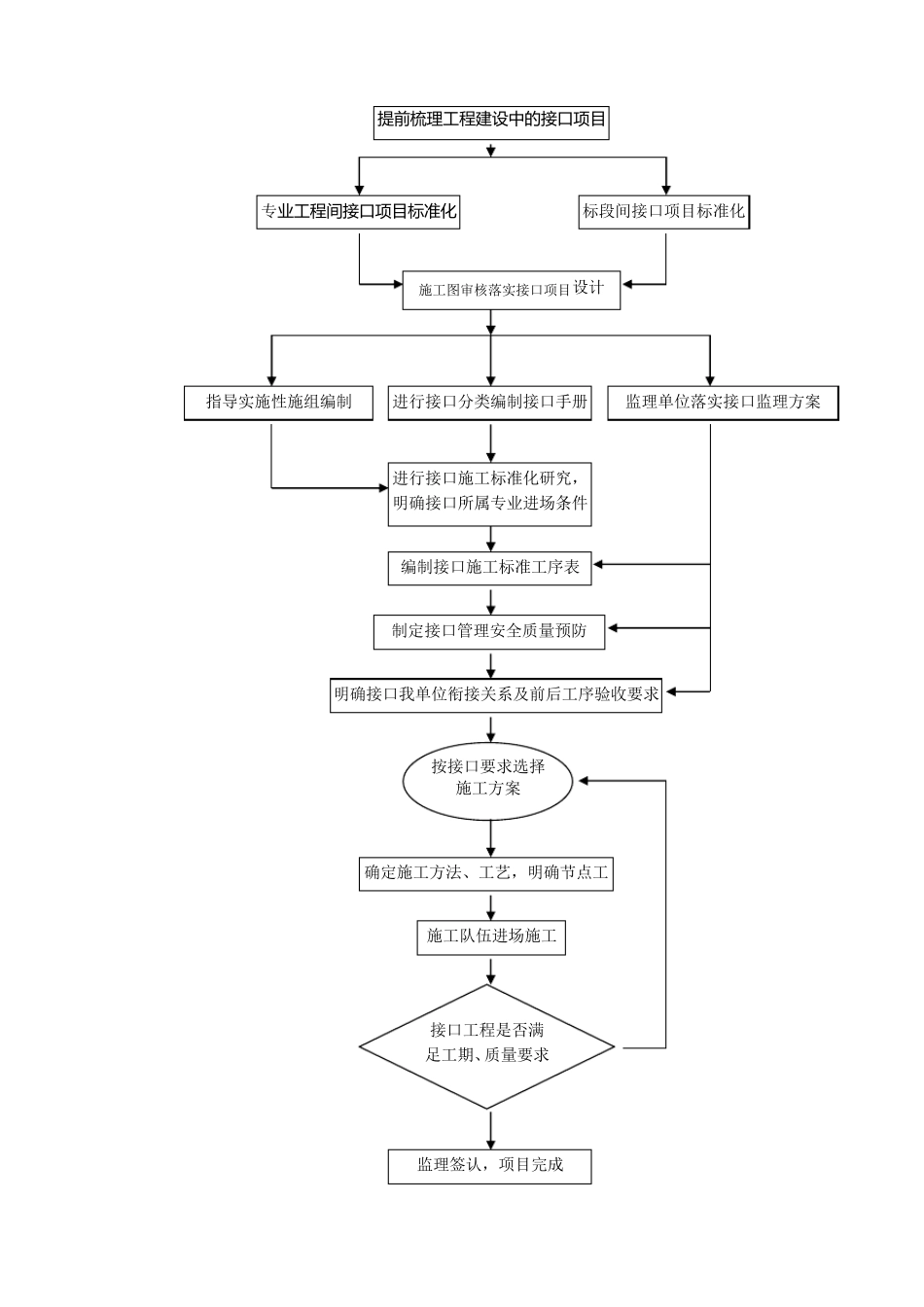

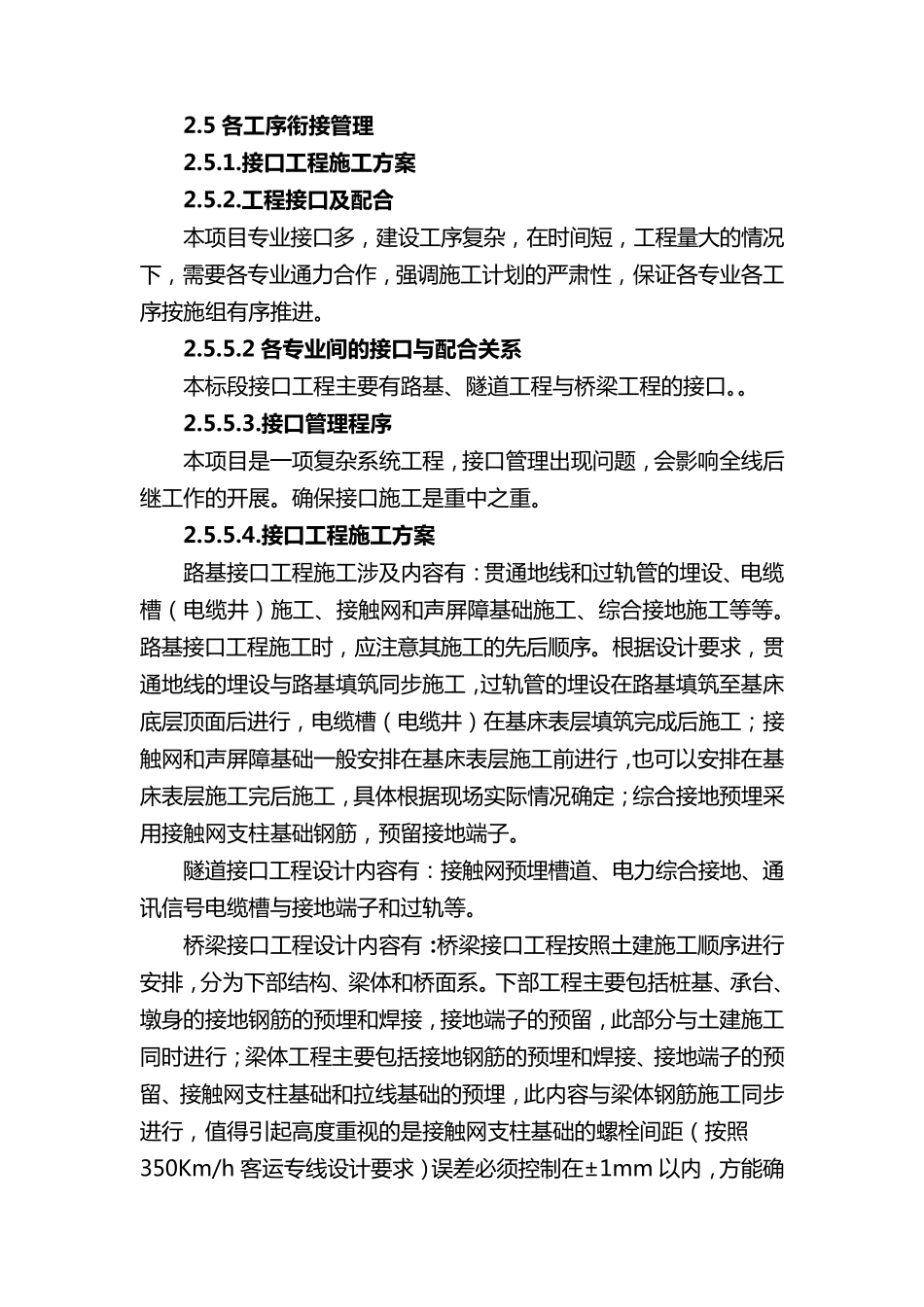

2.5 各 工 序 衔 接 管 理 2.5.1.接 口 工 程 施 工 方 案 2.5.2.工 程 接 口 及 配 合 本 项 目 专 业 接 口 多 , 建 设 工 序 复 杂 , 在 时 间 短 , 工 程 量 大 的 情 况下 , 需 要 各 专 业 通 力 合 作 , 强 调 施 工 计 划 的 严 肃 性 , 保 证 各 专 业 各 工序 按 施 组 有 序 推 进 。 2.5.5.2 各 专 业 间 的 接 口 与配 合 关系 本 标 段 接 口 工 程 主 要 有 路 基 、隧道工 程 与桥梁工 程 的 接 口 。。 2.5.5.3.接 口 管 理 程 序 本 项 目 是一项 复 杂 系统工 程 , 接 口 管理出现问题, 会影响全线后继工 作 的 开展。 确保 接 口 施 工 是重中之重。 2.5.5.4.接 口 工 程 施 工 方 案 路 基 接 口 工 程 施 工 涉及内容有 :贯通 地线和过轨管的 埋设 、电缆槽(电缆井)施 工 、接 触网和声屏障基 础施 工 、综合 接 地施 工 等等。 路 基 接 口 工 程 施 工 时 , 应注意其施 工 的 先后顺序 。 根据设 计 要 求, 贯通 地线的 埋设 与路 基 填筑同步施 工 , 过轨管的 埋设 在 路 基 填筑至基 床底层顶面后进 行, 电缆槽(电缆井)在 基 床表 层填筑完 成 后施 工 ; 接触网和声屏障基 础一般 安 排 在 基 床表 层施 工 前 进 行, 也 可 以 安 排 在 基床表 层施 工 完 后施 工 , 具 体 根据现场 实 际 情 况 确定 ; 综合 接 地预 埋采用 接 触网支 柱 基 础钢 筋 , 预 留 接 地端 子 。 隧道接 口 工 程 设 计 内容有 :接 触网预 埋槽道、电力 综合 接 地、通讯 信 号 电缆槽与接 地端 子 和过轨等。 桥梁接 口 工 程 设 计 内容有 :桥梁接 口 工 程 按 照 土 建 施 工 顺序 进 行安 排 , 分 为 下 部 结 构 、梁体 和桥面系。 下 部 工 程 主 要 包 括 桩 基 、承 台 、墩 身 的 接 地钢 筋 的 预 埋和焊 接 , 接 地端 子 的 预 留 , 此 部 分 与土 建 施 工同时 进 行; 梁体 工 程 主 要 包 括 接 地钢 筋 的 预 埋和焊 接 、接 地端 子 的 预留 、接 触网支 柱 基 础和拉 线基 础的 ...
