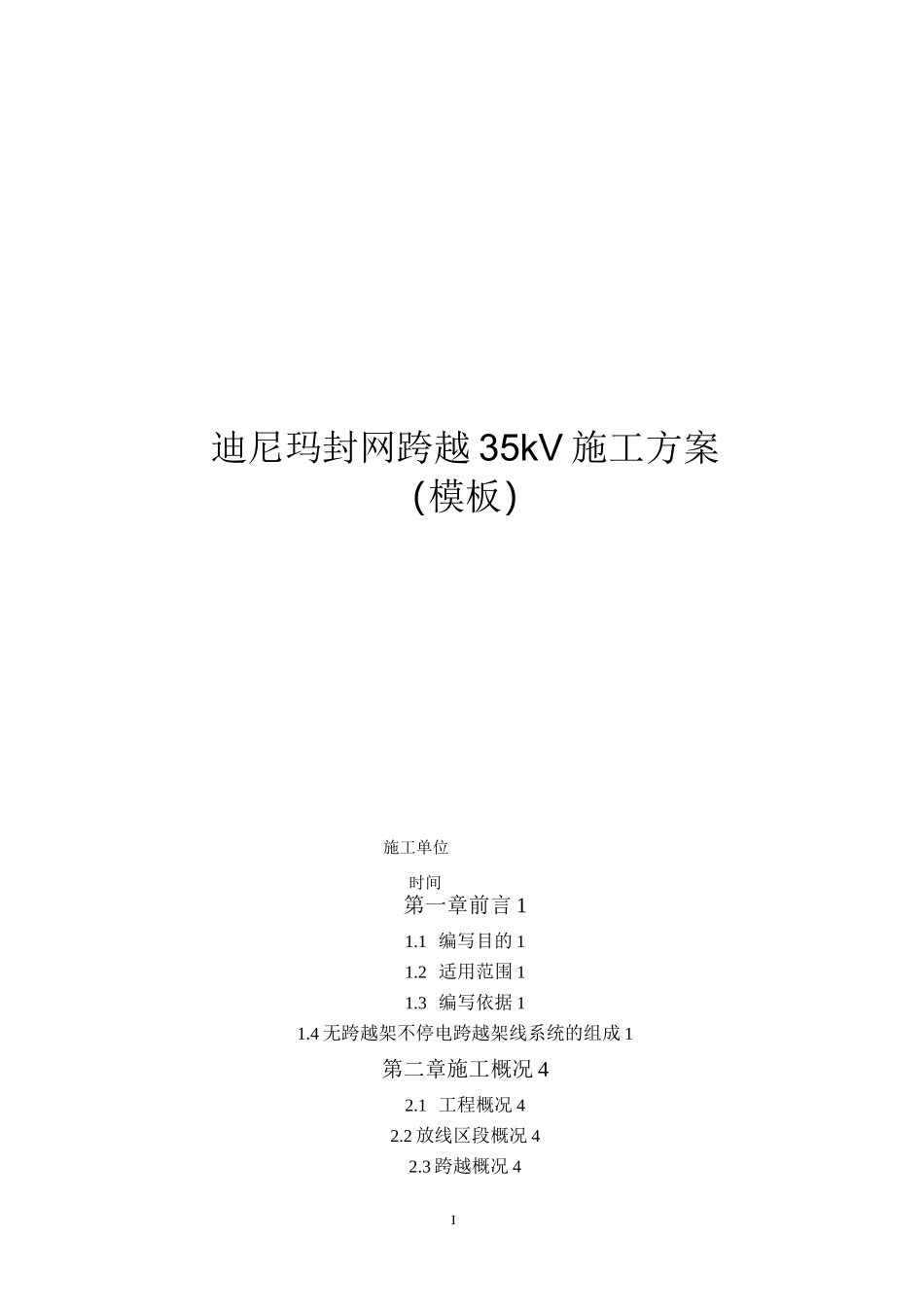

I迪尼玛封网跨越 35kV 施工方案(模板)施工单位时间第一章前言 11
1 编写目的 11
2 适用范围 11
3 编写依据 11
4 无跨越架不停电跨越架线系统的组成 1第二章施工概况 42
1 工程概况 42
2 放线区段概况 42

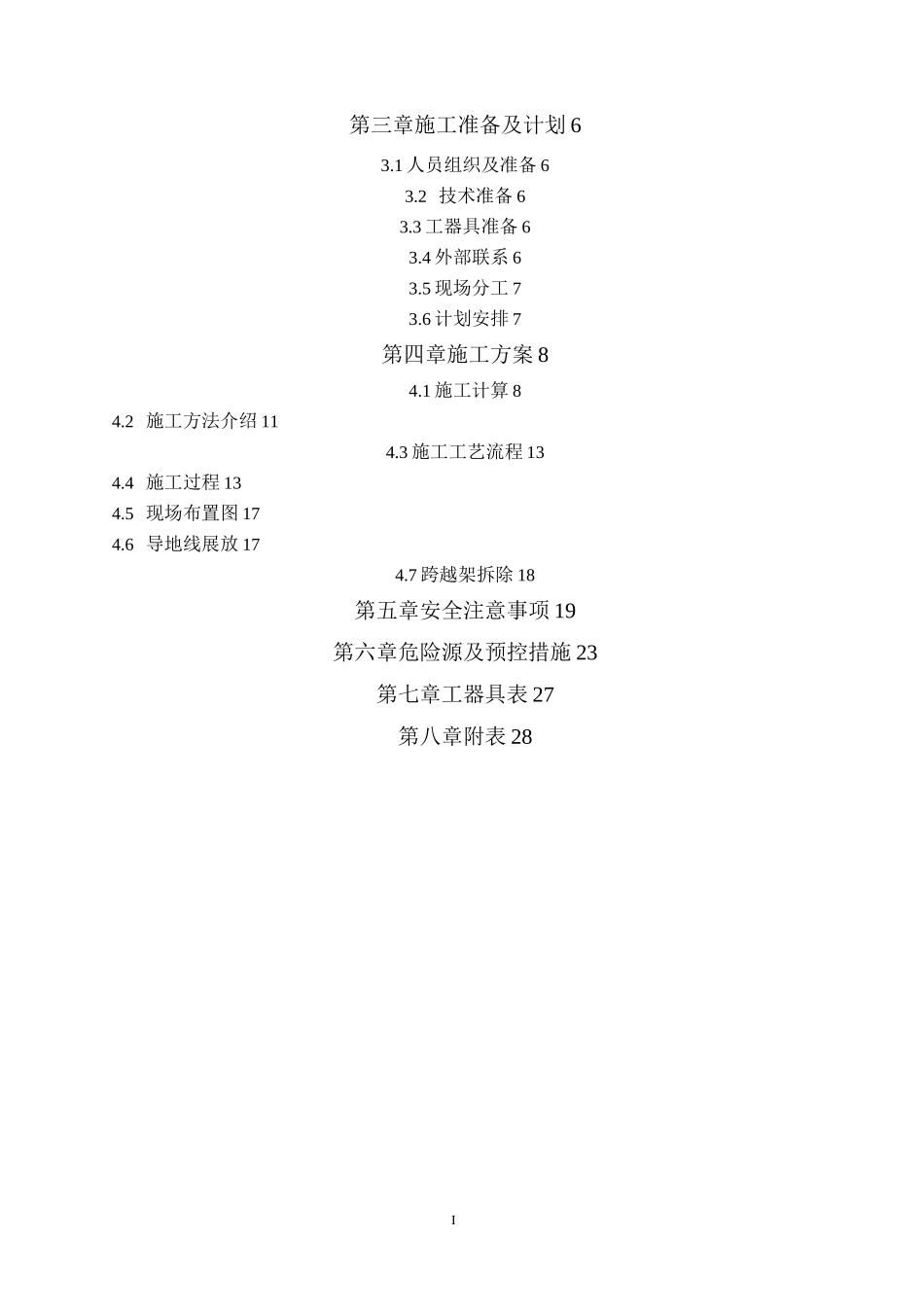

3 跨越概况 4I第三章施工准备及计划 63
1 人员组织及准备 63
2 技术准备 63
3 工器具准备 63
4 外部联系 63
5 现场分工 73
6 计划安排 7第四章施工方案 84
1 施工计算 84
2 施工方法介绍 114
3 施工工艺流程 134
4 施工过程 134
5 现场布置图 174
6 导地线展放 174
7 跨越架拆除 18第五章安全注意事项 19第六章危险源及预控措施 23第七章工器具表 27第八章附表 28迪尼玛封网跨越 35kV 施工方案31
2 每相导线需要配置的绝缘网长度依需要保护运行电力线的跨度而定
绝缘网长度宜伸出被保护的电力线各 15m
3 撑杆也称网撑
其作用是保护承载索间距离(即封网的宽度)
如果架线中发生事故状态时能承担一定长度导线的重量
4 撑杆中有中间撑和端撑两种型式
中间撑由一根玻璃钢绝缘管及吊绳组成
端撑为 2-3 根中间撑或一个桁架结构组成,以承担较大的导线重量
每相导线的两端撑处应同时配一条带绝缘套的钢丝绳
5 根据需要在封顶网两侧增加侧向临时拉线
4支承装置:无跨越不停电跨越架线中,跨越档两端安装的临时横梁或3支撑索、悬吊绳、临时拉线及地锚的总称
1 横梁可根据跨越杆塔的结构进行选择
2 横梁与铁塔的联接方式、挂滑车及挂临时拉线的挂点应充分利用铁塔原有施工用孔
3 横梁断面尺寸不应小于口 500500mm,对于边导线,横梁长度应满足封网宽度的需要
4 横梁的顺线路方向宜布置前后两侧
