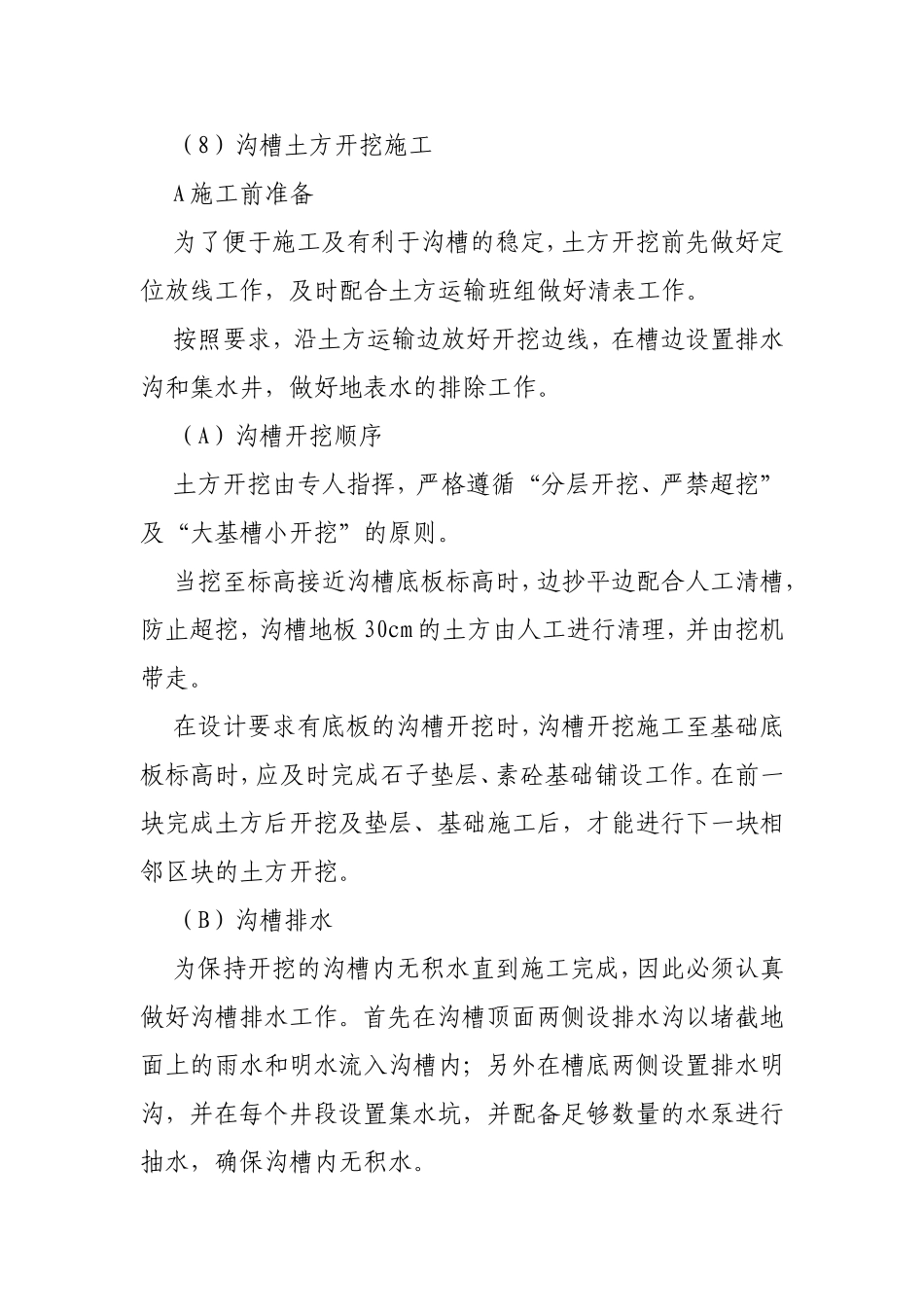

(8)沟槽土方开挖施工A施工前准备为了便于施工及有利于沟槽的稳定,土方开挖前先做好定位放线工作,及时配合土方运输班组做好清表工作
按照要求,沿土方运输边放好开挖边线,在槽边设置排水沟和集水井,做好地表水的排除工作
(A)沟槽开挖顺序土方开挖由专人指挥,严格遵循“分层开挖、严禁超挖”及“大基槽小开挖”的原则
当挖至标高接近沟槽底板标高时,边抄平边配合人工清槽,防止超挖,沟槽地板30cm的土方由人工进行清理,并由挖机带走
在设计要求有底板的沟槽开挖时,沟槽开挖施工至基础底板标高时,应及时完成石子垫层、素砼基础铺设工作
在前一块完成土方后开挖及垫层、基础施工后,才能进行下一块相邻区块的土方开挖
(B)沟槽排水为保持开挖的沟槽内无积水直到施工完成,因此必须认真做好沟槽排水工作
首先在沟槽顶面两侧设排水沟以堵截地面上的雨水和明水流入沟槽内;另外在槽底两侧设置排水明沟,并在每个井段设置集水坑,并配备足够数量的水泵进行抽水,确保沟槽内无积水

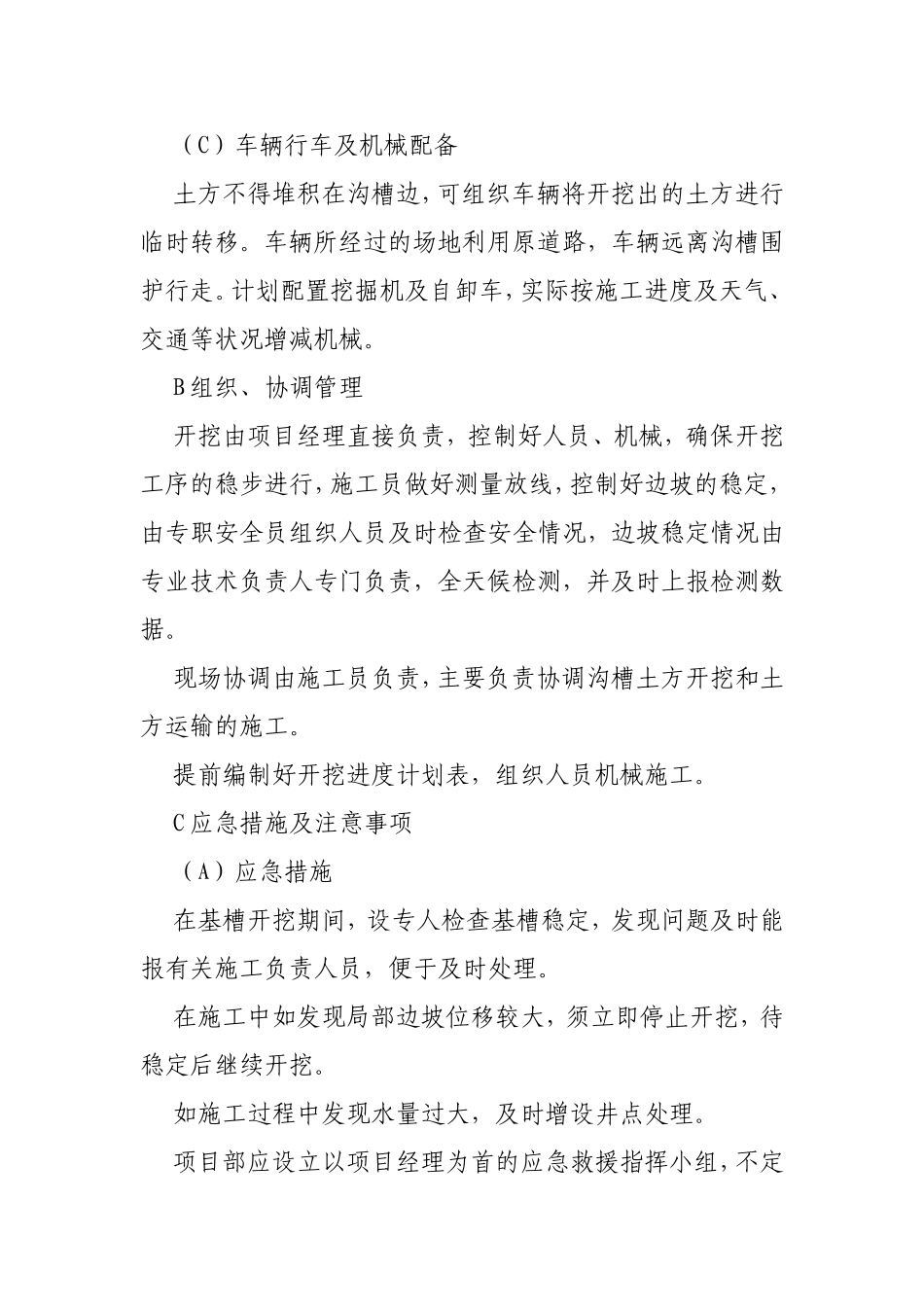

(C)车辆行车及机械配备土方不得堆积在沟槽边,可组织车辆将开挖出的土方进行临时转移
车辆所经过的场地利用原道路,车辆远离沟槽围护行走
计划配置挖掘机及自卸车,实际按施工进度及天气、交通等状况增减机械
B组织、协调管理开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业技术负责人专门负责,全天候检测,并及时上报检测数据
现场协调由施工员负责,主要负责协调沟槽土方开挖和土方运输的施工
提前编制好开挖进度计划表,组织人员机械施工

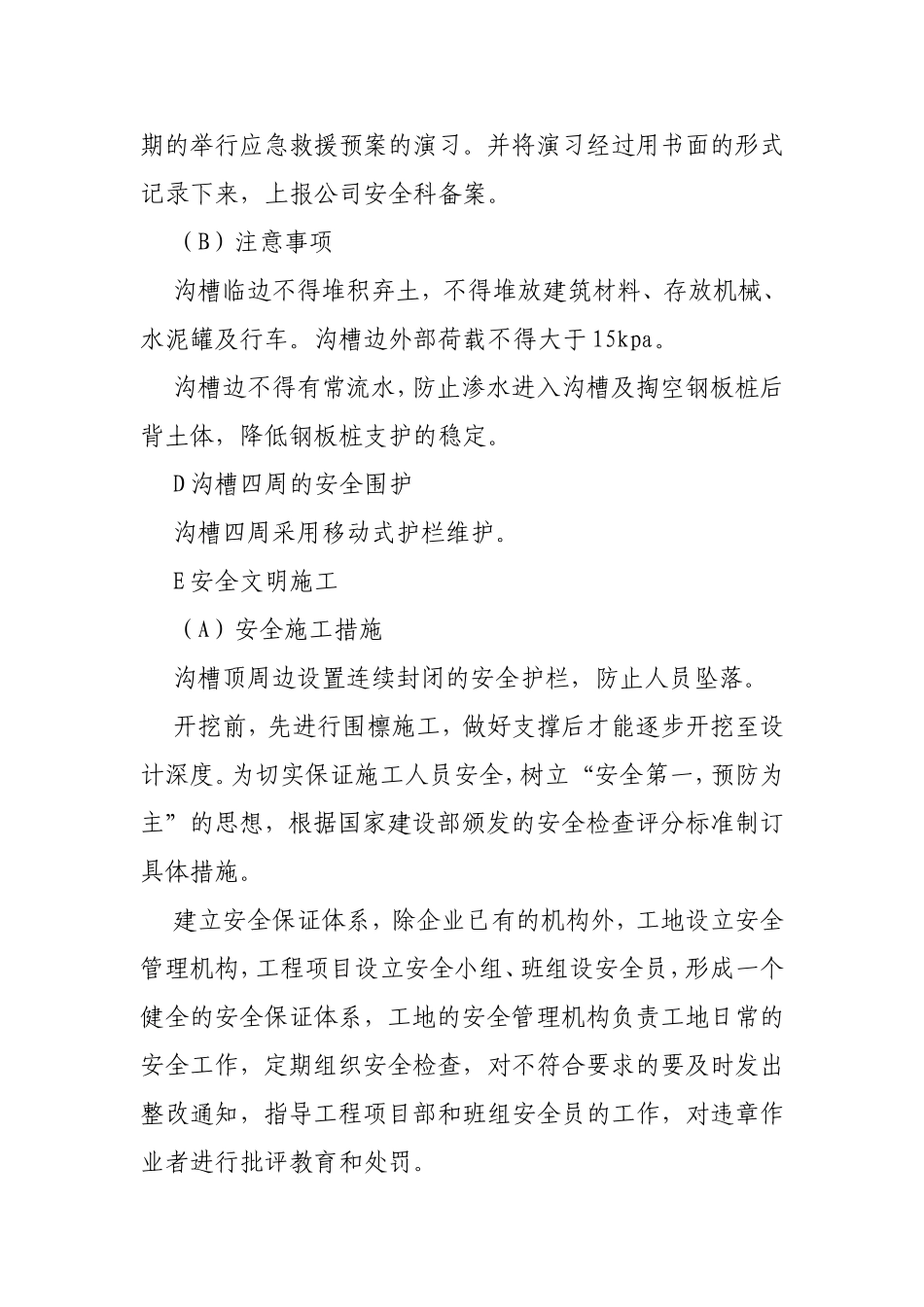

C应急措施及注意事项(A)应急措施在基槽开挖期间,设专人检查基槽稳定,发现问题及时能报有关施工负责人员,便于及时处理
在施工中如发现局部边坡位移较大,须立即停止开挖,待稳定后继续开挖
如施工过程中发现水量过大,及时增设井点处
