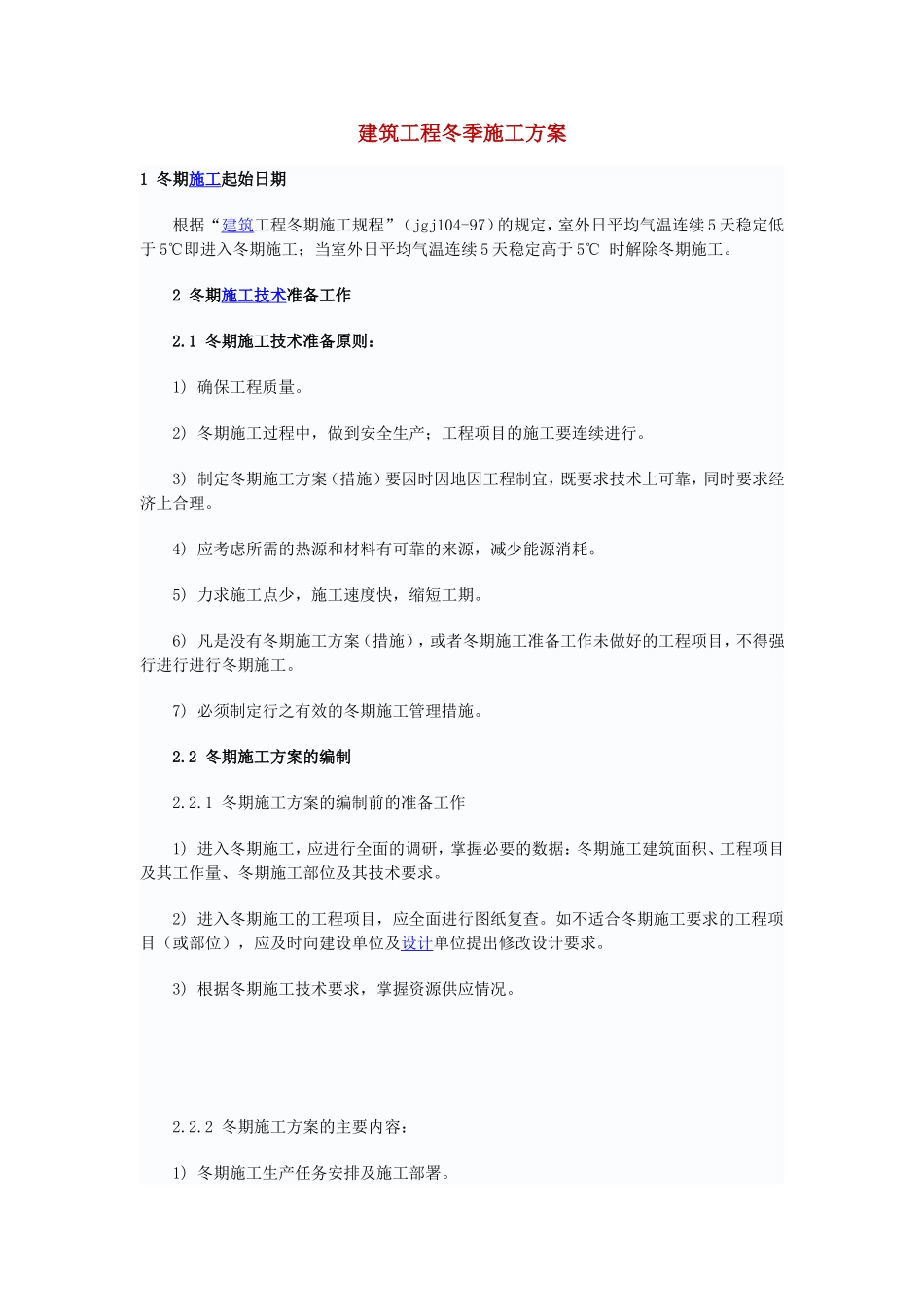

建筑工程冬季施工方案1冬期施工起始日期根据“建筑工程冬期施工规程”(jgj104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工
2冬期施工技术准备工作2
1冬期施工技术准备原则:1)确保工程质量
2)冬期施工过程中,做到安全生产;工程项目的施工要连续进行
3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
4)应考虑所需的热源和材料有可靠的来源,减少能源消耗
5)力求施工点少,施工速度快,缩短工期
6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工
7)必须制定行之有效的冬期施工管理措施
2冬期施工方案的编制2
1冬期施工方案的编制前的准备工作1)进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工建筑面积、工程项目及其工作量、冬期施工部位及其技术要求
2)进入冬期施工的工程项目,应全面进行图纸复查
如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求
3)根据冬期施工技术要求,掌握资源供应情况
2冬期施工方案的主要内容:1)冬期施工生产任务安排及施工部署

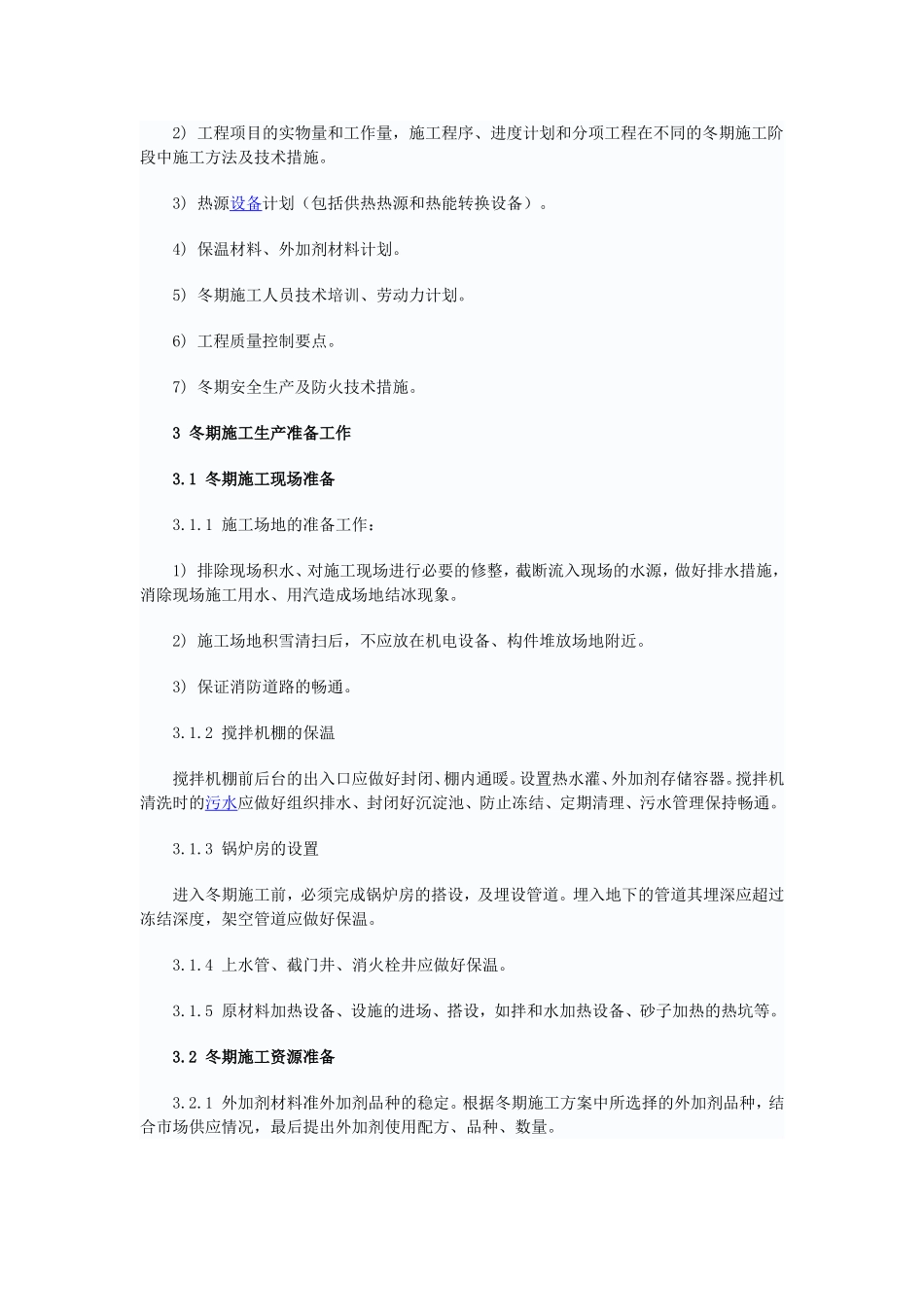

2)工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施
3)热源设备计划(包括供热热源和热能转换设备)

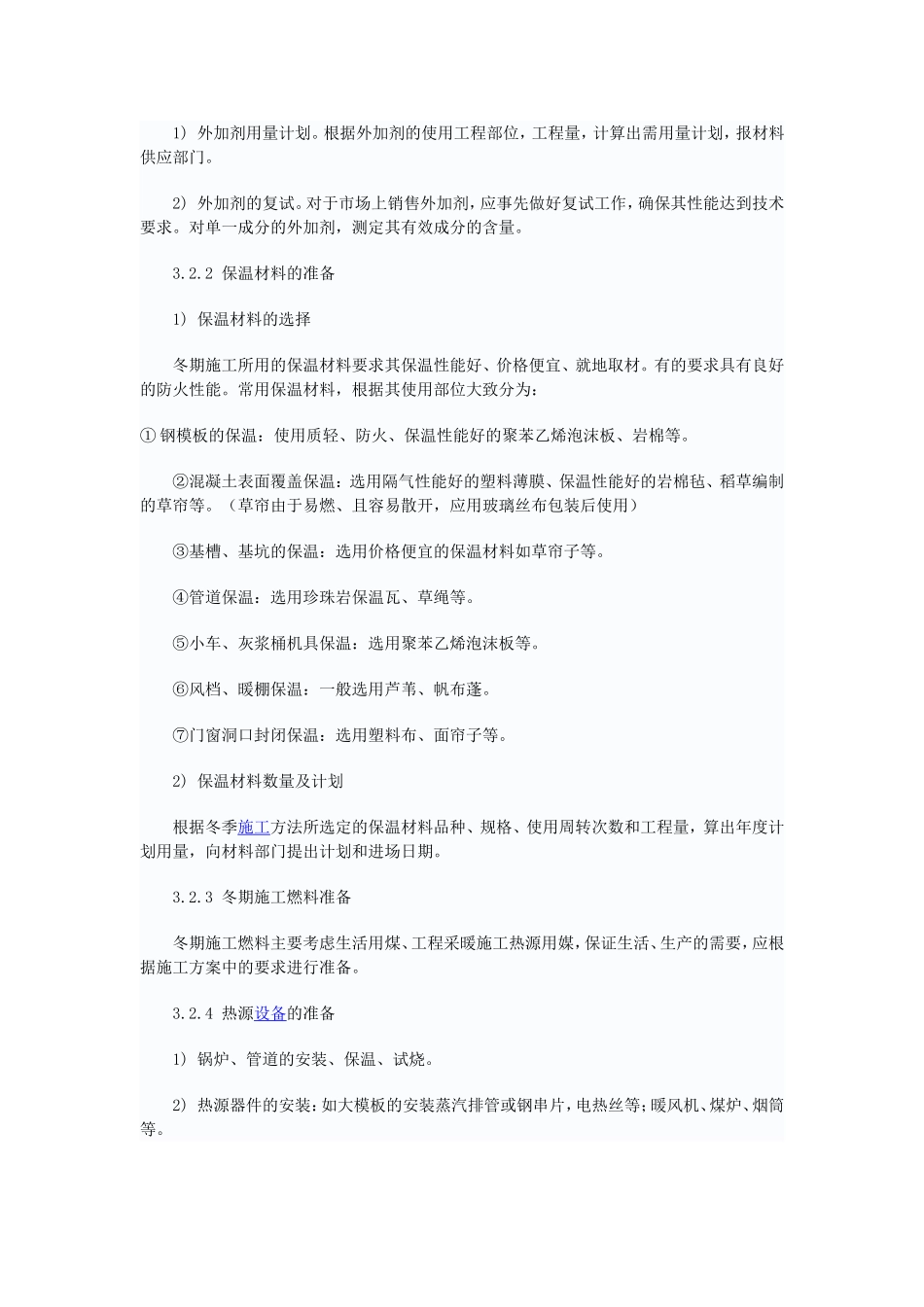

4)保温材料、外加剂材料计划
5)冬期施工人员技术培训、劳动力计划
6)工程质量控制要点
7)冬期安全生产及防火技术措施
3冬期施工生产准备工作3
1冬期施工现场准备3
1施工场地的准备工作:1)排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象
2)施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近
