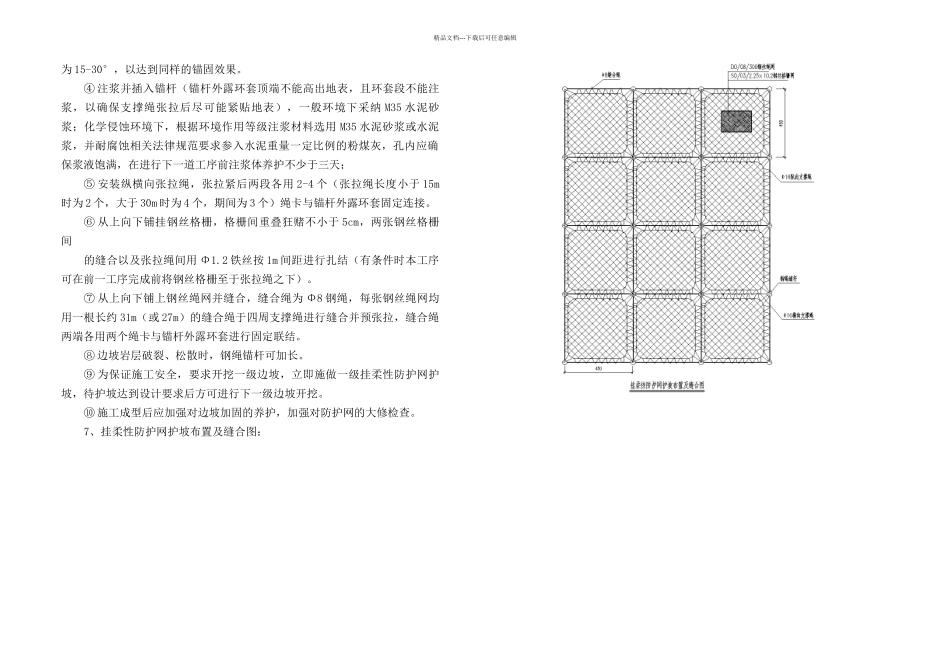

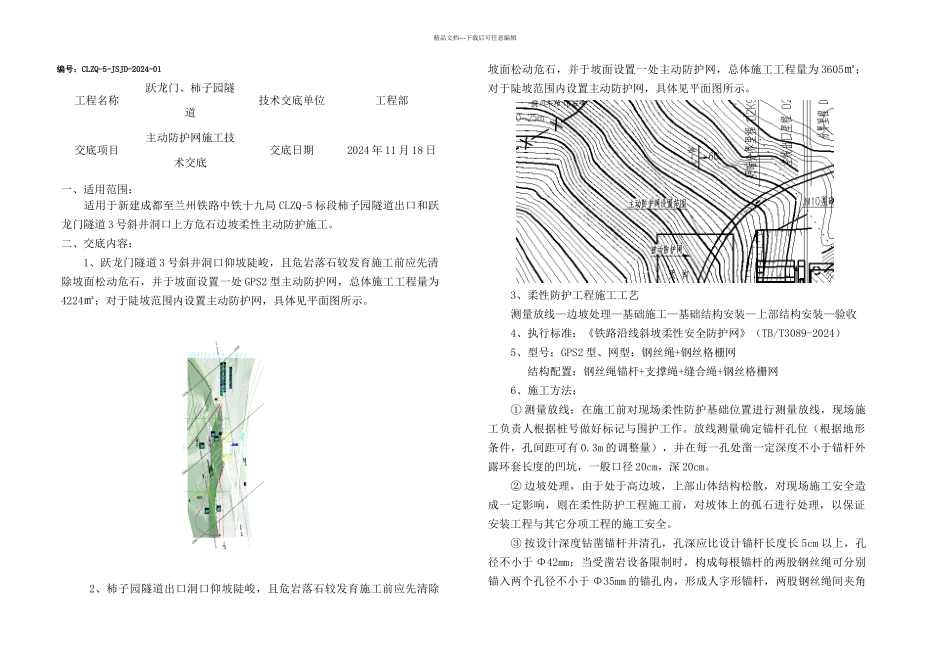

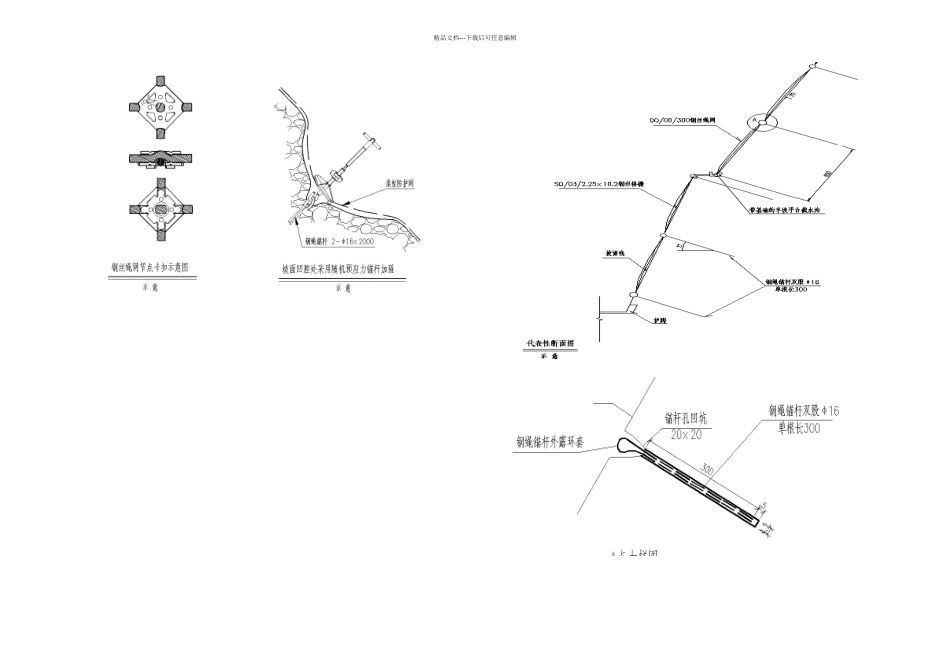

精品文档---下载后可任意编辑编号:CLZQ-5-JSJD-2024-01工程名称跃龙门、柿子园隧道技术交底单位工程部交底项目主动防护网施工技术交底交底日期2024 年 11 月 18 日一、适用范围:适用于新建成都至兰州铁路中铁十九局 CLZQ-5 标段柿子园隧道出口和跃龙门隧道 3 号斜井洞口上方危石边坡柔性主动防护施工。二、交底内容:1、跃龙门隧道 3 号斜井洞口仰坡陡峻,且危岩落石较发育施工前应先清除坡面松动危石,并于坡面设置一处 GPS2 型主动防护网,总体施工工程量为4224㎡;对于陡坡范围内设置主动防护网,具体见平面图所示。2、柿子园隧道出口洞口仰坡陡峻,且危岩落石较发育施工前应先清除坡面松动危石,并于坡面设置一处主动防护网,总体施工工程量为 3605㎡;对于陡坡范围内设置主动防护网,具体见平面图所示。3、柔性防护工程施工工艺测量放线—边坡处理—基础施工—基础结构安装—上部结构安装—验收4、执行标准:《铁路沿线斜坡柔性安全防护网》(TB/T3089-2024)5、型号:GPS2 型、网型:钢丝绳+钢丝格栅网 结构配置:钢丝绳锚杆+支撑绳+缝合绳+钢丝格栅网6、施工方法:① 测量放线:在施工前对现场柔性防护基础位置进行测量放线,现场施工负责人根据桩号做好标记与围护工作。放线测量确定锚杆孔位(根据地形条件,孔间距可有 0.3m 的调整量),并在每一孔处凿一定深度不小于锚杆外露环套长度的凹坑,一般口径 20cm,深 20cm。② 边坡处理,由于处于高边坡,上部山体结构松散,对现场施工安全造成一定影响,则在柔性防护工程施工前,对坡体上的孤石进行处理,以保证安装工程与其它分项工程的施工安全。③ 按设计深度钻凿锚杆并清孔,孔深应比设计锚杆长度长 5cm 以上,孔径不小于 Φ42mm;当受凿岩设备限制时,构成每根锚杆的两股钢丝绳可分别锚入两个孔径不小于 Φ35mm 的锚孔内,形成人字形锚杆,两股钢丝绳间夹角精品文档---下载后可任意编辑为 15-30°,以达到同样的锚固效果。④ 注浆并插入锚杆(锚杆外露环套顶端不能高出地表,且环套段不能注浆,以确保支撑绳张拉后尽可能紧贴地表),一般环境下采纳 M35 水泥砂浆;化学侵蚀环境下,根据环境作用等级注浆材料选用 M35 水泥砂浆或水泥浆,并耐腐蚀相关法律规范要求参入水泥重量一定比例的粉煤灰,孔内应确保浆液饱满,在进行下一道工序前注浆体养护不少于三天;⑤ 安装纵横向张拉绳,张拉紧后两段各用 2-4 个(张拉绳长度小于 15m时为 2 个,大...
