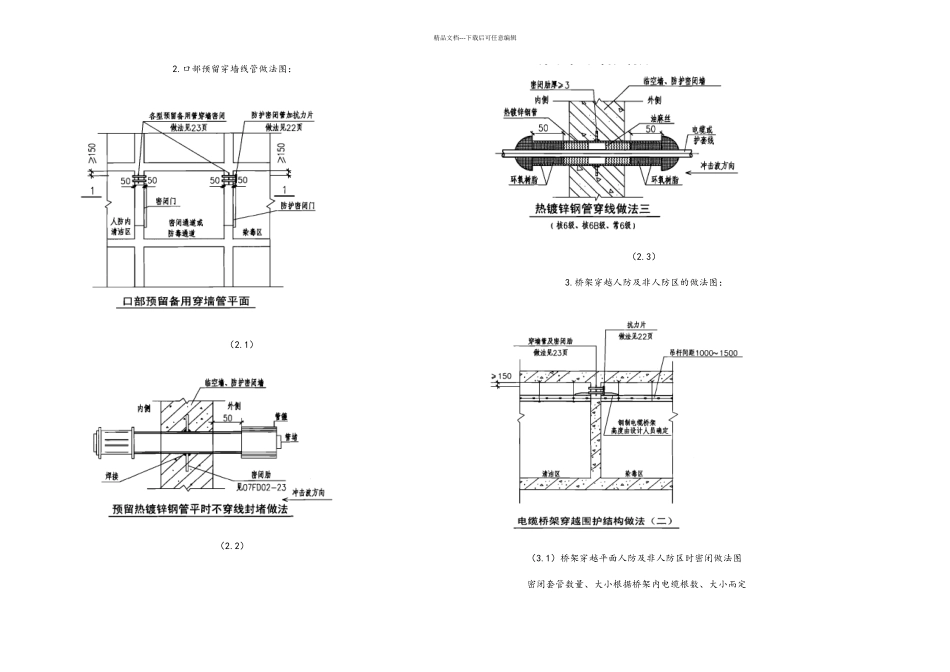

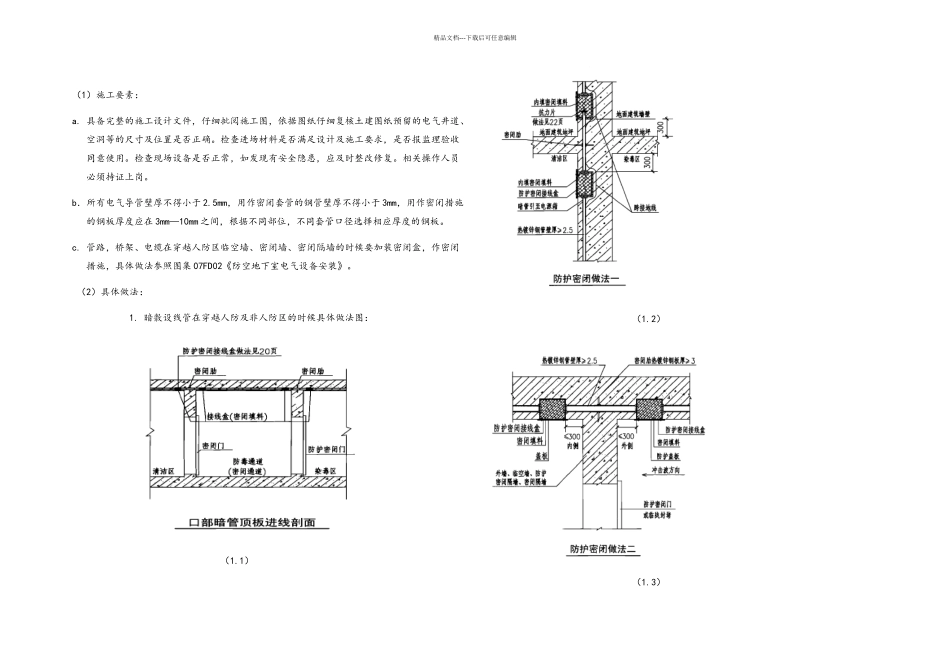

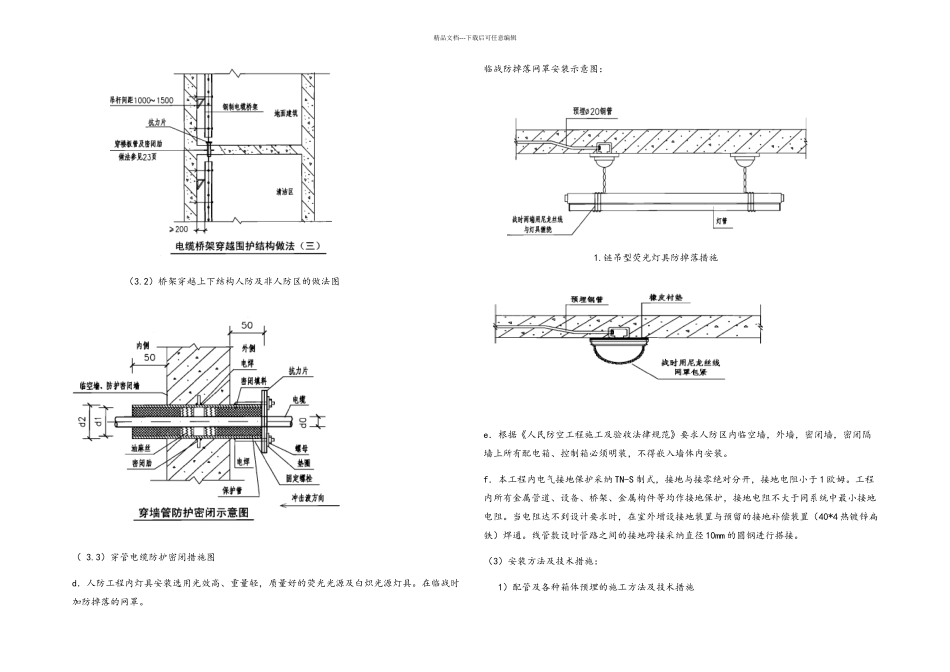

精品文档---下载后可任意编辑(1)施工要素:a. 具备完整的施工设计文件,仔细批阅施工图,依据图纸仔细复核土建图纸预留的电气井道、空洞等的尺寸及位置是否正确。检查进场材料是否满足设计及施工要求,是否报监理验收同意使用。检查现场设备是否正常,如发现有安全隐患,应及时整改修复。相关操作人员必须持证上岗。b.所有电气导管壁厚不得小于 2.5mm,用作密闭套管的钢管壁厚不得小于 3mm,用作密闭措施的钢板厚度应在 3mm—10mm 之间,根据不同部位,不同套管口径选择相应厚度的钢板。c. 管路,桥架、电缆在穿越人防区临空墙、密闭墙、密闭隔墙的时候要加装密闭盒,作密闭措施,具体做法参照图集 07FD02《防空地下室电气设备安装》。 (2)具体做法:1. 暗敷设线管在穿越人防及非人防区的时候具体做法图: (1.1)(1.2)(1.3)精品文档---下载后可任意编辑 2.口部预留穿墙线管做法图:(2.1)(2.2)(2.3) 3.桥架穿越人防及非人防区的做法图: (3.1)桥架穿越平面人防及非人防区时密闭做法图 密闭套管数量、大小根据桥架内电缆根数、大小而定精品文档---下载后可任意编辑(3.2)桥架穿越上下结构人防及非人防区的做法图( 3.3)穿管电缆防护密闭措施图d.人防工程内灯具安装选用光效高、重量轻,质量好的荧光光源及白炽光源灯具。在临战时加防掉落的网罩。临战防掉落网罩安装示意图:1.链吊型荧光灯具防掉落措施e.根据《人民防空工程施工及验收法律规范》要求人防区内临空墙,外墙,密闭墙,密闭隔墙上所有配电箱、控制箱必须明装,不得嵌入墙体内安装。f.本工程内电气接地保护采纳 TN-S 制式,接地与接零绝对分开,接地电阻小于 1 欧姆。工程内所有金属管道、设备、桥架、金属构件等均作接地保护,接地电阻不大于同系统中最小接地电阻。当电阻达不到设计要求时,在室外增设接地装置与预留的接地补偿装置(40*4 热镀锌扁铁)焊通。线管敷设时管路之间的接地跨接采纳直径 10mm 的圆钢进行搭接。(3)安装方法及技术措施:1)配管及各种箱体预埋的施工方法及技术措施精品文档---下载后可任意编辑a.工艺流程:材料机具准备→管子预制→管子敷设。b.材料准备:各型钢管、连接套管、管纳子、废牛皮纸、扎丝、跨接钢筋、开关盒、接线盒、穿管钢丝、机油、焊条、混凝土垫块。c.机具准备:弯管器、电焊机、套丝机、电焊工具、手锤、钢圈尺、水平尺、石笔、起子、老虎钳、半圆锉、撬杠、绳子。d.配管前,应观察管子是否有...
