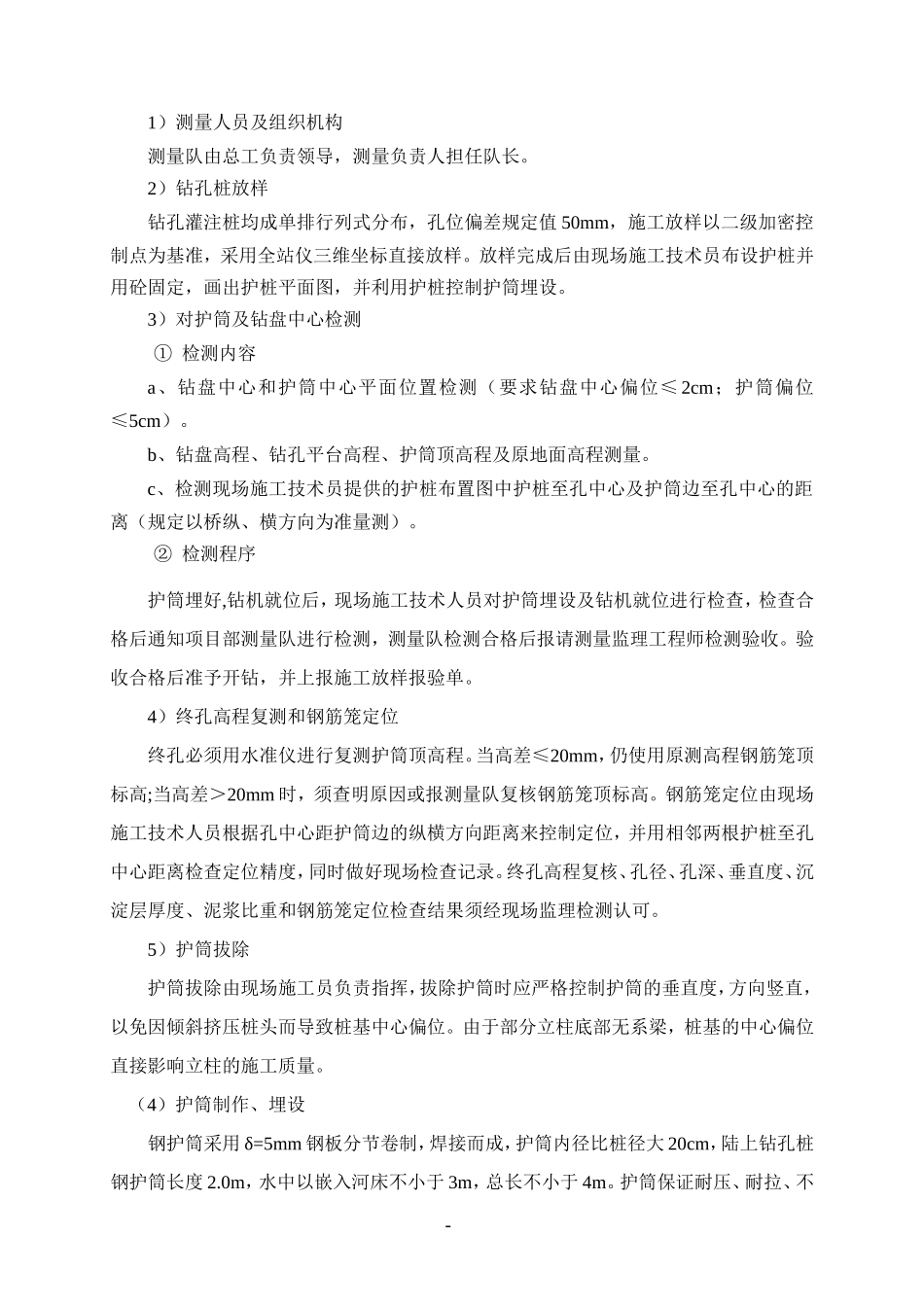

灌注桩专项施工方案一、编制依据申嘉湖杭高速公路练市至杭州段 L2 合同桥梁下部结构施工方案是根据以下有关文件资料和建设单位的要求以及施工实际情况进行编制的:1、申嘉湖杭高速公路工程招投标文件;2、中交第一公路勘察设计研究院、浙江交通勘察设计有限公司设计图纸;3、申嘉湖杭高速公路练市至杭州段第 L2 合同段施工合同;4、公路桥涵施工技术规范(JTJ 041-2000)及相关检验评定标准 。5、《总体施工进度计划》、《2007 年年度施工计划》。6、现场调查资料。7、施工组织设计。 二、工程概况1、工程概述申嘉湖杭高速公路练杭段 L2 标位于湖州市练市境内,起点桩号 K2+788.46,终点桩号 K7+918,全长 5.13 公里。本项目沿线经过区域,为杭嘉湖冲湖积平原亚区。地势平坦,河网密布,大部分路段为软土路段。本合同段共有桥梁 11 座,2、地形、地质、地震我合同段桥梁位于杭嘉湖冲湖积平原区,属长江流域,太湖水系,地势平坦、视野开阔,区内湖泊密布、河网交错。路线穿越的河流既受太湖水位和潮汐等自然条件的影响,又受人工闸(泵)站控制及区域内湖、荡、浜等水体调蓄影响。桥址区地层上部为亚粘土及淤泥质亚粘土,灰色~灰黄色,其下为灰色亚粘土。本地区处于上海~上饶地震副带的南缘,属于上海~杭州 4.75~5.25 级地震危险区一部分,是省内相对地震密集区,区域地震主要受北向、东西向活动性断裂所控制。3、水文测区地表水 PH 值为 7.3~7.6,地表水体对砼无侵蚀性。4、气候路线经过区域属于亚热带季风气候区,其特征是温暖、湿润、多雨,四季分明。-5、主要技术标准公路桥涵施工技术规范(JTJ 041-2000)三、组织机构和施工方案、施工计划详细排列1、组织机构和管理为保证工程的质量和施工安全,我部建立安全生产管理网络、项目部质检体系框图和质量保证体系,详见后附的各体系框图2、施工方案本项目钻孔灌注桩施工工艺流程为:搭设钻机平台→测量定位→护筒加工、埋设→钻机就位、泥浆制备→钻孔→清孔→安放钢筋笼→放导管→二次清孔→灌注水下混凝土3、施工计划项目部将对施工进度进行严格的控制和管理,对每根桩、立柱、盖梁的施工时间进行阶段性控制,计划于 2007 年 4 月 1 日开工,到 2008 年 4 月 30 日桩基结束项目200720081月2月3月4月5月6月7月8月9月10月11月12月1月 2月 3月 4月5月6月7月8月桥梁下部 四、主要的施工方法和施工工艺(一)、钻孔灌注桩1、主要的施工方法(1)钻机选型根据...
