水利、水电工程建设项目前期工作工程勘察收费标准一、本标准适用于水利工程编项目建设书、可行性研究阶段的工程勘察收费,水电工程(含潮汐发电工程)预可行性研究阶段的工程勘察收费
二、水利水电工程项目前期工作工程勘察收费按照下列公式计算:水利水电工程项目前期工作相应阶段工程勘察收费基准价=水利水电工程前期工作工程勘察收费基价 X 相应阶段各占前期工作工程勘察工作量比例 X 工程类型调整系数 X 工程勘察复杂程度调整系数 X 附加方案及其它调整系数1、水利水电工程前期工作工程勘察收费基价表(金额单位:万元)序号投资估算值(计费额)收费基价序号投资估算值(计费额)收费基价150012
001080,0001
2521,00022
2011100,0001,215
1033,00059
5012200,0002,207
5045,00092
7013400,0004,002
605&000139
1014600,0005,626
50610,000168
0715800,0007,145
80720,000307
32161,000,0008,591
20840,000560
80172,000,00015,506
20960,000791
50注:投资估算值处于两个数值区间的,采用内插法确定工程勘察收费基价
投资估算值大于 2,000,000 万元的,收费基价增幅按投资估算额超出幅度的 0

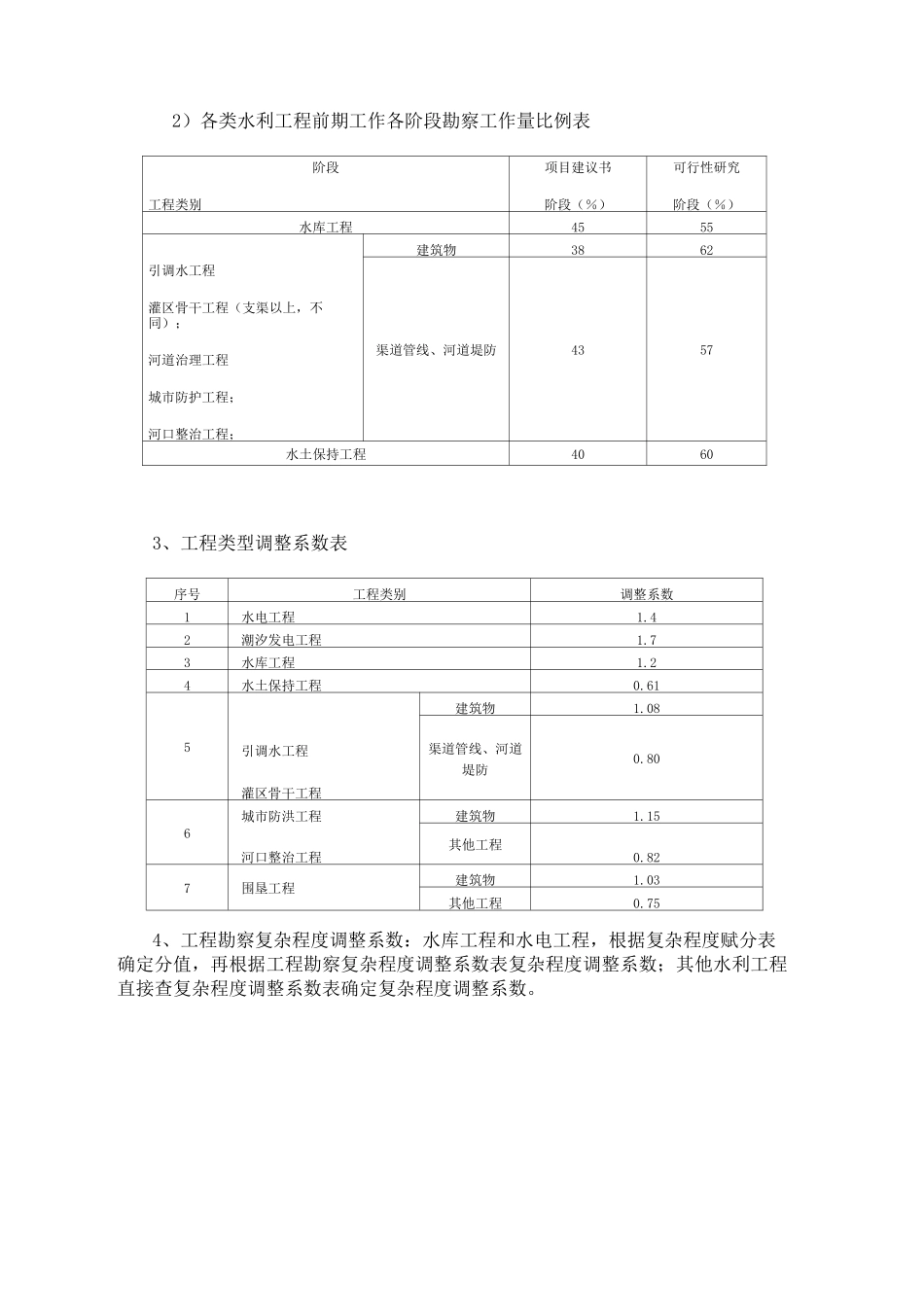

项目前期工作相应阶段工程勘察各占前期工作工程勘察工作量比例
1)水电工程预可行性研究阶段勘察工作量比例按 28%计取
2)各类水利工程前期工作各阶段勘察工作量比例表阶段工程类别项目建议书阶段(%)可行性研究阶段(%)水库工程4555引调水工程灌区骨干工程(支渠以上,不同);河道治理工程城市防护工程;河口整治工程;建筑物3862渠道管线、河道堤防4357水土保持工程40603、
