电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

同步顶升在上海外环线桥梁支座更换中的应用

同步顶升在上海外环线桥梁支座更换中的应用_第1页
1/5
同步顶升在上海外环线桥梁支座更换中的应用_第2页
2/5
同步顶升在上海外环线桥梁支座更换中的应用_第3页
3/5

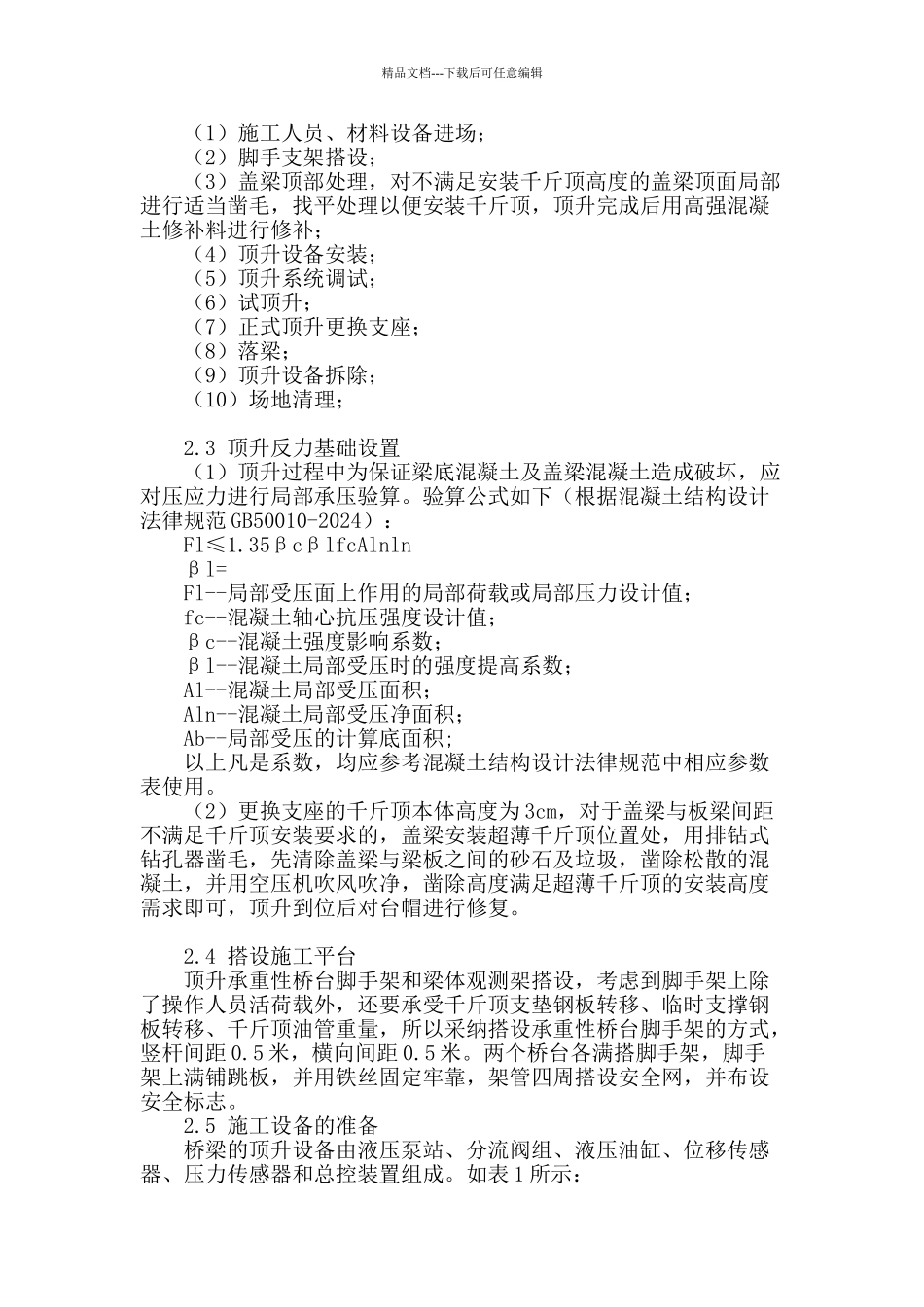

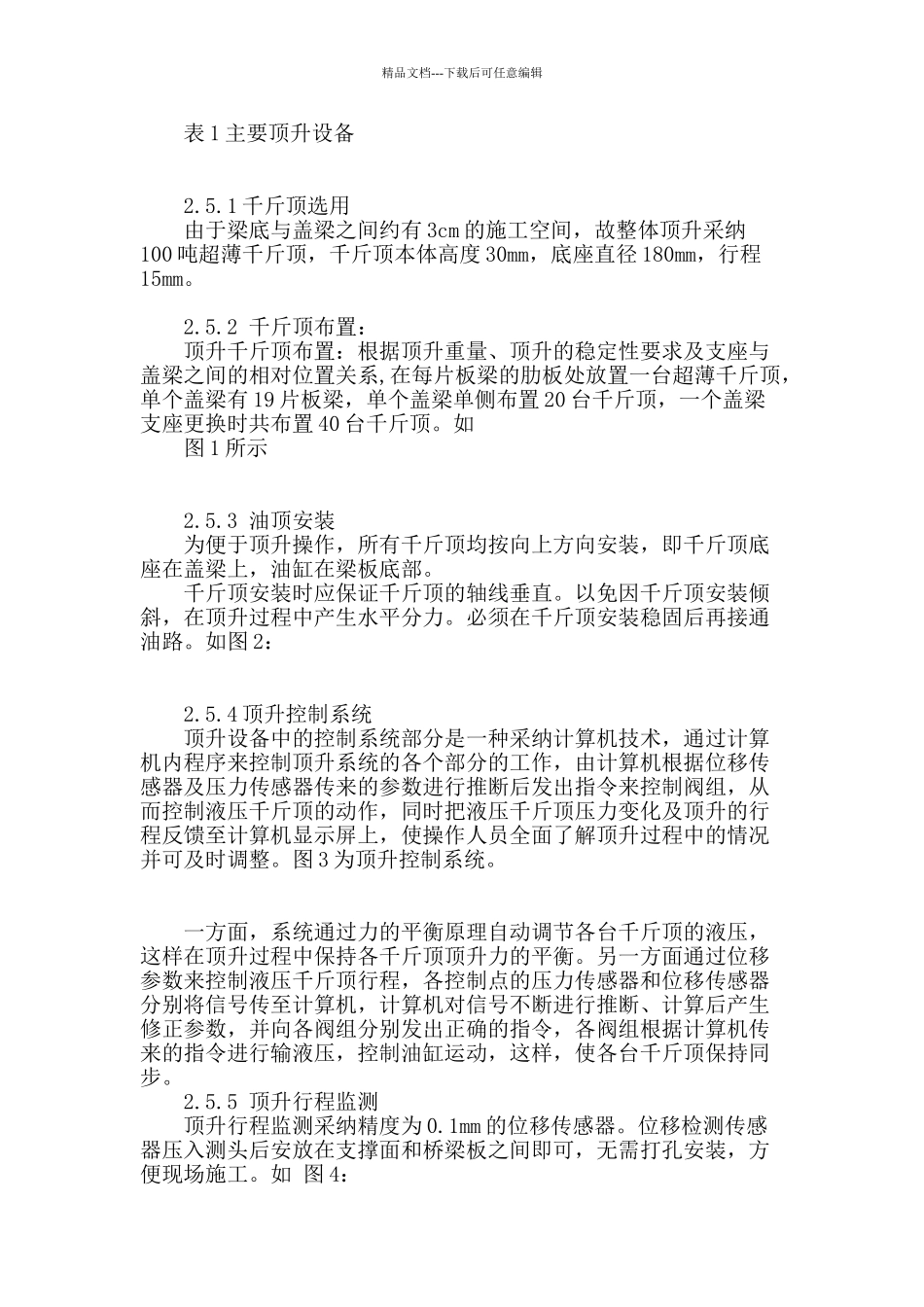

精品文档---下载后可任意编辑同步顶升在上海外环线桥梁支座更换中的应用同步顶升在上海外环线桥梁支座更换中的应用 摘要:本文针对上海市外环线(S20)上的部分桥梁长期使用后产生的支座老化、移位和脱空现象,引进梁体同步顶升更换支座的施工工艺。阐述了相应的施工方法和要点。通过实践证明,采纳同步顶升法更换桥梁支座,达到了快捷、低成本、安全的目标。 关键词:同步顶升;支座;超薄千斤顶;控制系统; 中图分类号:K928.78 文献标识码:A 文章编号: 0 引言 外环线(S20)是上海外围的主要高速交通干道,近些年来,我国经济及运输业进展步伐不断加快,交通密度及重车数量也不断地增大,随着桥梁使用年龄的逐步递增,一些桥梁支座不同程度地产生老化、移位、脱空现象。这样不但在安全上造成隐患,如不实行措施,将使桥梁其他上部结构进一步受到损坏。 经过对现场的勘察,对损坏情况及修复方案的反复讨论,借鉴、参考国内外同行的一些做法,根据本高速干道的特点,决定采纳桥梁整体顶升更换支座和支座垫层的方法,该方法既能达到恢复桥梁支座功能的目的,又不影响交通,同时造价较低、施工周期较短、支架工程少等优点。 1 工程概况 本次外环线桥梁支座整治工程范围为外环线吴中路至沪嘉立交路段的吴中路立交桥、沪青平立交桥等十一座桥梁。桥梁横断面布置分内、外圈两幅布置。 通过现场勘查及桥梁定期检查报告,桥梁主体结构基本完好,目前未发现明显安全隐患。但据统计已有 77 块支座出现不同程度的脱空或损坏现象,为防止由于支座的进一步损坏而影响梁体,急需对损坏支座进行更换。由于更换支座施工作业面狭窄,施工比较困难,因此采纳超薄千斤顶对存在该情况的桥跨进行整体顶升的施工工艺,顶升高度控制在 2mm 以内,以不得损坏桥面铺装及梁体、铰缝构造等为度。 2 施工方案 采纳单幅分跨单墩同步顶升的技术方案,利用原有盖梁顶面为反力基础,用超薄千斤顶直接顶升板梁底面的方法进行单墩横向同步顶升,整体顶升高度控制在 2mm 以内。 2.1 方案简介 该方案为通过采纳同步控制系统控制超薄千斤顶进行桥梁整体同步向上顶升,在桥墩上扩展出更换支座的作业空间后,进行支座的拆除、恢复工作。 2.2 施工顺序 精品文档---下载后可任意编辑 (1)施工人员、材料设备进场; (2)脚手支架搭设; (3)盖梁顶部处理,对不满足安装千斤顶高度的盖梁顶面局部进行适当凿毛,找平处理以便安装千斤顶,顶升完成后用高...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

同步顶升在上海外环线桥梁支座更换中的应用

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
