精品文档---下载后可任意编辑施工工序原则:先上后下、先湿后干、先内后外、先粗后细、先制作后安装
1、 住宅室内装修工序间歇及工艺间歇标准1

1、墙面各工序间歇及工艺间歇要求标准 28 天 28 天 15-20 天 3 天工艺要求 工艺要求 工艺要求 工艺要求1
2、地面各工序间歇及工艺间歇要求标准 1、卧室木地板、地毯等基层地面找平完成后,上人间歇时间为 2 天
2、客厅、餐厅、厨房、卫生间、阳台、电梯前室、首层大堂等地面砖、石材铺贴完成后,上人间歇时间为 1 天
3、室内地面砖、石材及地面找平完成后,墙面 1 米线以下墙体刮装饰腻子需要间歇 15~20 天,其要求含水率不大于 14﹪
3、木地板施工各工艺间歇要求标准木地板地面基层含水率标准一览表地区季节南北春夏≤12﹪≤8﹪秋冬≤8﹪≤8﹪1
4、细部处理各工艺间歇要求标准 1、厨房、卫生间、阳台、电梯前室、首层大堂等墙面砖采纳湿贴工艺,砖缝水泥清理所需间歇时间为 3~6 小时
2、墙面、地面、台面等湿贴作业完成后,需钻孔、打眼等间歇时间不小于 14天
3、各交界面细部处理打胶后,与卫生清理间歇时间不小于 1 天
4、入户门、户内门门框安装后,门扇安装所需间歇时间不小于 1 天
5、其它装修前置要求 1、结构封顶前 45 天,装修施工单位定标、装修管理人员到位
2、电梯机房结构完工前 15 天,电梯设备进场、电梯安装队伍到位
3、外立面装饰完成 10 层,外脚手架拆除上面 5 层,且卫生清理完毕,进行场地移交
4、每 5 层为一个移交和施工单元,流水施工作业,总工期为 120 天
2、住宅室内装修工艺流程标准:3、住宅装修施工工艺标准3

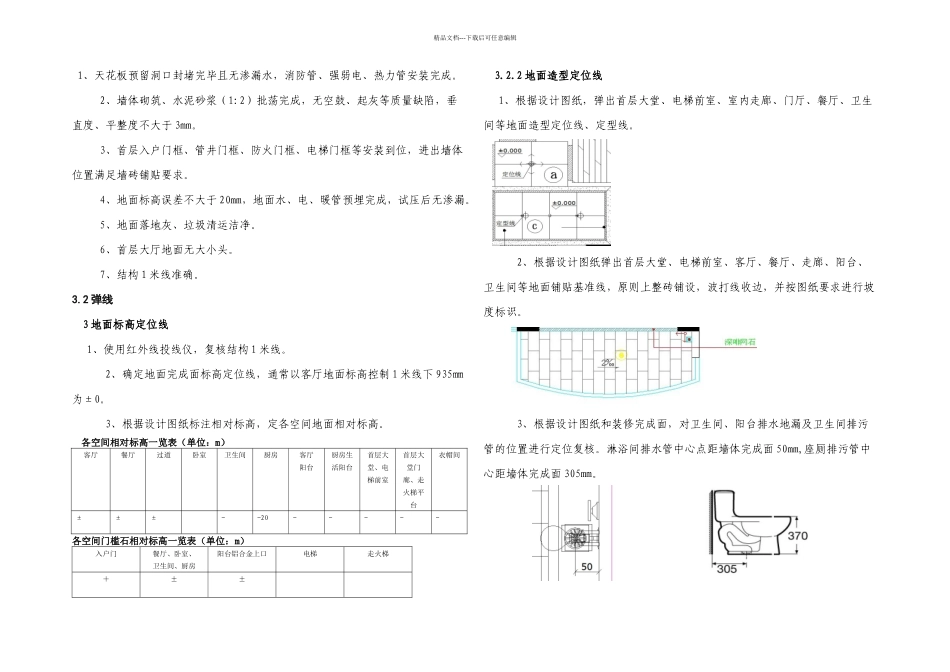

1 场地移交3 室内场地移交1、室内结构楼板、墙面无穿透性裂缝和渗漏水缺陷
2、客厅、餐厅卧室天花结构板无下挠;平整度误差不大于 10mm
3、墙体砌筑、批荡(
