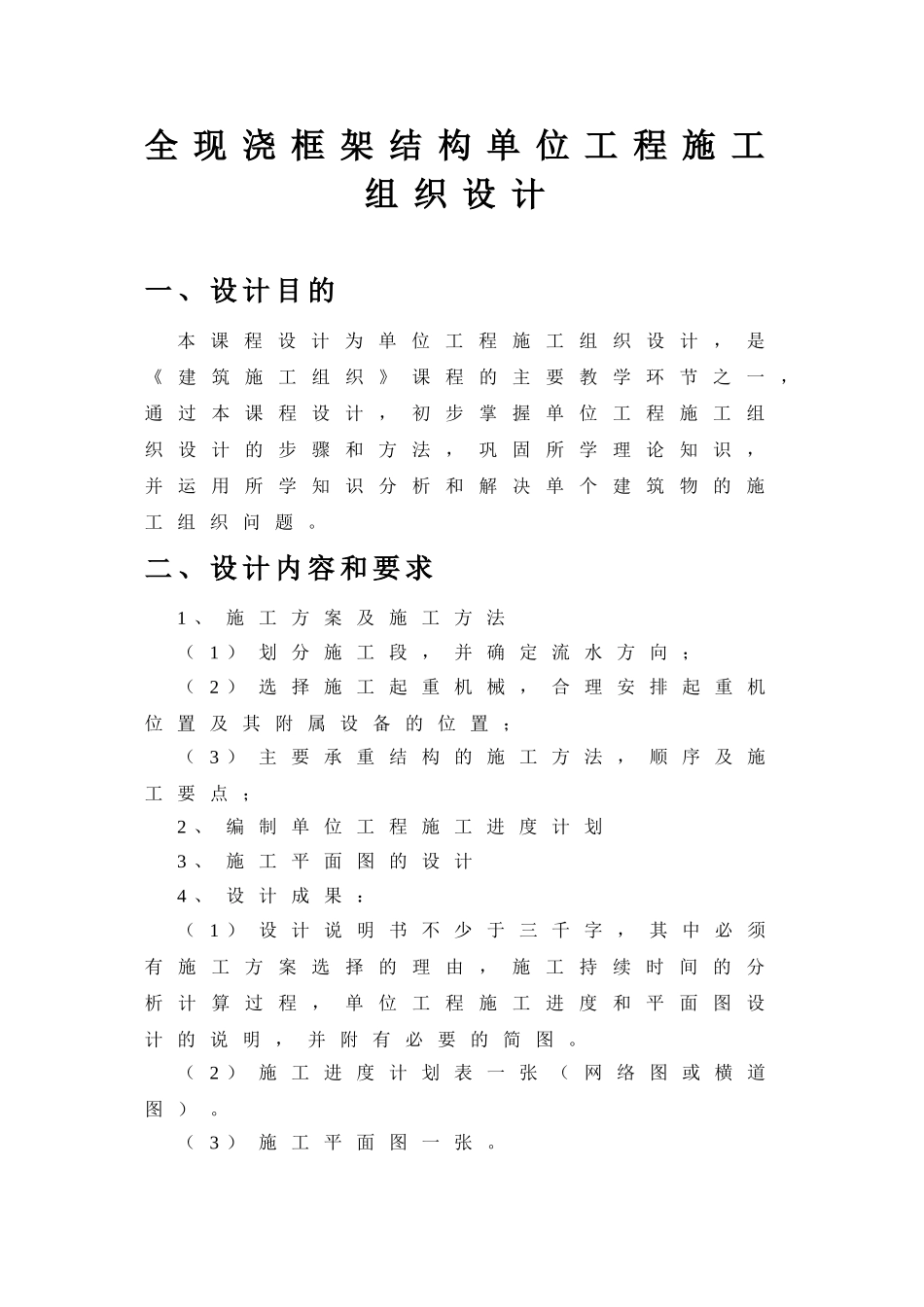

全现浇框架结构单位工程施工组织设计一、设计目的本课程设计为单位工程施工组织设计,是《建筑施工组织》课程的主要教学环节之一,通过本课程设计,初步掌握单位工程施工组织设计的步骤和方法,巩固所学理论知识,并运用所学知识分析和解决单个建筑物的施工组织问题
二、设计内容和要求1、施工方案及施工方法(1)划分施工段,并确定流水方向;(2)选择施工起重机械,合理安排起重机位置及其附属设备的位置;(3)主要承重结构的施工方法,顺序及施工要点;2、编制单位工程施工进度计划3、施工平面图的设计4、设计成果:(1)设计说明书不少于三千字,其中必须有施工方案选择的理由,施工持续时间的分析计算过程,单位工程施工进度和平面图设计的说明,并附有必要的简图
(2)施工进度计划表一张(网络图或横道图)
(3)施工平面图一张

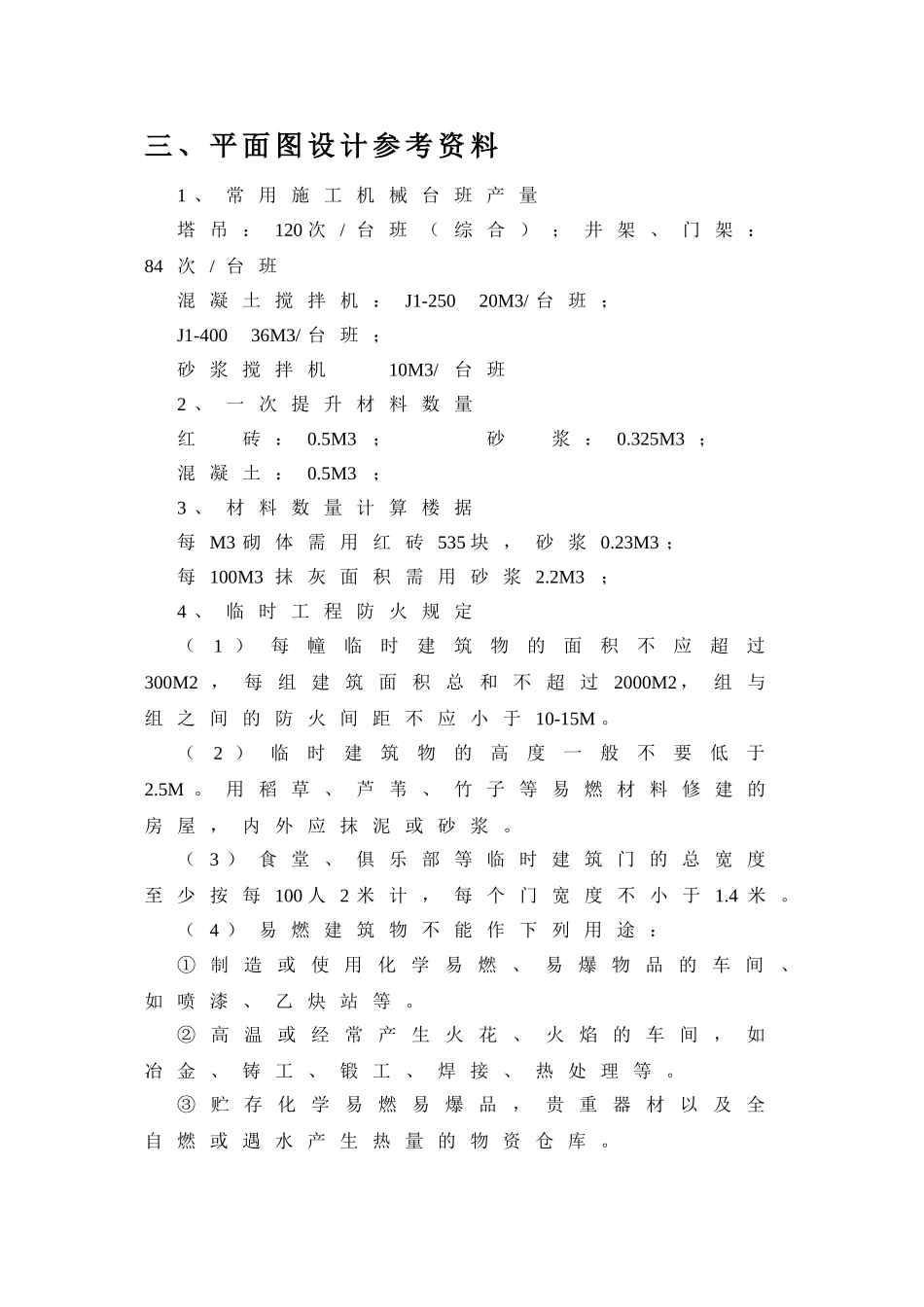

三、平面图设计参考资料1、常用施工机械台班产量塔吊:120次/台班(综合);井架、门架:84次/台班混凝土搅拌机:J1-25020M3/台班;J1-40036M3/台班;砂浆搅拌机10M3/台班2、一次提升材料数量红砖:0
5M3;砂浆:0
325M3;混凝土:0
5M3;3、材料数量计算楼据每M3砌体需用红砖535块,砂浆0
23M3;每100M3抹灰面积需用砂浆2
2M3;4、临时工程防火规定(1)每幢临时建筑物的面积不应超过300M2,每组建筑面积总和不超过2000M2,组与组之间的防火间距不应小于10-15M
(2)临时建筑物的高度一般不要低于2
用稻草、芦苇、竹子等易燃材料修建的房屋,内外应抹泥或砂浆
(3)食堂、俱乐部等临时建筑门的总宽度至少按每100人2米计,每个门宽度不小于1
(4)易燃建筑物不能作下列用途:①制造或使用化学易燃、易爆物品的车间、如喷漆、乙炔站等
②高温或经常产生火花、火焰的车间,如冶金、铸工、锻工、焊接、热处理等

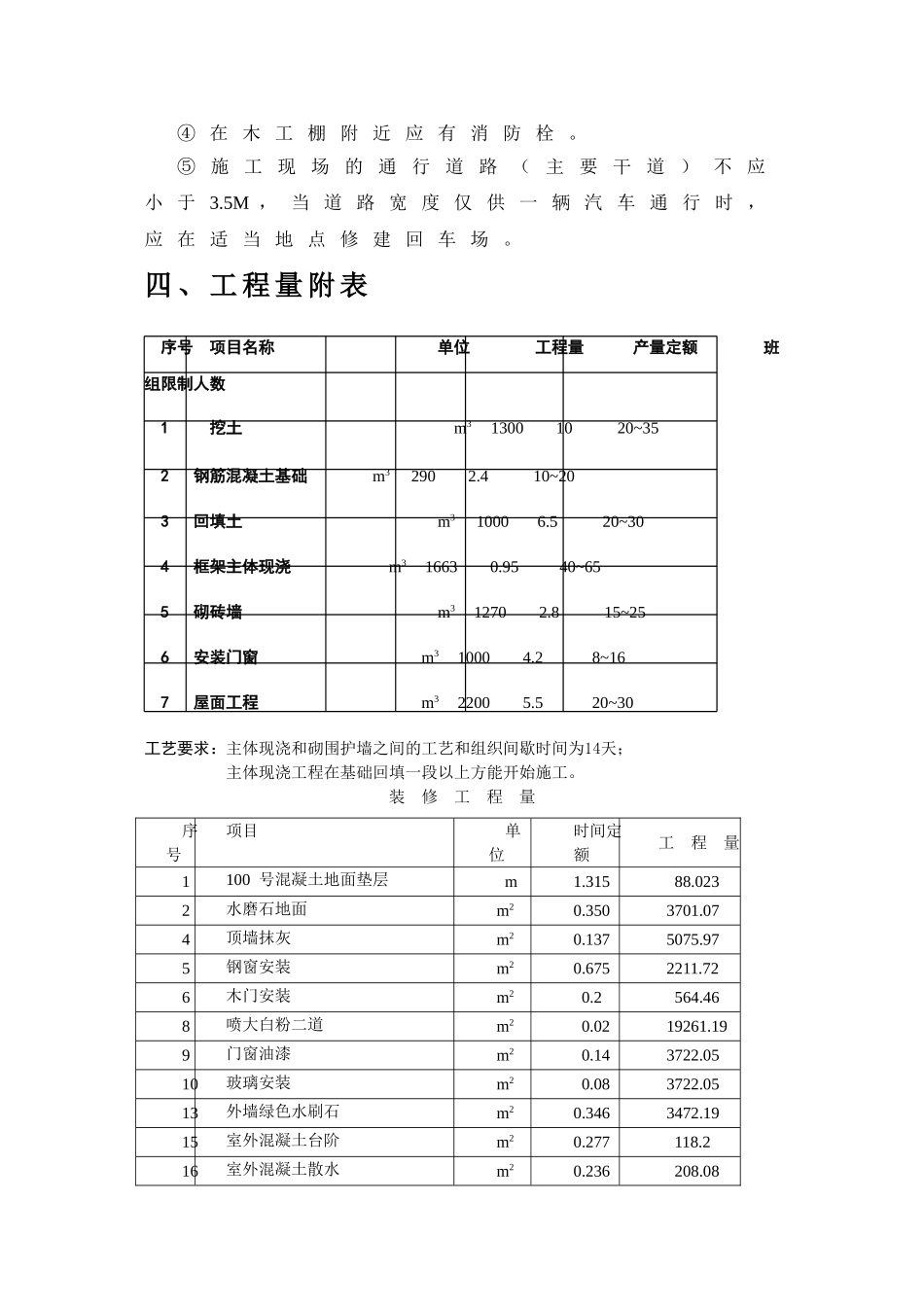

③贮存化学易燃易爆品,贵重器
