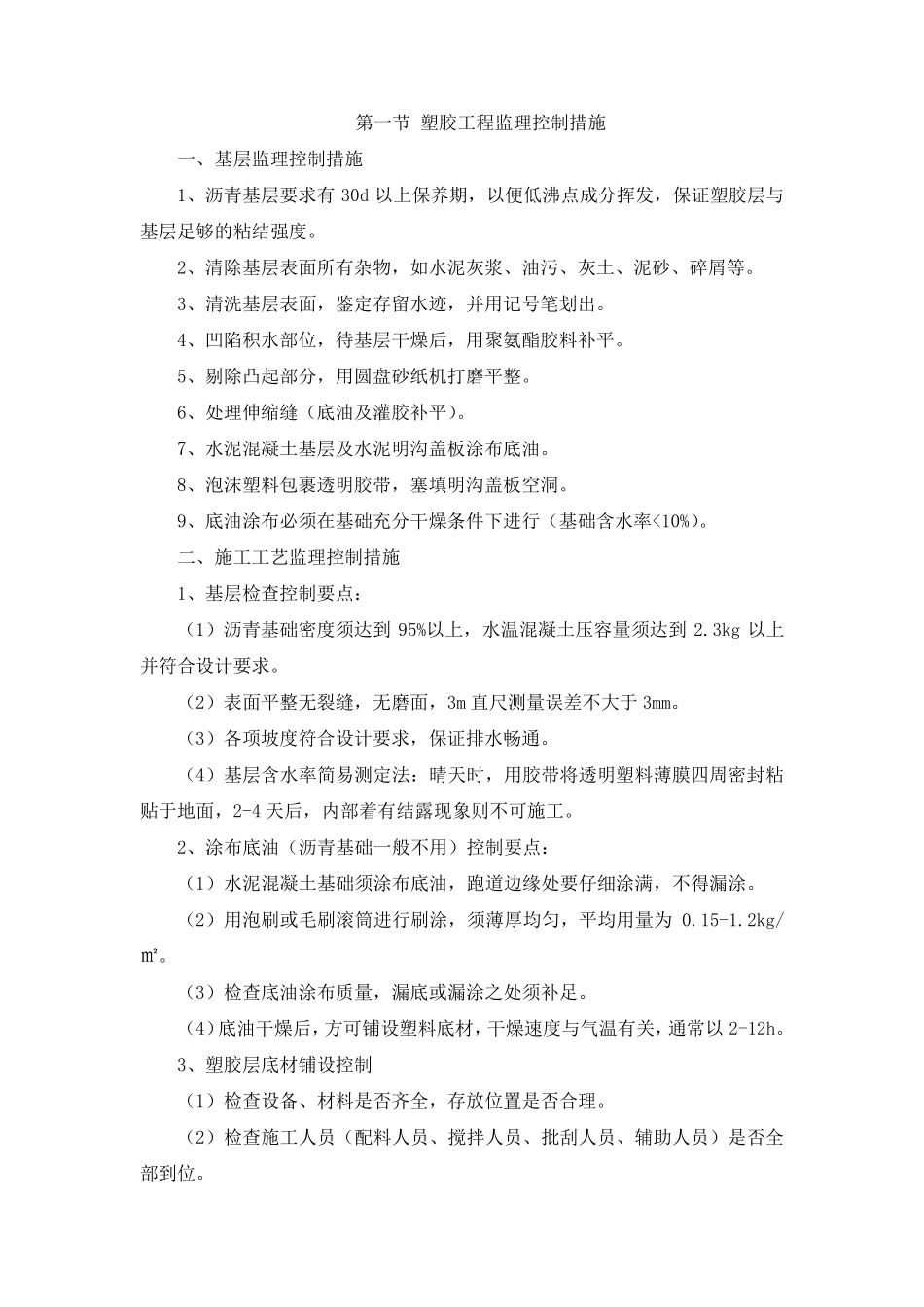

第一节 塑胶工程监理控制措施 一、基层监理控制措施 1、沥青基层要求有 30d 以上保养期,以便低沸点成分挥发,保证塑胶层与基层足够的粘结强度
2、清除基层表面所有杂物,如水泥灰浆、油污、灰土、泥砂、碎屑等
3、清洗基层表面,鉴定存留水迹,并用记号笔划出
4、凹陷积水部位,待基层干燥后,用聚氨酯胶料补平
5、剔除凸起部分,用圆盘砂纸机打磨平整
6、处理伸缩缝(底油及灌胶补平)
7、水泥混凝土基层及水泥明沟盖板涂布底油
8、泡沫塑料包裹透明胶带,塞填明沟盖板空洞
9、底油涂布必须在基础充分干燥条件下进行(基础含水率
