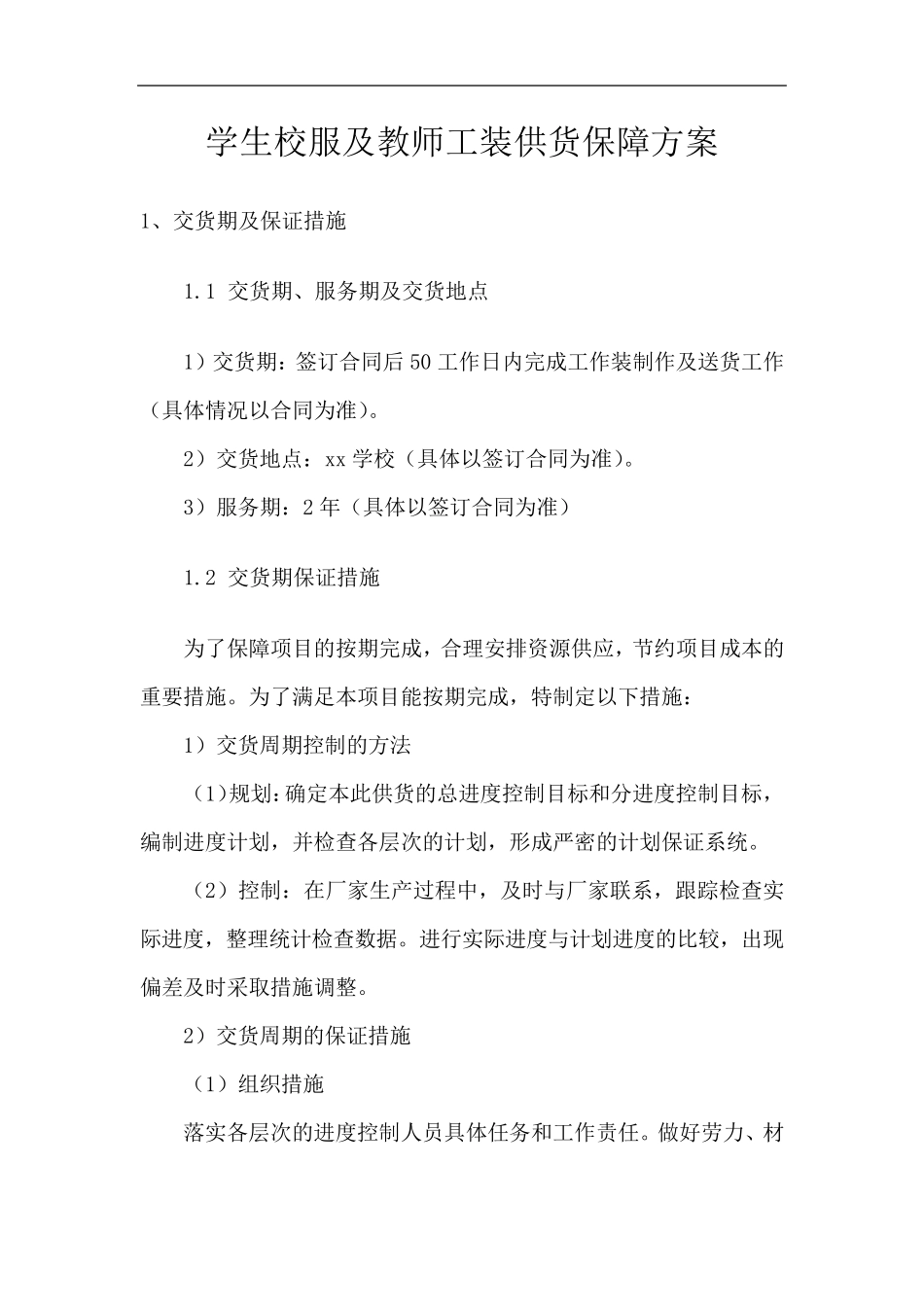

学生校服及教师工装供货保障方案 1、交货期及保证措施 1.1 交货期、服务期及交货地点 1)交货期:签订合同后 50 工作日内完成工作装制作及送货工作(具体情况以合同为准)。 2)交货地点:xx 学校(具体以签订合同为准)。 3)服务期:2 年(具体以签订合同为准) 1.2 交货期保证措施 为了保障项目的按期完成,合理安排资源供应,节约项目成本的重要措施。为了满足本项目能按期完成,特制定以下措施: 1)交货周期控制的方法 (1)规划:确定本此供货的总进度控制目标和分进度控制目标,编制进度计划,并检查各层次的计划,形成严密的计划保证系统。 (2)控制:在厂家生产过程中,及时与厂家联系,跟踪检查实际进度,整理统计检查数据。进行实际进度与计划进度的比较,出现偏差及时采取措施调整。 2)交货周期的保证措施 (1)组织措施 落实各层次的进度控制人员具体任务和工作责任。做好劳力、材 料、机构的协调准备工作,加强对生产部的各类管理人员的教育工作,使他们到岗尽职,以有利于各项工作的有效展开。 (2)技术措施 根据工期控制,逐周编制作业计划。根据计划,在生产、运输过程中加强人力、物力、技术调度,保证材料的供应,每天对照检查计划执行情况,及时调整; 劳力的选用严格按单位的有关规定执行,调动本单位内部的熟练技术工人参战,注重提高操作工的技术素质,加强岗前培训工作,确保基本功运硬,以提高工作功率; 加强原材料的采购管理,多点联系,择优选购;周转材料充实供应,材料进场及时。进场后严格检验,合格后按类别整齐堆放,避免由于材料供应不及时或出现质量问题而耽误供货期; 对投入本此产品供给的各类运输车辆 等 ,进场前进行检查维 修 ,要 必 时购置 ,施工中不断 加强保养 和 检修 ,以保证机具 的完 好 性 ,从而保证和 提高机具 使用率,以免机械 器 具 故 障 或短 缺 而影 响 供货进度。 (3)经 济 措施 为 保证供货日 期的实现,必 须 有资 金 保证,我 公 司 为 本供货准备了 一 定资 金 ,并 实行专 款 专 用制不影 响 供货进度,从 而保证供货期进度不受 资 金 的影 响 。 (4)信 息 管理措施 在厂 家 生产及运输过程中,不断 地 收 集 实际 进度的有关资 料进行整理统 计,与 计划进度比 较 ,定期向 贵 方 提供比 较 报 告 。在其 控制下 编制周作业计划,并做好进度记录,填好进度...
