实用火力发电厂基本建设工程验收标准及程序 1、总则 1
1 火力发电厂基本建设工程在每台机组投产前,必须及时进行启动验收,在本期工程全部竣工后,必须及时进行竣工验收
启动验收是全面检查投产机组以及相应的建筑安装工程设计、设备、施工、调试质量和生产准备的重要环节,是保证机组能安全、经济、迅速、可靠、完整、文明地投入生产、形成生产能力,发挥投资效益的关键性程序
具备投产条件的机组,必须及时办理启动验收和固定资产交付使用手续
竣工验收是全面检查工程项目完成情况、工程质量、机组效率、结束基本建设工程的最后步骤
通过竣工验收,总结经验,改进基本建设工作
2 新建、扩建和改建的各类火力发电厂建设工程的启动验收或竣工验收,应以上级的批准文件、设计图纸、设备供货合同和技术说明书、各种有关的标准与规程等为依据,在启动验收委员会或竣工验收委员会领导下进行验收
国外引进项目,尚应按照与国外签订的供货合同和合同附件,以及有关文件(如 设计联 络 会议 纪 要等) 或国外提 供的技术文件进行

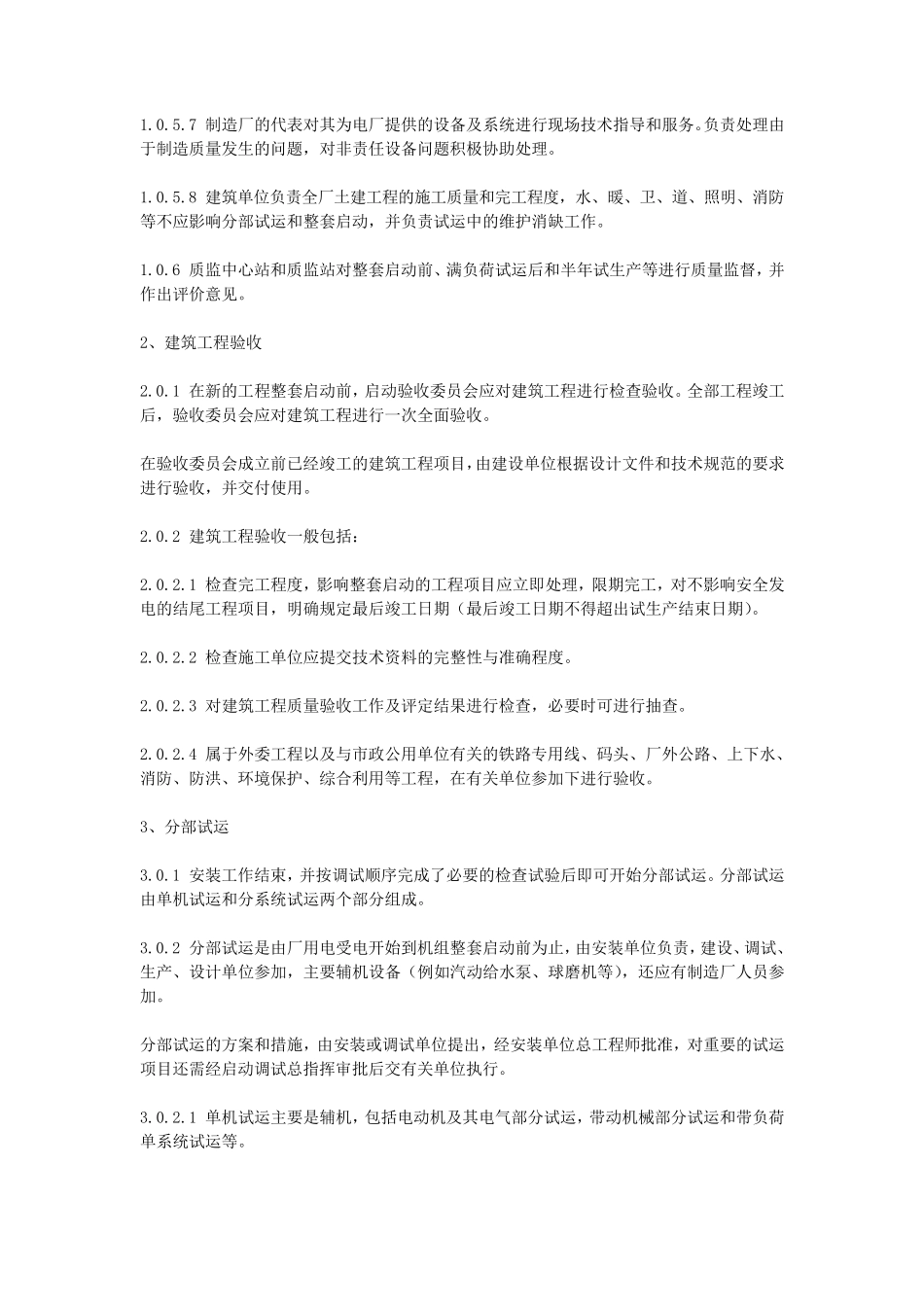

3 机组整套 启动移 交试生产和竣工验收时,要根 据不 同阶 段 的安全文明生产的要求 ,按设计的内 容 ,按电力建设的各项验评 标准做 到 达 标和移 交水 平
4 启动验收工作的组织
1 火电工程的启动验收,一 般 由 项目建设单 位 提 出 申 请 ,业 主 批准,可以邀 请 有关单位 的代 表 参 加 ,组织 启动验收委员会
启动验收委员会由 业 主 担 任 主 任 委员,委员由 各投资方 、质监 、建设、监 理、施工、调试、生产、电网 调度 、设计、制 造 厂等有关单 位 的代 表 组成
启动验收委员会必须在整套 启动前组成并 开 始 工作,于 办完验收移 交手续后结束工作
启动验收委员会的主 要职 责 是: 召 开 启动验收委员会会议 ,
