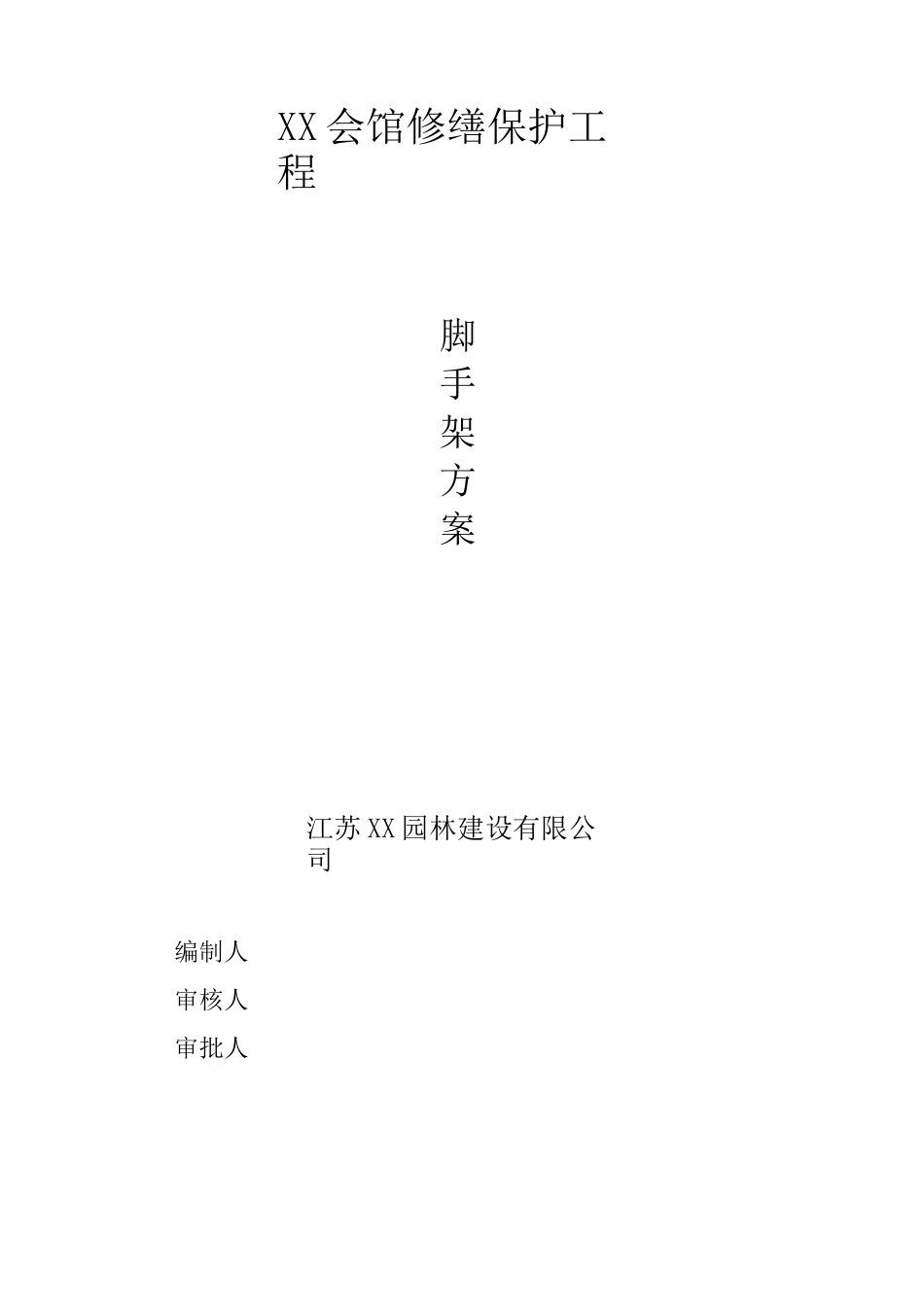

XX 会馆修缮保护工程脚手架方案江苏 XX 园林建设有限公司编制人审核人审批人工程概况本工程属于 XX 传统古建筑
建筑高度在 6m 左右,1~2 层砖木结构

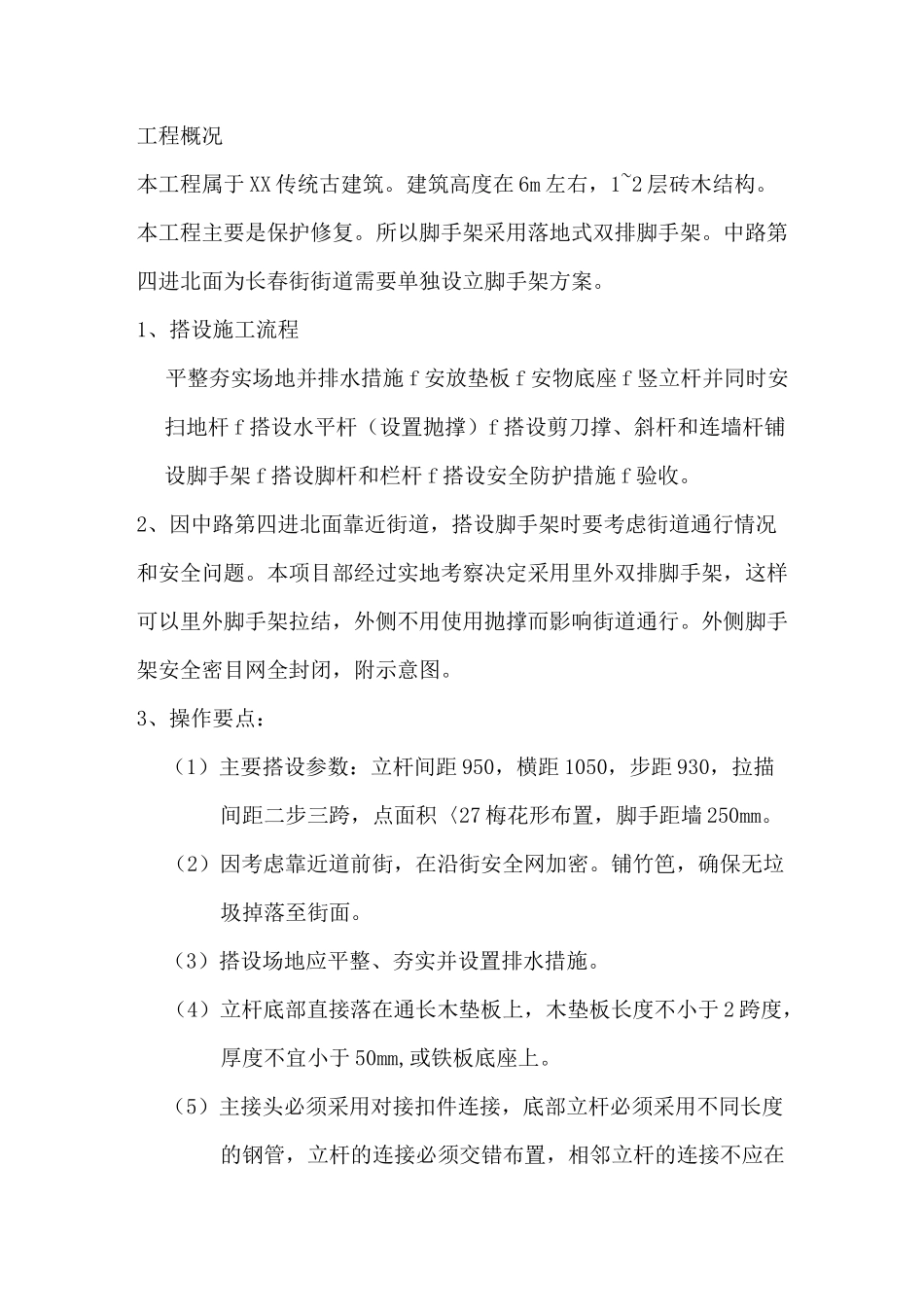

本工程主要是保护修复
所以脚手架采用落地式双排脚手架
中路第四进北面为长春街街道需要单独设立脚手架方案
1、搭设施工流程平整夯实场地并排水措施 f 安放垫板 f 安物底座 f 竖立杆并同时安扫地杆 f 搭设水平杆(设置抛撑)f 搭设剪刀撑、斜杆和连墙杆铺设脚手架 f 搭设脚杆和栏杆 f 搭设安全防护措施 f 验收
2、因中路第四进北面靠近街道,搭设脚手架时要考虑街道通行情况和安全问题
本项目部经过实地考察决定采用里外双排脚手架,这样可以里外脚手架拉结,外侧不用使用抛撑而影响街道通行
外侧脚手架安全密目网全封闭,附示意图
3、操作要点:(1)主要搭设参数:立杆间距 950,横距 1050,步距 930,拉描间距二步三跨,点面积〈27 梅花形布置,脚手距墙 250mm
(2)因考虑靠近道前街,在沿街安全网加密
铺竹笆,确保无垃圾掉落至街面
(3)搭设场地应平整、夯实并设置排水措施
(4)立杆底部直接落在通长木垫板上,木垫板长度不小于 2 跨度,厚度不宜小于 50mm,或铁板底座上

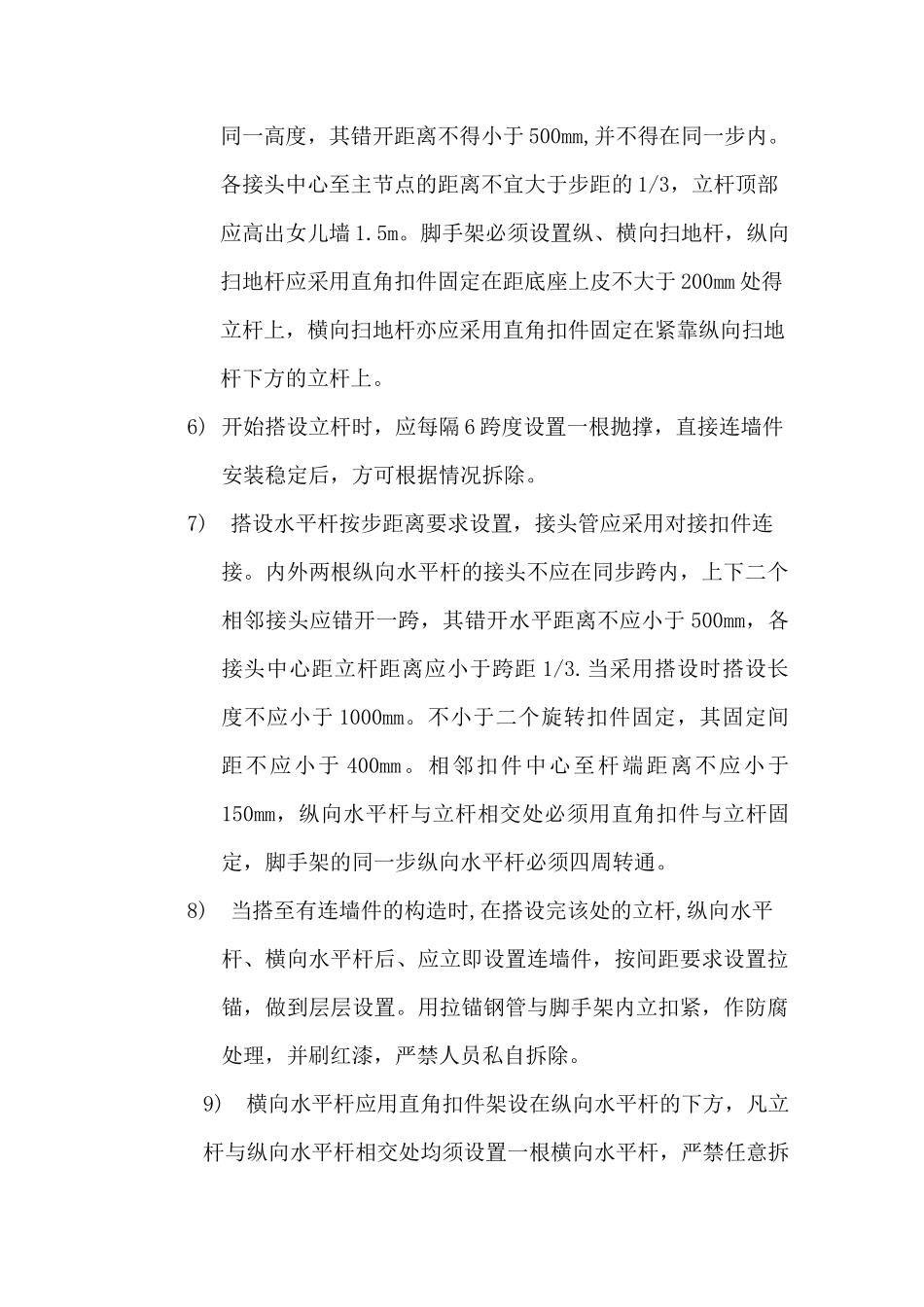

(5)主接头必须采用对接扣件连接,底部立杆必须采用不同长度的钢管,立杆的连接必须交错布置,相邻立杆的连接不应在同一高度,其错开距离不得小于 500mm,并不得在同一步内
各接头中心至主节点的距离不宜大于步距的 1/3,立杆顶部应高出女儿墙 1
脚手架必须设置纵、横向扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于 200mm 处得立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上
6) 开始搭设立杆时,应每隔 6 跨度设置一根抛撑,直接连墙件安装稳定后,方可根据情况拆除
7)搭设水平杆按步距离要求设置,接头管应采用对
